Короткий ответ: сколько закладывать на ремонт квартиры
Для первичного планирования можно использовать такие широкие ориентиры Дом92 — не как норматив и не как статистику рынка, а как способ понять порядок величины:
| Сценарий | Ориентир для первичного планирования |
| Косметическое обновление без серьёзной переделки оснований и инженерии | 2–6 недель |
| Чистовая отделка подготовленной квартиры | 1,5–3 месяца |
| Капитальный ремонт с инженерией и черновыми работами | 3–5 месяцев |
| Сложный проект с нестандартной отделкой и большим количеством заказных изделий | 4–7 месяцев и более |
Главное ограничение этой таблицы: точный срок нельзя вывести из площади или названия ремонта. Его считают по составу работ и календарной модели конкретного объекта.
Реальную дату окончания обычно задаёт не сумма всех рабочих дней, а самая длинная цепочка зависимых этапов, которую нельзя выполнить быстрее без изменения технологии или организации работ.
Почему срок нельзя считать только по квадратным метрам
Площадь влияет на объём штукатурки, покраски, напольных покрытий и других операций. Но многие процессы почти не уменьшаются вместе с метражом.
Даже в небольшой квартире нужно:
- выполнить и проверить электрику и сантехнику;
- подготовить мокрые зоны;
- дождаться готовности штукатурок и стяжек к следующему слою;
- уложить плитку и выдержать технологию клеевых и затирочных составов;
- принять решения по дверям, сантехнике, свету и мебели;
- дождаться заказных изделий;
- устранить замечания перед финальной сдачей.
Поэтому квартира 70 м² с готовым проектом, простыми решениями и своевременной комплектацией иногда движется быстрее квартиры 45 м², где решения принимаются на ходу.
Формула «N дней на квадратный метр» годится лишь для грубой оценки отдельных операций. Для всего ремонта она слишком примитивна.
Из чего на самом деле складывается календарь ремонта
Рабочее время
Это дни, когда мастера непосредственно выполняют операции: демонтаж, прокладку коммуникаций, штукатурку, стяжку, плитку, малярные работы, монтаж покрытий и финишных элементов.
Именно это время заказчик видит лучше всего — поэтому его часто ошибочно принимают за весь срок ремонта.
Технологические паузы
После некоторых операций нельзя сразу переходить к следующему покрытию.
Например, в актуальном информационном листе КНАУФ для гипсовой штукатурки Ротбанд указано ориентировочное высыхание слоя 10 мм около 7 суток при 20 °C и относительной влажности 60%. Производитель отдельно отмечает, что изменение условий может сокращать или увеличивать этот срок.
С полами пауза может быть ещё заметнее. КНАУФ приводит для традиционной цементно-песчаной стяжки ориентир 28 суток набора прочности и обращает внимание, что перед некоторыми финишными покрытиями нужно дождаться допустимой остаточной влажности; для паркета ожидание при традиционной технологии может быть значительно дольше.
Это не «простой бригады», который можно убрать хорошей организацией. Это часть технологии.
Ожидание материалов и заказных изделий
На календарь влияют позиции, которые:
- везут под заказ;
- должны быть из одной партии;
- изготавливают по точным размерам;
- нельзя окончательно заказать до завершения предыдущего этапа;
- могут потребовать замены после приёмки.
Поэтому выбор товара, оформление заказа и доставка на объект — три разные даты. Подробно эта логика разобрана в статье «Когда покупать материалы для ремонта, чтобы не заморозить деньги и не остановить работы».
Время на решения заказчика
Ремонт часто останавливается не из-за отсутствия мастеров, а из-за отсутствия решения.
Типичные ситуации:
- электрик ждёт финальный план кухни;
- плиточник ждёт раскладку;
- сантехник не знает конкретную модель скрытого смесителя;
- маляры ждут утверждения цвета;
- проёмы уже готовы, а двери ещё не выбраны.
Особенно важно заранее решить вопросы инженерии. Электрику разумнее проектировать от мебели, техники и сценариев использования, а не переносить точки уже после отделки — это подробно разобрано в материале «Как спланировать электрику до начала ремонта».
Резерв на неизвестное
Ремонт существующей квартиры редко похож на заводское производство с полностью известными исходными данными.
После демонтажа могут обнаружиться:
- слабая старая штукатурка;
- перепады или трещины основания;
- повреждённые коммуникации;
- следы старой протечки;
- необходимость локального усиления или дополнительного выравнивания;
- скрытые переделки предыдущих владельцев.
Кроме того, материал могут повредить при доставке, а заказное изделие — задержать или привезти с дефектом.
Поэтому нормальный календарь содержит резерв. Это не признание будущего опоздания, а защита общей даты от предсказуемой неопределённости.
Что такое критическая цепочка ремонта
Представьте, что в квартире одновременно идут независимые процессы.
Пока в ванной выполняют плиточные работы, в спальне можно готовить стены под покраску. Пока изготавливают двери, бригада может заканчивать чистовую отделку. Это параллельные процессы: их длительности не нужно складывать полностью.
Но есть и жёстко зависимые последовательности:
выровнять основание → дождаться его готовности → подготовить поверхность → уложить покрытие → установить плинтус
Если первый этап сдвинулся на неделю, всё, что зависит от него, тоже уходит вправо по календарю.
Или для кухни:
утвердить планировку кухни → определить электрику и сантехнику → выполнить черновую инженерию → закончить геометрию помещения → сделать контрольный замер → изготовить кухню → установить её
Потерянный месяц в начале такой цепочки невозможно компенсировать тем, что в финальный день на объект выйдут ещё пять мастеров.
Сильный график ремонта показывает не только длительность операций, но и связи между ними.
Какие этапы чаще всего занимают больше времени, чем кажется
Проектирование и подготовка решений
Если ремонт начинается до того, как определены планировка, мебель, сантехника, свет и основные материалы, проектирование никуда не исчезает. Оно просто переносится на строительную площадку и начинает останавливать мастеров.
Часть календаря выгоднее пройти до первого дня демонтажа.
Демонтаж во вторичке
Именно после вскрытия поверхностей становятся понятны реальные основания, старые коммуникации и скрытые дефекты.
Для вторичной квартиры разумно оставлять больший резерв, чем для объекта с понятным и проверенным исходным состоянием.
Инженерия
Электрика и сантехника выполняются предсказуемо, когда все решения известны заранее.
Но перенос одной критичной точки после начала отделки может потянуть за собой штробление, восстановление штукатурки, плитки или покраски и изменение мебели.
Штукатурка, стяжка и другие мокрые процессы
Одна из самых опасных ошибок календаря — считать только время нанесения материала.
«Штукатурили три дня» не означает «на четвёртый день можно выполнять любой следующий слой». Готовность зависит от конкретного материала, толщины, температуры, влажности, воздухообмена и требований следующего покрытия.
Малярная подготовка
Сама финишная краска наносится сравнительно быстро. Значительно больше времени может занять подготовка:
- исправление основания;
- шпаклевание;
- высыхание;
- шлифование;
- грунтование;
- локальные исправления;
- контроль качества поверхности.
Чем выше требования к стенам и свету, тем сильнее это влияет на календарь.
Плиточные работы
На срок влияют не только квадратные метры, но и:
- формат плитки;
- раскладка;
- число ниш и полок;
- наружные углы;
- подрезка;
- скрытые люки;
- душевые зоны;
- качество основания.
Два санузла одинаковой площади могут сильно отличаться по трудоёмкости.
Заказные изделия
Окна, двери, стекло, встроенная мебель и столешницы имеют собственный производственный календарь.
Для каждой такой позиции нужно знать четыре даты:
- когда можно выполнить точный замер;
- когда нужно оформить заказ;
- сколько занимает производство и доставка;
- когда объект будет готов к монтажу.
Девять факторов, которые сильнее всего меняют срок
- Состав работ. Перекрасить стены — не то же самое, что разобрать квартиру до основания и полностью заменить инженерию.
- Исходное состояние. Новостройка без отделки, white box и вторичка требуют разных стартовых операций.
- Количество мокрых зон. Второй санузел, постирочная или сложная душевая добавляют отдельные цепочки.
- Сложность инженерии. Дополнительные линии, кондиционирование, перенос сантехники и сложное освещение увеличивают количество зависимостей.
- Требования к отделке. Простая покраска и интерьер со сложными примыканиями требуют разной подготовки.
- Готовность проекта. Решения, принятые заранее, часто ускоряют ремонт сильнее, чем дополнительный рабочий.
- Комплектация. Долгие позиции нужно заказать заранее, а ходовые материалы — доставлять к нужному этапу.
- Организация бригады. Пять мастеров в одной маленькой ванной не дают пятикратного ускорения, а независимые работы в разных помещениях действительно можно распараллелить.
- Контроль и приёмка. Скрытые работы нужно проверять до закрытия. Если точка контроля пропущена, переделка может отбросить график назад.
Как может выглядеть график капитального ремонта

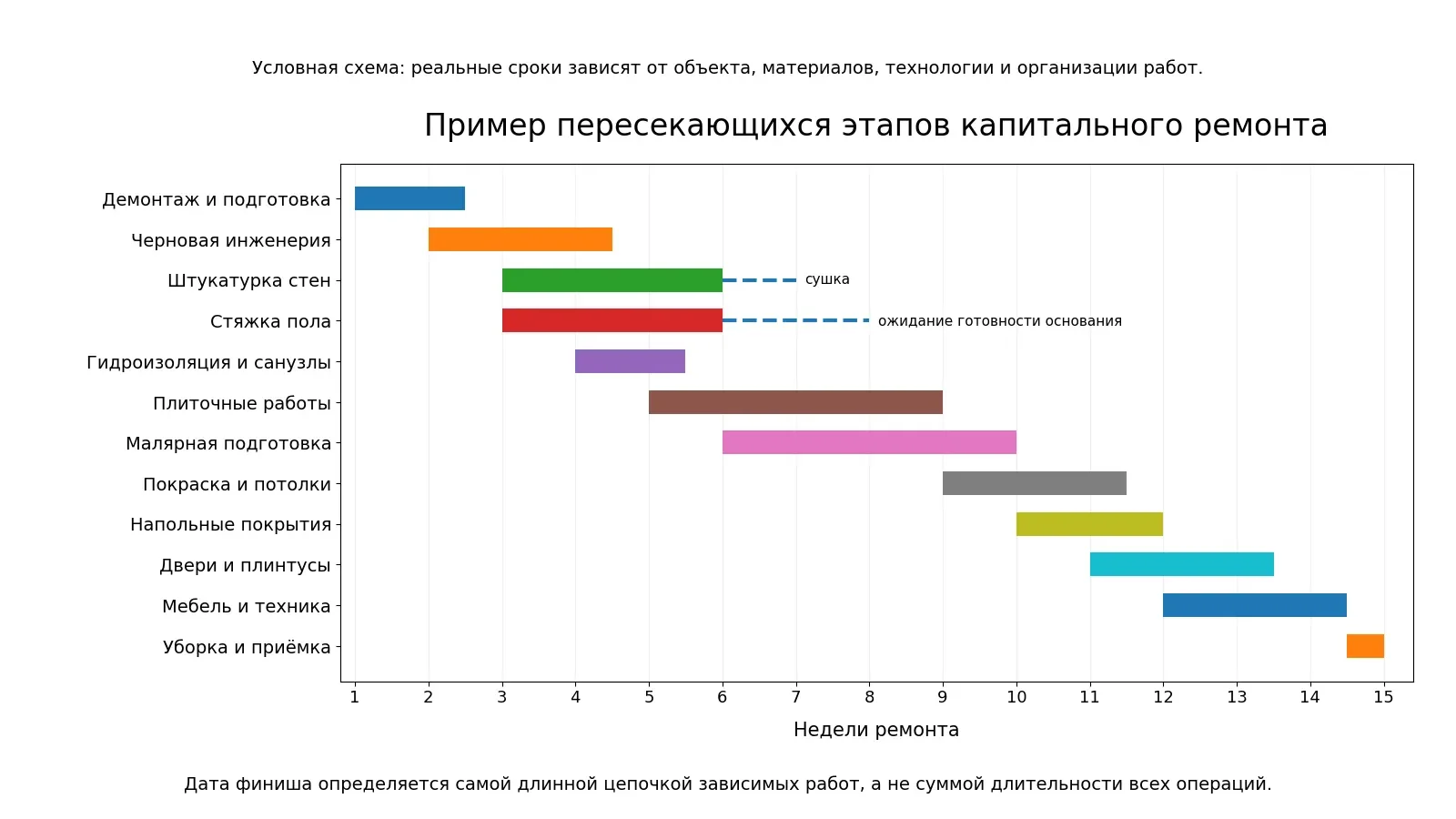

Ниже — не типовой норматив, а условный пример примерно 15-недельного графика, который показывает сам принцип: часть процессов перекрывается, а после некоторых операций есть ожидание готовности основания.

Главный вопрос к подрядчику поэтому звучит не так:
«Вы точно уложитесь в три месяца?»
а так:
«Покажите, за счёт чего получается эта дата: какие работы идут параллельно, где заложены технологические паузы, какие поставки критичны и что может сдвинуть финал?»
Как понять, что срок подрядчика выглядит нереалистично
Стоит насторожиться, если:
- точную дату называют ещё до осмотра объекта и уточнения состава работ;
- срок объясняют только площадью;
- нет календаря этапов;
- в графике отсутствуют технологические паузы;
- заказные изделия будто появляются мгновенно;
- не указано, какие решения и к какой дате должен принять заказчик;
- все специалисты якобы работают одновременно без конфликтов по фронту работ;
- не различаются рабочие и календарные дни;
- не предусмотрены контроль, исправление замечаний и финальная приёмка.
Короткий срок сам по себе не подозрителен.
Подозрителен срок, который невозможно объяснить.
Как ускорить ремонт без потери качества
Принять ключевые решения до старта
Желательно заранее определить:
- планировку;
- крупную мебель;
- принципиальную планировку кухни;
- сантехнику;
- основные отделочные материалы;
- освещение;
- схему электрики.
Вести два связанных календаря
Первый — календарь работ:
демонтаж → инженерия → черновая отделка → чистовая отделка → монтаж
Второй — календарь решений и поставок:
выбрать → заказать → проверить → доставить → установить
Слабое место ремонта часто находится именно на стыке этих двух графиков.
Параллелить только независимые процессы
Пока сохнет одна зона, можно работать в другой. Пока изготавливают двери, можно заканчивать стены.
Но нельзя безопасно «распараллелить» процессы, если один требует завершения другого.
Использовать быстрые технологии только по документации
Быстротвердеющие смеси и сухие технологии действительно способны сократить цикл. Но фраза «можно продолжать завтра» должна следовать из инструкции конкретного материала, а не из привычки мастера.
Убрать организационные простои
Один ответственный за общий график часто полезнее дополнительного рабочего, если именно он вовремя:
- принимает решения;
- координирует специалистов;
- контролирует поставки;
- открывает следующий фронт;
- принимает законченный этап.
Что нельзя безопасно ускорять
Не стоит пытаться выиграть несколько дней за счёт:
- готовности мокрых оснований;
- проверки скрытых коммуникаций;
- подготовки поверхности под финиш;
- точного замера заказных изделий;
- согласования критичных узлов;
- слишком ранней укладки чувствительных напольных покрытий.
Экономия времени на таком этапе легко превращается в недели переделок.
Что учитывать в Крыму
Поставки и фактическое наличие
Для ремонта в Крыму полезно заранее разделять позиции на две группы:
- то, что реально есть на местном складе;
- то, что фактически находится вне полуострова или производится под заказ.
Для критичной позиции недостаточно увидеть статус «в наличии» в карточке товара. Перед фиксацией календаря лучше уточнить:
- где физически находится товар;
- есть ли нужное количество;
- можно ли зарезервировать партию;
- каков реальный срок доставки именно до вашего города;
- что произойдёт, если потребуется замена.
Летняя жара не отменяет технологию
Крымское лето может ускорять некоторые процессы сушки, но нельзя автоматически сокращать паспортные интервалы «потому что жарко».
Производители привязывают технологические параметры к температуре, влажности и режиму воздухообмена. КНАУФ, например, отдельно предупреждает, что работа при неподходящих условиях, в том числе со сквозняками и повышенной влажностью, меняет нормальный ход процессов.
Поэтому календарь нужно строить по документации конкретных материалов и фактической готовности основания.
Что выбрать в разных ситуациях
Нужен только косметический ремонт
Если основания исправны, инженерия остаётся на месте, а отделка простая, срок действительно может измеряться несколькими неделями. Основной риск — организация помещений и своевременная поставка финишных материалов.
Квартира с white box
Цикл обычно короче полного капитального ремонта, но сначала стоит проверить качество оснований. Формальная надпись white box не гарантирует, что стены и полы сразу готовы под выбранную чистовую отделку.
Новостройка без отделки
Здесь нужен полноценный цикл инженерии и подготовки поверхностей, поэтому график строится вокруг черновых работ и технологических пауз.
Вторичная квартира
Разумно закладывать дополнительный резерв на открытия после демонтажа. Чем старше и сложнее история квартиры, тем меньше стоит доверять календарю, составленному только по фотографиям.
Сложный дизайн-проект
Считать нужно уже не только строительные работы, но и согласования, нестандартные узлы, комплектацию и изготовление заказных элементов.
Часть работ выполняется своими силами
Так можно снизить затраты, но календарь нередко растёт: операции приходится выполнять в свободное время, а зависимые этапы чаще идут последовательно.
Где можно сэкономить время, а где не стоит
Можно ускорить:
- подготовку решений до старта;
- ранний заказ долгих позиций;
- параллельное ведение независимых работ;
- оперативную приёмку этапов;
- своевременную комплектацию;
- устранение организационных простоев.
Не стоит ускорять:
- сушку и набор готовности «на глаз»;
- закрытие непроверенной инженерии;
- подготовку поверхности;
- контрольный замер заказных изделий;
- обязательные технологические интервалы конкретных материалов.
Как проверить календарный график подрядчика
В нормальном графике должны быть видны:
- дата начала;
- основные этапы;
- их длительность;
- зависимости между этапами;
- параллельные процессы;
- технологические паузы;
- критичные поставки;
- сроки решений заказчика;
- точки контроля и приёмки;
- резерв;
- понятное определение момента окончания ремонта.
Последний пункт особенно важен.
«Ремонт закончен» может означать последний день маляров, а может — полностью готовую квартиру с дверями, сантехникой, устранёнными замечаниями, уборкой и подписанной приёмкой.
Условия финальной сдачи лучше определить ещё до старта. Когда ремонт подходит к концу, пригодится отдельный чек-лист приёмки ремонта у подрядчика.
Коротко: что запомнить о сроках ремонта
- Метраж влияет на срок, но не определяет его в одиночку.
- Капитальный ремонт разумнее мыслить месяцами, а не обещанием «быстро закончить».
- Технологические паузы являются частью работ, а не необязательным простоем.
- Заказные позиции живут в отдельном календаре и могут задержать весь объект.
- Самый эффективный способ ускорения — заранее принять решения и параллелить независимые процессы.
- Хороший срок можно разложить по этапам и объяснить.
Если подрядчик называет дату окончания, попросите показать путь к этой дате. Именно календарь зависимостей позволяет отличить реальный план от красивого обещания.
