Короткий ответ: покупать нужно не «на весь ремонт», а под следующий этап
Удобное правило выглядит так:
Заказать материал нужно раньше, чем он понадобится. Привезти на объект — как можно ближе к моменту использования.
Это две разные даты.
Например, плитку редкой коллекции можно выбрать и оплатить заранее, убедиться в наличии нужного количества и одной партии, но договориться о доставке ближе к началу плиточных работ.
Обычную штукатурку, шпаклёвку или профиль для гипсокартона, если они есть на местном складе, обычно нет смысла хранить в квартире месяцами.
Оптимальная закупка строится сразу вокруг трёх вещей:
- календаря работ — когда материал реально понадобится;
- срока поставки — сколько занимает заказ, комплектация и доставка;
- условий хранения — можно ли безопасно держать этот материал на объекте.
Если учитывать только один из этих факторов, возникают либо простои, либо склад посреди ремонта.

Почему закупка всего ремонта заранее часто оказывается ошибкой
Деньги перестают быть резервом
Допустим, вы сразу купили плитку, ламинат, сантехнику, краску и большую часть черновых материалов.
Формально деньги не потрачены впустую — материалы понадобятся. Но если внезапно окажется, что нужно переделать электрику, выровнять стяжку или изменить конструкцию перегородки, свободного бюджета может уже не быть.
Поэтому полезнее держать часть резерва в деньгах, а не в мешках и коробках.
Материалы занимают рабочее пространство
Во время капитального ремонта свободное место — ресурс.
Несколько палет смесей, коробки с плиткой, двери, сантехника и пачки напольного покрытия приходится постоянно переносить из комнаты в комнату.
Это:
- замедляет работу;
- увеличивает вероятность повреждения;
- мешает уборке;
- усложняет доступ к стенам и полу;
- создаёт риск перепутать или потерять комплектующие.
Особенно заметна проблема в обычной квартире, а не в пустом частном доме с отдельным складским помещением.
Не всё хорошо переносит длительное хранение на объекте
Сухие строительные смеси требуют защиты от влаги и сохранения целостности упаковки.
Гипсокартон и гипсоволокнистые листы тоже нельзя месяцами держать где попало: им нужны сухие условия хранения, защита от увлажнения и механических повреждений.
Напольные покрытия имеют собственные требования производителя к хранению и подготовке перед монтажом.
Получается парадокс: материал уже куплен, но неправильное хранение способно сделать раннюю покупку экономически бессмысленной.
Решения во время ремонта меняются
На чертеже всё может выглядеть окончательно, но после демонтажа появляются реальные размеры, скрытые стояки, перепады стен, особенности проёмов и другие ограничения.
Поэтому слишком ранняя закупка отделки особенно опасна.
Плитка может не подойти под фактическую раскладку. Для выбранной тумбы не хватит места. Плинтус окажется несовместим с дверным наличником. После выравнивания пола изменится высота примыкания.
Чем сильнее товар зависит от итоговой геометрии помещения, тем осторожнее с его ранней доставкой.
Разделите все материалы на четыре группы
Не существует одной даты «закупки материалов». У разных товаров должна быть разная стратегия.
| Группа | Примеры | Когда решать | Когда привозить |
| Ходовые черновые | штукатурка, шпаклёвка, профиль, часть крепежа | до начала соответствующего этапа | незадолго до работ |
| Чувствительные к партии | плитка, часть напольных покрытий | после точного расчёта | всю нужную партию вместе или согласованными поставками |
| Финишные и уязвимые | ламинат, декоративные покрытия, сантехника | заранее выбрать и проверить наличие | после грязных и мокрых работ |
| Долго изготавливаемые или заказные | нестандартные изделия и комплектации | значительно раньше монтажа | по готовности объекта |
Главное — не путать момент выбора, момент заказа и момент доставки. Они могут различаться на недели.
Как построить нормальный график закупок
Проще всего двигаться от даты начала каждой работы назад.
Дата заказа = дата начала этапа − срок поставки − запас времени на проверку и возможную замену.
Сам запас зависит от товара.
Если мешок штукатурки можно купить поблизости практически в любой день, большой запас времени не нужен.
Если речь идёт о конкретной плитке, редком декоре или другом товаре, который может ехать с материка или отсутствовать на местном складе, запас должен быть значительно больше.

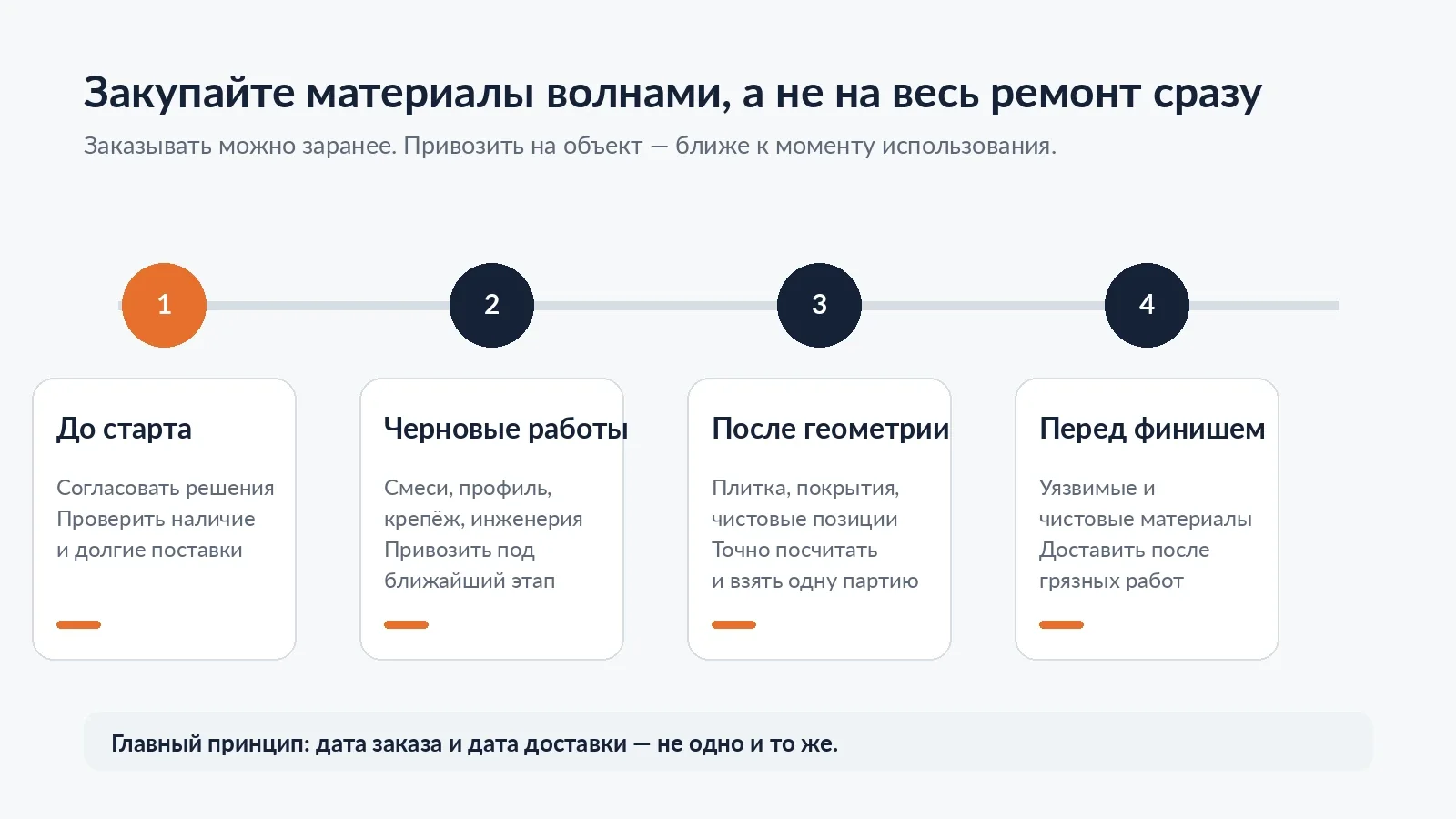

Волна 1. До начала ремонта
На этом этапе не обязательно покупать всё. Нужно прежде всего понять будущие потребности.
Зафиксируйте:
- состав работ;
- примерные объёмы;
- последовательность этапов;
- принципиальные отделочные решения;
- позиции с долгой поставкой;
- материалы, у которых важно наличие одной партии.
Именно сейчас имеет смысл проверить реальное наличие выбранных товаров. Не «есть на сайте», а: есть ли нужное количество физически на складе и можно ли его зарезервировать?
Волна 2. Демонтаж и начало черновых работ
На объект поступает то, что понадобится в ближайшем цикле:
- материалы для устройства или ремонта перегородок;
- штукатурные и выравнивающие составы;
- часть профилей;
- крепёж;
- электромонтажные и сантехнические материалы согласно проекту.
Но не нужно автоматически закупать всю штукатурку, шпаклёвку и клей до последнего мешка. Фактический расход иногда становится понятнее только после вскрытия старых покрытий и оценки оснований.
Волна 3. После уточнения геометрии
Когда стены, перегородки, дверные проёмы и уровень пола стали понятнее, можно гораздо точнее рассчитывать отделочные материалы.
Это хороший момент для окончательного расчёта:
- плитки;
- керамогранита;
- декоративных элементов;
- напольного покрытия;
- плинтусов;
- части сантехнического оборудования.
Именно здесь слишком ранняя покупка чаще всего начинает создавать проблемы.
Волна 4. Перед чистовой отделкой
Финишные и легко повреждаемые материалы лучше вводить на объект тогда, когда основные пыльные и мокрые процессы уже закончены.
Смысл не в том, чтобы заказать их в последний день, а в том, чтобы развести во времени заказ и фактическую доставку.
Что лучше покупать сразу на весь объём
Есть важное исключение из принципа поэтапной закупки. Некоторые материалы желательно приобрести одной партией.
Плитка и керамогранит
Производители предупреждают, что разные партии могут немного отличаться по тону, а плитка — ещё и по калибру.
Поэтому ситуация «сейчас купим 20 м², а если не хватит — потом докупим ещё две коробки» может закончиться тем, что дополнительная плитка визуально отличается.
После утверждения раскладки лучше:
- точно посчитать площадь;
- учесть подрезку;
- добавить технологический запас;
- проверить тон и калибр;
- приобрести необходимое количество одной партии.
Для обычной прямой укладки часто закладывают запас порядка нескольких процентов, а при диагональной или сложной раскладке он увеличивается. Точный запас лучше считать по конкретной схеме укладки и рекомендациям производителя, а не применять одну цифру ко всем помещениям.
Напольное покрытие
Здесь тоже опасно рассчитывать на возможность бесконечно докупать тот же декор.
Кроме подрезки полезно оставить несколько запасных элементов на будущий локальный ремонт.
Но покупать напольное покрытие одной партией не означает, что его нужно месяцами хранить среди мокрых штукатурных работ.
Заказ и доставка — снова не одно и то же.
Что, наоборот, не стоит покупать слишком рано
Сухие смеси
Если материал распространён и имеется на местном складе, многомесячный запас редко оправдан.
Причины простые:
- деньги уже потрачены;
- мешки занимают место;
- упаковку можно повредить;
- смесь необходимо защищать от увлажнения;
- реальный расход ещё может измениться.
Рациональнее держать запас на ближайший этап и своевременно пополнять его.
Гипсокартон и другие крупные листовые материалы
Большие листы особенно неудобны в небольшой квартире. Их легко повредить при переноске, намочить, завалить другими материалами или несколько раз переставить с места на место.
Лучший момент доставки — когда место хранения уже подготовлено, а монтаж действительно приближается.
Ламинат и другие чистовые покрытия
Напольное покрытие лучше не помещать слишком рано в среду, где ещё идут мокрые и пыльные процессы.
При этом нельзя заказывать его и буквально в день укладки. Для конкретного покрытия нужно проверить инструкцию производителя: часть материалов должна некоторое время находиться в помещении перед монтажом, чтобы адаптироваться к его температуре и влажности.
Получается небольшой, но важный интервал:
грязные работы уже закончились → помещение пригодно для хранения → покрытие доставлено → выдержана требуемая производителем акклиматизация → монтаж.
Если нашли большую скидку — покупать или нет?
Скидка сама по себе не делает раннюю закупку выгодной.
Перед покупкой задайте четыре вопроса.
1. Решение уже окончательное?
Если цвет, формат или конструкция ещё могут измениться, скидка способна превратиться в дорогую ошибку.
2. Количество уже посчитано?
Покупка «примерно двадцати коробок» редко является экономией.
3. Есть где правильно хранить?
Особенно важно для сухих смесей, листовых и напольных материалов.
4. Можно ли купить сейчас, а забрать позже?
Если продавец позволяет зарезервировать оплаченный товар на складе или организовать доставку партиями, это часто лучше, чем сразу завозить всё в квартиру.
То есть полезно искать не только низкую цену, но и удобные условия поставки.
Можно ли сократить расходы на доставку
Поэтапная закупка не означает, что нужно каждый день заказывать отдельную машину.
Нужна разумная укрупнённая логистика.
Например, можно объединить материалы для двух близких этапов, если:
- они точно понадобятся;
- их количество уже известно;
- есть нормальное место хранения;
- они не будут мешать текущей работе.
Главный ориентир:
экономия одной доставки не должна создавать склад, который затем месяц мешает всей бригаде.
Для тяжёлых черновых материалов имеет смысл заранее согласовывать машину, разгрузку, наличие грузового лифта и место складирования. Иногда именно организация разгрузки важнее нескольких процентов разницы в цене товара.
Отдельный график нужен для чистовых материалов
Одна из самых распространённых ошибок — смешивать черновую и чистовую закупку.
Удобнее иметь два списка.
Черновой список
Содержит:
- смеси;
- профили;
- крепёж;
- кабель;
- трубы;
- гидроизоляцию;
- расходные материалы.
Он регулярно уточняется по ходу работ.
Чистовой список
Содержит:
- плитку;
- напольное покрытие;
- краску;
- декоративные покрытия;
- сантехнику;
- светильники;
- плинтусы и другие видимые элементы.
Этот список желательно зафиксировать раньше с точки зрения выбора, но доставлять товары нужно с учётом готовности объекта.
Так дизайнерские решения не откладываются до последней минуты, а дорогая чистовая отделка не живёт несколько месяцев на строительной площадке.
Что учитывать в Крыму
Для ремонта в Крыму полезно разделять материалы ещё по одному признаку: местный склад или поставка под заказ.
По ходовым строительным материалам в крупных городах полуострова обычно можно работать небольшими партиями и пополнять запас по мере продвижения ремонта. Это снижает смысл многомесячного хранения обычных сухих смесей, гипсокартона и других распространённых позиций прямо в квартире.
Но с конкретной отделкой ситуация может быть другой. Особого внимания требуют:
- редкие коллекции плитки;
- необычные форматы;
- отдельные декоры;
- специфические напольные покрытия;
- нестандартная сантехника;
- товары, которые фактически находятся не в Крыму.
По таким позициям нельзя ориентироваться только на карточку товара.
Перед составлением графика уточните:
- где физически находится товар;
- сколько единиц реально доступно;
- одна ли это партия;
- можно ли её зарезервировать;
- какой реальный срок доставки именно в ваш город;
- что произойдёт, если понадобится замена.
Для удалённых объектов дополнительно стоит укрупнять поставки: доставка нескольких мешков через весь полуостров может стоить несоразмерно самому товару.
Семь типичных ошибок при закупке материалов
1. Купить всё до приезда бригады
Кажется организованностью, но часто означает замороженный бюджет и захламлённый объект.
2. Покупать только после слов мастера «завтра понадобится»
Другая крайность. Если товара нет на складе, бригада встанет.
Закупками должен управлять календарь, а не внезапные сообщения вечером.
3. Купить плитку без запаса
Докупить несколько одинаковых коробок через месяц может оказаться невозможно или новая партия будет отличаться.
4. Привезти чистовые материалы на грязный объект
Экономия времени превращается в риск повреждения.
5. Не проверять товар при получении
До начала монтажа желательно проверить:
- количество;
- артикулы;
- целостность упаковки;
- видимые повреждения;
- для плитки — тон и калибр;
- комплектность.
Обнаружить проблему до начала работ гораздо проще, чем когда мастер уже вскрыл половину упаковок.
6. Не назначить одного ответственного за закупки
Если заказчик, прораб, электрик и плиточник независимо покупают материалы, появляются дубли и несовместимые позиции.
У закупок должен быть единый список и понятный ответственный.
7. Считать, что «заказать заранее» означает «сразу привезти»
Это, пожалуй, главная ошибка.
Зафиксировать товар заранее — разумно. Хранить его три месяца в комнате, где штробят стены, — совсем другое решение.
Что выбрать в разных ситуациях
Небольшой косметический ремонт
Можно закупать довольно крупными партиями. Этапов мало, сроки короткие, объёмы понятны.
Главное — заранее купить отделку одной партии там, где это важно.
Капитальный ремонт квартиры
Оптимальна поэтапная закупка.
Черновые материалы — под ближайшие работы. Чистовые — заранее выбрать и зарезервировать, но доставлять позднее.
Ремонт в квартире, где продолжают жить
Здесь особенно важна минимизация складирования.
Лучше несколько организованных поставок, чем коробки во всех комнатах.
Материал только под заказ
Выбирать и заказывать его нужно раньше остальных. Но сначала должны быть подтверждены размеры, характеристики и количество.
Материал есть в нескольких магазинах рядом
Нет большого смысла покупать запас на месяцы.
Намного полезнее иметь контакт поставщика, понимать остатки и заранее согласовывать очередную поставку.
Где можно сэкономить, а где не стоит
Можно экономить:
- объединяя несколько близких поставок;
- сравнивая стоимость товара вместе с доставкой;
- заранее рассчитывая нужное количество;
- избегая лишнего запаса ходовых материалов;
- договариваясь о резервировании или поэтапной доставке;
- покупая комплект материала одной партии, когда это действительно важно.
Не стоит экономить:
- покупая неизвестный аналог только потому, что нужный материал не успели заказать;
- уменьшая технологический запас плитки или покрытия до нуля;
- храня материалы в неподходящих условиях;
- заказывая меньше нужного количества партии с расчётом «потом докупим»;
- откладывая позиции с длинным сроком поставки до последнего момента.
Коротко: как организовать закупки
Для большинства ремонтов работает такая схема:
- Сначала составьте календарь работ.
- Отдельно отметьте материалы с длинным сроком поставки и зависимые от партии.
- Заказывайте их заранее, но не обязательно сразу доставляйте на объект.
- Ходовые черновые материалы привозите под ближайший этап.
- Чистовые материалы держите подальше от грязных и мокрых работ.
- Оставляйте часть бюджета деньгами до завершения основных черновых этапов.
Лучший запас на ремонте — это не гора коробок.
Это понятный график, проверенные поставщики и деньги на следующий этап.
