Короткий ответ: как принимать ремонт правильно
Не пытайтесь проверить всю квартиру «на глаз» за 20 минут. Идите в таком порядке:
- Сначала поднимите договор, смету, проект, спецификации и все согласованные изменения.
- Убедитесь, что скрытые работы уже были приняты на своих этапах — после чистовой отделки часть из них проверить невозможно.
- Осматривайте квартиру последовательно: помещение за помещением, от поверхностей к инженерии.
- Проверяйте не только внешний вид, но и работу того, что должно включаться, открываться, закрываться, сливать воду и отключаться.
- Каждый недостаток фиксируйте письменно с привязкой к месту и, по возможности, к пункту договора или проекта.
- Не подписывайте документ с формулировкой «претензий не имею», если замечания остаются.
- После исправлений проведите повторную приёмку именно по списку дефектов.
Важно: финальная приёмка не заменяет поэтапный контроль. Гидроизоляцию под плиткой, трассы проводки, соединения труб в закрытых коробах и другие скрытые решения после завершения ремонта часто уже невозможно оценить без вскрытия.
Приёмка начинается не в последний день ремонта
Самая распространённая ошибка заказчика — считать, что качество можно полностью проверить после установки плинтусов и уборки квартиры.

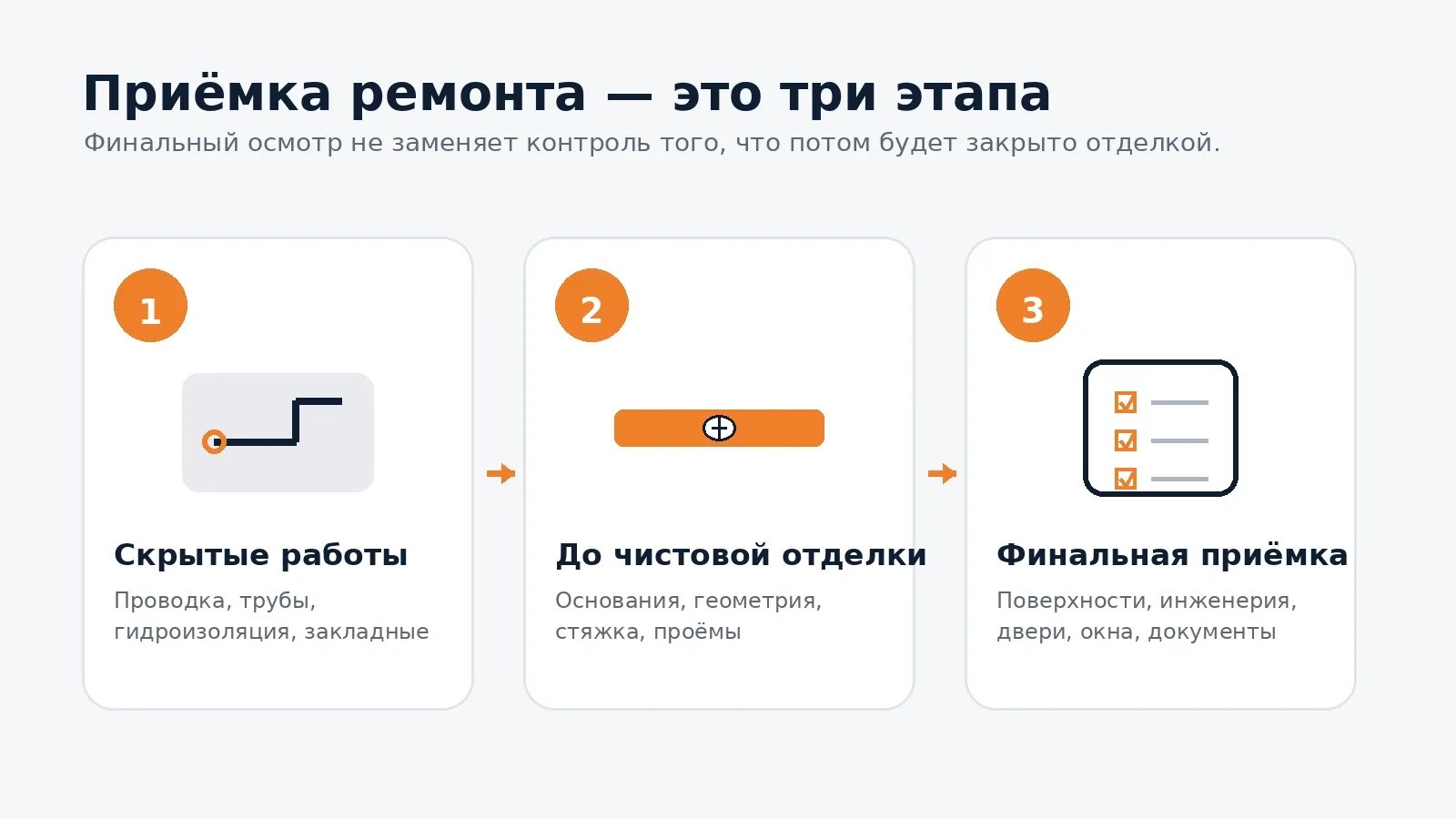

На практике ремонт лучше принимать минимум в трёх точках:
| Этап | Что важно проверить |
| До закрытия скрытых работ | Электропроводку, трубопроводы, гидроизоляцию, закладные, трассы кондиционирования, фотофиксацию |
| Перед чистовой отделкой | Геометрию и готовность оснований, стяжку, штукатурку, расположение выводов и проёмов |
| Финальная приёмка | Чистовые покрытия, работоспособность инженерии, двери, окна, оборудование, комплектность и документы |

Это важно и с точки зрения действующих норм. С 1 февраля 2026 года Изменение №3 к СП 71.13330.2017 исключило ряд таблиц с прежними параметрами качества отделочных работ. Для штукатурных, шпатлевочных, облицовочных, малярных работ, подвесных и натяжных потолков, а также ряда требований к полам в документе теперь прямо используются формулировки о соответствии требованиям заказчика.
Практический вывод: не стоит строить спор только на цифре из старого чек-листа из интернета. Гораздо сильнее позиция, когда нужное качество заранее описано в договоре, проекте, техническом задании, спецификации или приложении к договору.
Что подготовить к финальной приёмке
Документы
Возьмите с собой или откройте на планшете:
- договор с подрядчиком;
- актуальную смету;
- техническое задание;
- дизайн-проект и рабочие чертежи, если они были;
- спецификации материалов, сантехники, электрики, дверей и оборудования;
- согласованные изменения и дополнительные работы;
- акты предыдущих этапов;
- акты или фото скрытых работ;
- перечень оборудования, которое подрядчик должен передать;
- гарантийные документы и инструкции на установленное оборудование, если они входят в договор.
Смысл не в том, чтобы принести толстую папку. Смысл — иметь базу сравнения. Без неё фраза «мне кажется, здесь криво» легко превращается в спор о вкусах.
Простые инструменты
Для бытовой проверки обычно достаточно:
- телефона с камерой;
- фонарика;
- рулетки;
- строительного уровня или двухметрового правила, если по договору есть требования к геометрии;
- обычной зарядки или безопасного розеточного тестера для проверки наличия питания;
- сухих салфеток или бумажных полотенец для поиска небольших протечек;
- плана квартиры или распечатанного чек-листа.
Не нужно самостоятельно вскрывать электрощит, разбирать розетки, проверять сопротивление изоляции или выполнять другие работы, связанные с опасным напряжением. Для такой проверки нужен квалифицированный специалист и измерительные приборы.
Чек-лист: как осматривать квартиру
Лучше двигаться по комнатам по одному сценарию. Так меньше шансов забыть участок и проще привязать замечание к конкретному месту.
Стены и потолки
Проверьте:
- нет ли трещин, отслоений, вздутий и пятен;
- однородна ли окраска;
- нет ли непрокрашенных мест, заметных наплывов и случайных следов инструмента;
- аккуратно ли выполнены стыки материалов;
- нет ли отстающих обоев, пузырей, разошедшихся швов;
- совпадает ли цвет и материал с согласованной спецификацией;
- ровно ли оформлены откосы, примыкания, ниши и внешние углы;
- соответствует ли геометрия требованиям проекта и договора там, где она была зафиксирована.
Косой свет от фонарика хорошо показывает волны и дефекты финишной поверхности, но сам по себе не доказывает нарушение. Сначала определите, какой класс или качество поверхности было согласовано.

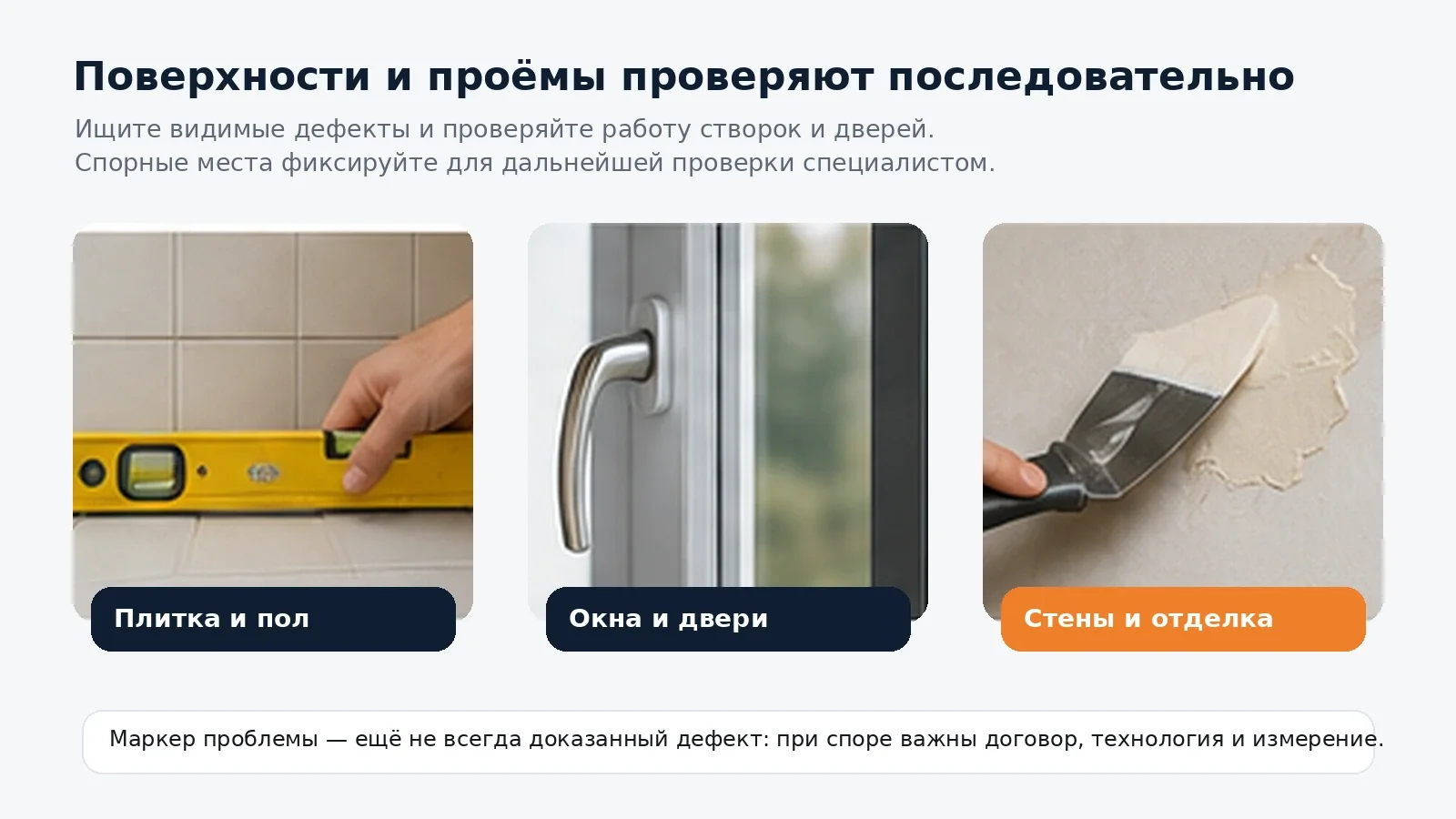

Пол и напольные покрытия
Пройдите по всей площади и обратите внимание на:
- скрип, заметное пружинение и провалы;
- повреждения, царапины, сколы;
- расходящиеся замки ламината или инженерной доски;
- качество стыков разных покрытий;
- аккуратность плинтусов и углов;
- отсутствие мешающих дверям перепадов;
- соответствие рисунка и направления укладки проекту, если это было оговорено;
- работу трапов и направление воды в мокрых зонах, если трап предусмотрен проектом.
Плитку можно аккуратно простучать в разных местах и отметить участки с резко отличающимся звуком. Но «пустой» звук сам по себе ещё не равен доказанному браку: вывод зависит от основания, способа укладки, формата плитки, клеевой системы и согласованной технологии. Спорные места лучше отмечать для проверки специалистом, а не требовать немедленно снимать плитку по одному звуку.
Двери и окна
Каждую дверь и каждую створку стоит открыть и закрыть несколько раз.
Проверьте:
- нет ли заеданий и трения;
- работают ли ручки, замки и защёлки;
- удерживается ли полотно или створка в нормальном положении;
- нет ли сколов, царапин и повреждения отделки;
- аккуратно ли выполнены наличники, откосы, подоконники и примыкания;
- установлены ли ограничители, доводчики и другая фурнитура, если она была в спецификации;
- не повреждены ли уплотнения и герметизация.
Если подрядчик не устанавливал окна или входную дверь, не записывайте старый дефект автоматически на его счёт. Но если ремонтные работы повредили существующее изделие или примыкание, это уже отдельный вопрос к подрядчику.

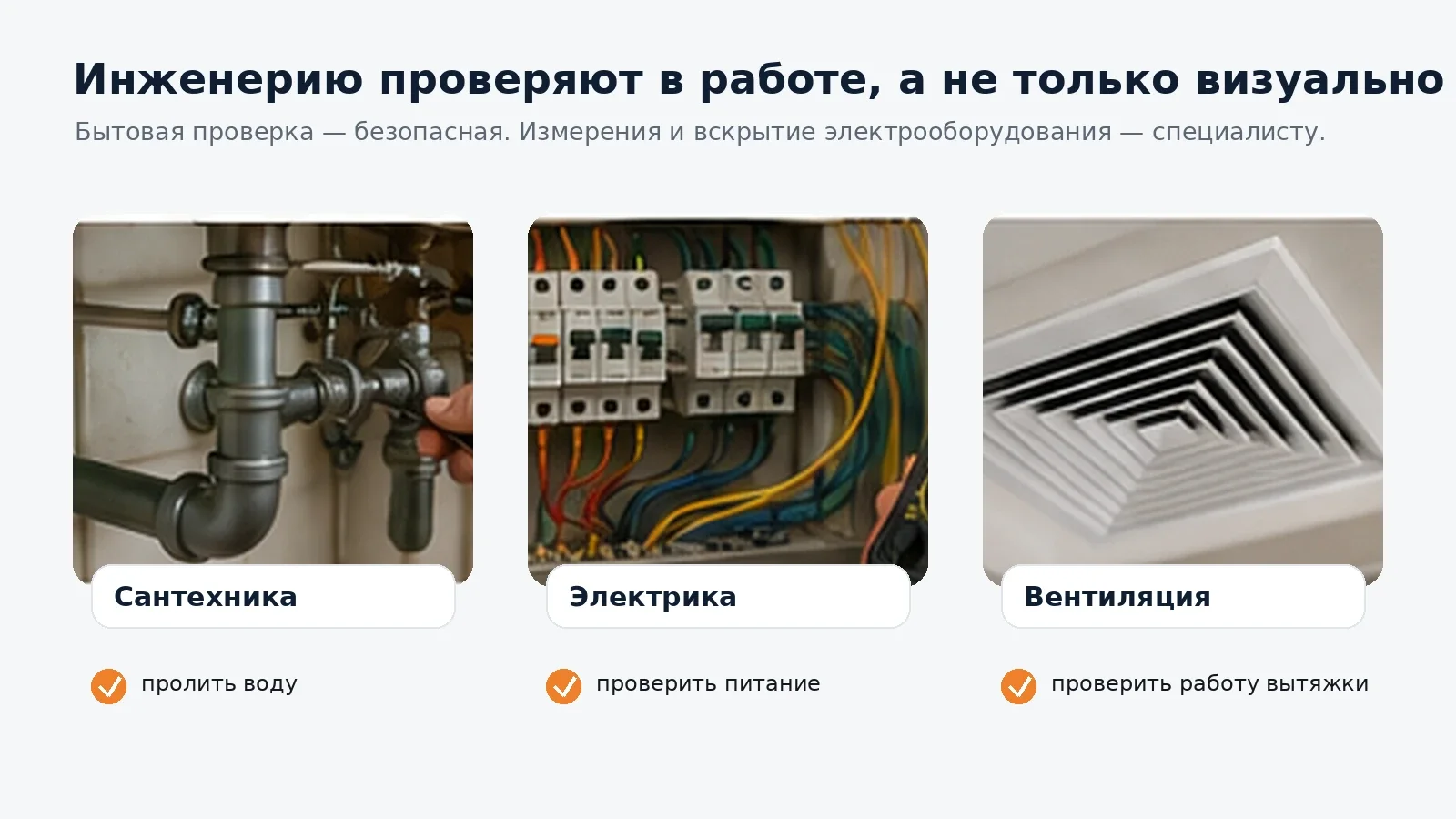

Сантехника и канализация
Не ограничивайтесь тем, что «вода идёт».
Последовательно:
- откройте каждый смеситель;
- проверьте горячую и холодную воду;
- заполните раковину или ванну и затем выпустите воду, чтобы увидеть работу слива;
- несколько раз смойте унитаз;
- осмотрите соединения под раковиной, ванной, мойкой и у оборудования;
- проведите сухой салфеткой по доступным резьбовым соединениям — маленькая капля заметнее на бумаге;
- убедитесь, что запорные краны доступны;
- проверьте работу инсталляции и ревизионных люков;
- если установлены фильтры, редукторы, водонагреватель или система защиты от протечек — попросите подрядчика показать их работу и порядок обслуживания.
Нельзя достоверно принять гидроизоляцию уже после укладки плитки только по внешнему виду санузла. Для неё важнее документы и фото промежуточного этапа, а при необходимости — предусмотренные технологией испытания до закрытия слоя.
Электрика и освещение
На бытовом уровне заказчик может проверить функциональность, не залезая в опасные части системы:
- включается ли каждый светильник;
- работают ли все выключатели;
- есть ли питание в каждой доступной розетке;
- соответствует ли расположение розеток и выводов проекту;
- подписаны ли группы в щите так, как предусмотрено проектом;
- отключается ли нужная группа соответствующим аппаратом — если это безопасно демонстрирует подрядчик;
- работают ли тёплый пол, вытяжка, вентиляторы и другое подключённое оборудование.
Если нужно проверить защитное заземление, сопротивление изоляции, параметры УЗО/дифавтоматов, качество сборки щита или соответствие кабелей проекту, это уже задача электролаборатории или квалифицированного электрика с измерительными приборами.
Безопасность важнее чек-листа: не снимайте крышки щита и розеток и не касайтесь открытых проводников ради самостоятельной «приёмки».
Вентиляция, кондиционирование и отопление
Проверьте всё, что входило в объём ремонта:
- включаются ли вытяжные вентиляторы;
- не перекрыты ли вентиляционные решётки отделкой или мебелью;
- работает ли кондиционер в доступном по погоде режиме;
- уходит ли конденсат по дренажу без капель на стену или фасад;
- нет ли посторонних шумов и сильной вибрации;
- доступны ли фильтры и зоны обслуживания;
- не повреждены ли радиаторы, термоголовки и видимые соединения.
Лист бумаги у вентиляционной решётки может дать только грубое представление о наличии движения воздуха. Если есть жалобы на слабую тягу, обратную тягу или запахи, нужна инструментальная проверка и оценка всей системы вентиляции, а не только одной решётки.

Встроенная мебель и оборудование
Если их поставлял тот же подрядчик, проверьте:
- соответствие модели и цвета спецификации;
- открывание фасадов и ящиков;
- зазоры и примыкания;
- крепление столешницы и фартука;
- герметизацию около мойки;
- работу встроенной техники, если монтаж входил в договор;
- доступ к розеткам, кранам, фильтрам и ревизиям.
Красивый фасад не должен перекрывать обслуживание инженерных узлов.
Какие недостатки важнее исправить до подписания акта
Не все замечания одинаковы. Удобно разделить их на четыре группы.
| Тип замечания | Пример | Что делать |
| Безопасность | Оголённый проводник, течь рядом с электрикой, опасно закреплённое оборудование | Не эксплуатировать, вызвать специалиста, устранить до обычного использования |
| Функциональный дефект | Не работает розетка, дверь заедает, течёт сифон, не уходит вода | Зафиксировать и назначить исправление |
| Отступление от договора | Поставлена другая модель, материал или точка смещена относительно проекта | Сверить документы и согласовать переделку либо изменение цены |
| Финишный дефект | Скол, царапина, пятно, заметный непрокрас | Внести в акт, определить способ и срок устранения |
Особенно осторожно относитесь к дефектам, которые после заселения могут стать спорными: повреждения пола, сантехники, стекла, мебели, дверей и окрашенных поверхностей. Их лучше подробно сфотографировать в день приёмки.
Как правильно оформить замечания

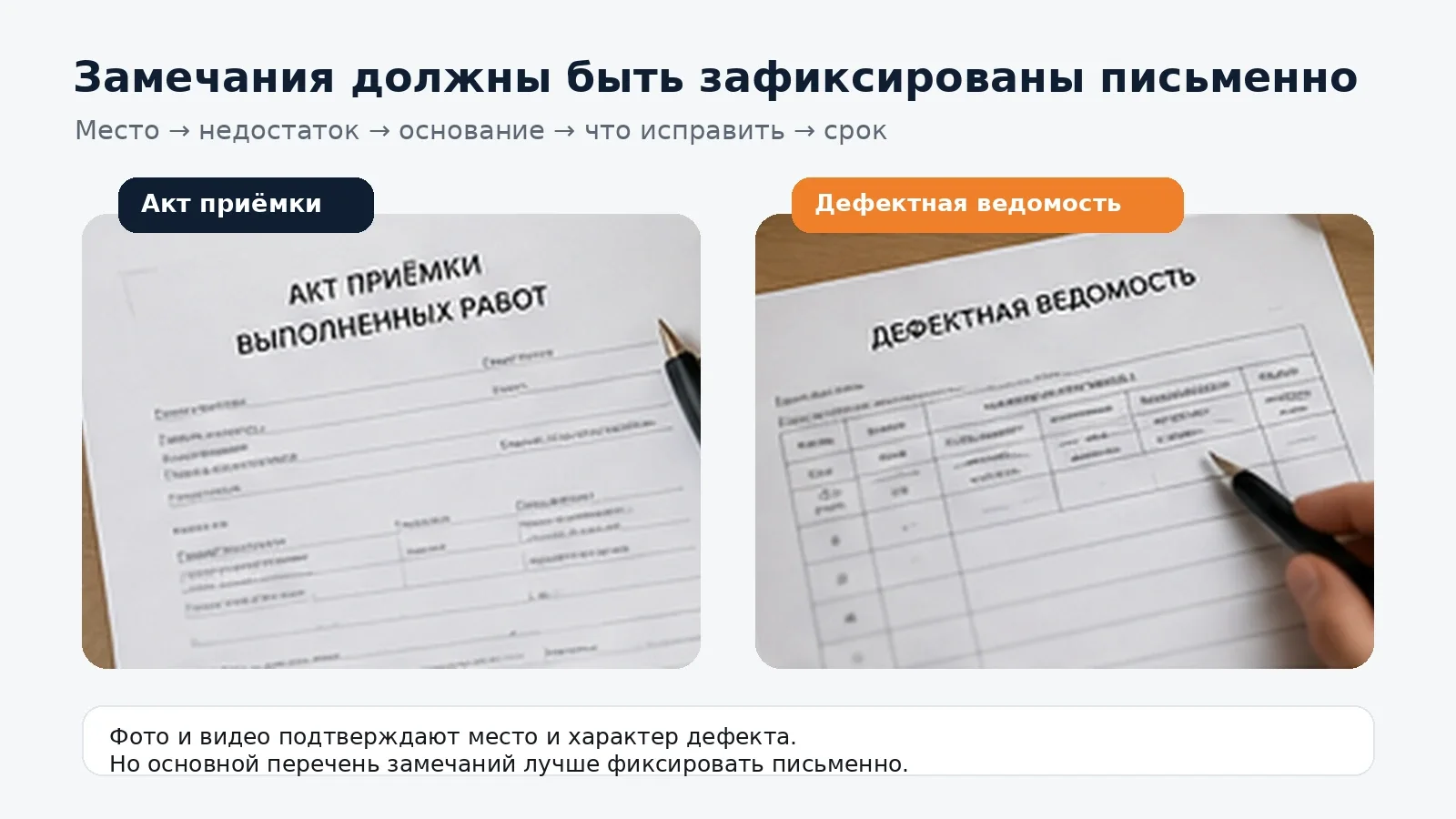

Фраза «переделать ванную» слишком расплывчата. Хорошая фиксация дефекта должна отвечать на четыре вопроса:
- Где именно находится проблема?
- В чём она выражается?
- Какому согласованному требованию результат не соответствует?
- Что стороны договорились сделать и к какому сроку?
Удобный формат дефектной ведомости:
| № | Место | Недостаток | Основание | Что требуется | Срок |
| 1 | Спальня, стена у окна | Отслоение краски на участке | ТЗ, раздел отделки стен | Устранить причину и восстановить покрытие | Дата |
| 2 | Санузел, тумба под раковиной | Капля на соединении сифона после слива | Договор, сантехнические работы | Устранить протечку и повторно проверить | Дата |
| 3 | Коридор, дверь в спальню | Полотно задевает коробку | Спецификация дверей и монтаж | Отрегулировать | Дата |

К каждому спорному пункту полезно сделать:
- общий кадр, чтобы было понятно место;
- крупный план;
- при необходимости фото с рулеткой или правилом;
- короткое видео, если дефект проявляется только в работе.
Если подрядчик принёс свой акт, а замечания есть, не стоит просто подписывать чистый документ. На практике замечания либо включают непосредственно в акт, либо оформляют отдельным приложением и делают в акте однозначную ссылку на него.
Что закон даёт заказчику при обнаружении недостатков
По статье 720 ГК РФ заказчик должен осмотреть и принять результат работы в порядке и сроки, предусмотренные договором, а обнаруженные при приёмке недостатки — заявить подрядчику. Если явный недостаток не был оговорён в акте или другом документе о приёмке и работа была принята без проверки, ссылаться на такой недостаток впоследствии может быть сложнее.
Для скрытых недостатков правило другое: если их нельзя было обнаружить обычным способом при приёмке, подрядчика нужно уведомить в разумный срок после обнаружения.
Если ремонт для личных нужд выполняет организация или индивидуальный предприниматель, обычно действует и законодательство о защите прав потребителей. Статья 29 Закона РФ «О защите прав потребителей» позволяет, в зависимости от ситуации, требовать:
- безвозмездного устранения недостатков;
- уменьшения цены;
- повторного выполнения работы;
- возмещения расходов на устранение недостатков своими силами или третьими лицами;
- в предусмотренных законом случаях — отказа от договора и возмещения убытков.
Срок устранения недостатков по потребительскому договору лучше зафиксировать письменно. Закон говорит о разумном сроке, назначенном потребителем; конкретный срок должен учитывать характер дефекта и обстоятельства работ.
Если подрядчик — просто физическое лицо, не осуществляющее предпринимательскую деятельность, Закон о защите прав потребителей может не применяться так же, как при договоре с компанией или ИП. Тогда особенно важны сам договор, доказательства оплаты и общие нормы гражданского права.
Эта статья объясняет общую логику приёмки, а не заменяет юридическую консультацию при уже возникшем споре.
Что изменилось в 2026 году и почему старые «допуски из интернета» опасны
В старых статьях о приёмке ремонта часто встречаются универсальные формулы вроде «стена обязана иметь не больше X мм на два метра», «плитка должна иметь такой-то перепад» или «пол обязан соответствовать одной цифре для всех покрытий».
Такой подход в 2026 году особенно рискован.
Изменение №3 к СП 71.13330.2017, действующее с 1 февраля 2026 года, исключило несколько таблиц с прежними параметрами качества отделочных работ. В действующем тексте требования к качеству многих видов отделки теперь отсылают к требованиям заказчика, проекту и согласованным решениям.
Это не означает, что подрядчик теперь может делать как угодно. Качество работы по ГК РФ должно соответствовать условиям договора, а при их неполноте — обычно предъявляемым требованиям к работам такого рода. Но для заказчика вывод очень практичный:
точные критерии качества нужно согласовывать до начала работ, а не искать после конфликта.
Если для вас критична геометрия стен под встроенную мебель, плоскость под крупноформатную плитку, качество поверхности под боковой свет или конкретный рисунок раскладки — это лучше прямо включить в ТЗ или проект.
Типичные ошибки при приёмке
Принимать только внешний вид
Квартира может выглядеть аккуратно, но иметь неработающую розетку, медленную протечку или неудобный доступ к запорному крану.
Проверять скрытые работы только в финале
После плитки нельзя полноценно увидеть гидроизоляцию, после гипсокартона — проводку и закладные, после мебели — часть инженерных узлов.
Использовать случайные допуски из чужого чек-листа
Если цифра не относится к вашему договору, проекту, системе материалов или актуальной норме, она может не доказать нарушение.
Путать маркер проблемы с доказанным дефектом
Разный звук плитки, слабая тяга по бумажному тесту или визуальная «волна» под фонариком — повод проверить участок внимательнее, но не всегда готовое техническое заключение.
Верить устному обещанию «потом всё доделаем»
Если замечание важно, оно должно попасть в письменный документ.
Исправлять спорный дефект самостоятельно до фиксации
После чужого вмешательства сложнее доказать исходное состояние и причину проблемы.
Делать финальный платёж «по привычке», не сверившись с договором
Порядок окончательного расчёта определяется договором. Не стоит ни автоматически платить до проверки, ни самовольно удерживать деньги вопреки согласованным условиям. Сначала зафиксируйте результат и замечания, затем действуйте по договорному механизму.
Когда лучше пригласить специалиста
Самостоятельная приёмка разумна, если ремонт обычный, отношения с подрядчиком рабочие, а основные скрытые этапы уже контролировались.
Технический специалист особенно полезен, если:
- ремонт дорогой или технически сложный;
- много встроенных инженерных систем;
- есть тёплые полы, сложный электрощит, автоматика, системы защиты от протечек;
- были переделки и конфликты во время работ;
- вы не принимали скрытые этапы;
- появились трещины, протечки или другие признаки серьёзной проблемы;
- спор касается причин дефекта, а не только его наличия;
- подрядчик и заказчик уже по-разному трактуют требования к качеству.
При споре о причинах недостатков может понадобиться строительная экспертиза. ГК РФ прямо предусматривает экспертизу при споре о недостатках выполненной работы или их причинах.
Что учитывать в Крыму
Юридический порядок приёмки ремонта в Крыму тот же, что и в других регионах России. Отдельного «крымского чек-листа» по закону нет.
Но на объектах у моря и в жарких районах стоит внимательнее проверить то, что связано с эксплуатацией климата:
- работу кондиционирования и отвод конденсата, если система входила в ремонт;
- герметизацию балконов, террас и наружных примыканий, которые выполнял подрядчик;
- вентиляцию санузлов и кухни;
- доступность обслуживания наружных и инженерных узлов;
- отсутствие следов недавних протечек после дождя на объектах, где ремонт затрагивал соответствующие примыкания.
Но не нужно искусственно искать «крымскую специфику» там, где её нет: качество плитки, электрики или установки двери оценивают по договору, проекту, технологии и нормальной строительной практике, а не по региону.
Где можно сэкономить, а где не стоит
Можно не покупать профессиональный комплект измерительных приборов ради одной квартиры. Большую часть бытовых проверок заказчик способен выполнить телефоном, фонариком, рулеткой и простым уровнем.
Не стоит экономить на специалисте, если вопрос касается:
- электробезопасности;
- скрытых протечек;
- серьёзных трещин;
- причин отслоений и деформаций;
- спорной геометрии, от которой зависит дорогая мебель или облицовка;
- конфликтной приёмки, где уже вероятна экспертиза.
И особенно не стоит экономить на промежуточной приёмке скрытых работ. Финальная экспертиза не всегда способна без вскрытия восстановить то, что было сделано под отделкой.
Коротко: что делать в день приёмки
- Сверьте готовый объект с договором, сметой, проектом и спецификациями.
- Проверьте комплектность и документы.
- Осмотрите поверхности при нормальном освещении.
- Пройдите все двери и окна.
- Включите каждую доступную электрическую точку и оборудование.
- Пролейте сантехнику и проверьте доступные соединения.
- Проверьте вентиляцию, кондиционирование и отопление в пределах безопасной бытовой проверки.
- Зафиксируйте каждый дефект фото и текстом.
- Составьте единый перечень замечаний со сроками.
- После исправлений проверьте именно эти пункты повторно.
Главное: приёмка — это проверка соответствия согласованному результату, а не поиск абстрактного «идеального ремонта». Чем точнее были договор и ТЗ, тем меньше места остаётся для спора в финале.
