Короткий ответ

В типовом ремонте логика такая:

ЧтоКогда продуматьКогда делать точный замерКогда устанавливать
ОкнаНа этапе планировки и до чистовой отделкиКогда оконный проём уже сформирован и его размеры не будут менятьсяДо окончательной отделки откосов и прилегающих поверхностей
Обычные межкомнатные двериДо финишной отделки: тип, открывание, цвет, плинтус, стык полаКогда известны размеры проёма, толщина готовой стены и отметка чистового полаПосле влажных и пыльных работ, как правило по готовым стенам и полу
Скрытые двери / пеналНа самом раннем этапеПо требованиям выбранной системыКороб или пенал монтируют ещё на черновом этапе и затем интегрируют в отделку
КухняДо электрики, сантехники и вентиляции — хотя бы в виде рабочего проектаПосле основных строительных работ, когда геометрия и инженерные точки уже не изменятсяБлиже к завершению ремонта, в подготовленное помещение

Если запомнить одну формулу: окна нужно решить раньше чистовой отделки, обычные двери — спланировать заранее, но беречь до конца влажных работ, а кухню — проектировать рано, но окончательно привязывать к уже стабильной геометрии.

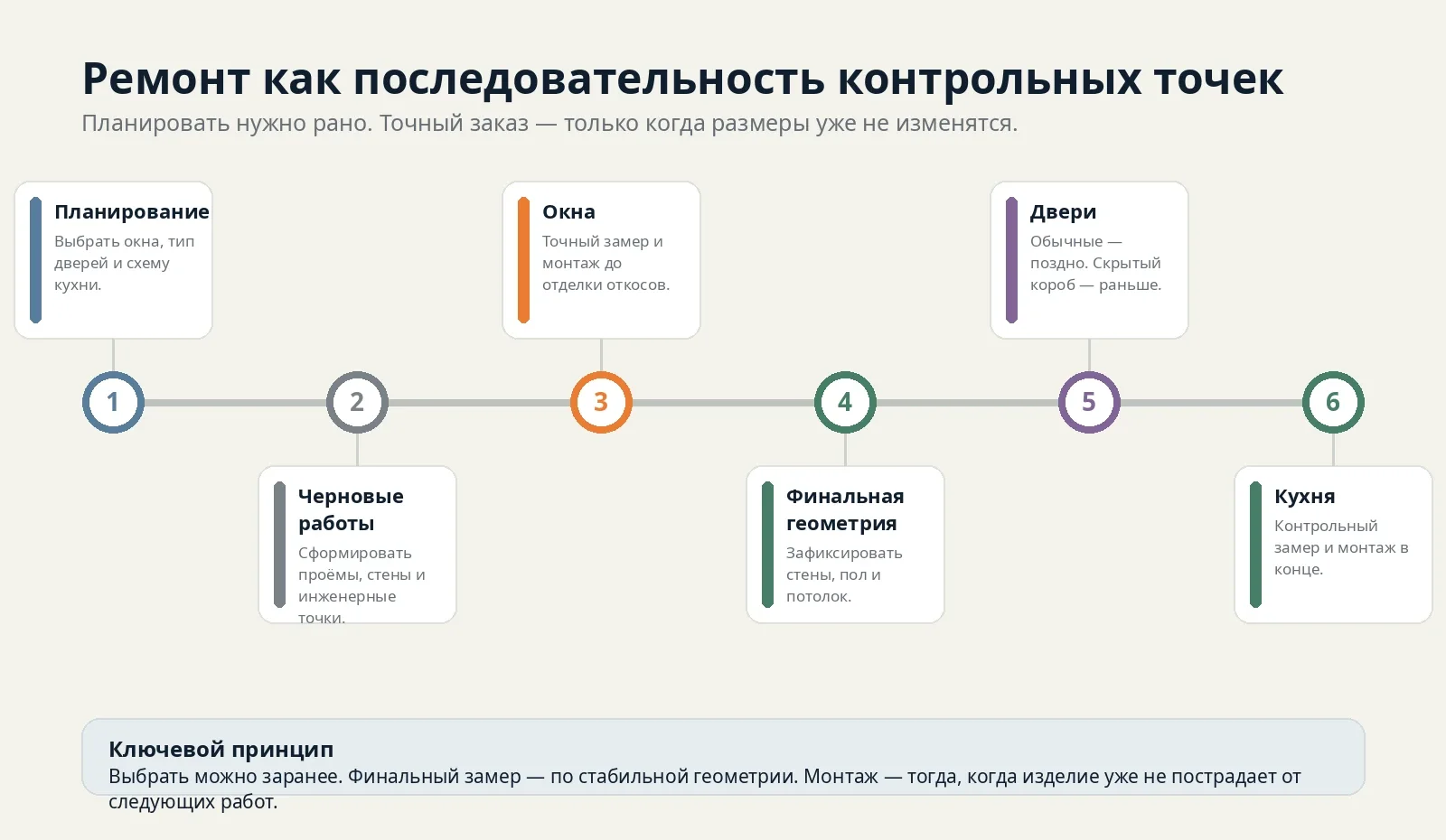

Последовательность ремонта от планирования до монтажа кухни
Контрольные точки важнее календарных сроков: следующий заказ делают тогда, когда для него уже появились надёжные исходные данные.

Почему «заказать всё заранее» — плохое правило

У каждого изделия есть две противоположные проблемы.

С одной стороны, окна, двери и кухня обычно не появляются на объекте в день заказа. Нужны замер, согласование, изготовление или комплектация, доставка и монтаж. Если вспомнить о них в последний момент, следующий этап ремонта может просто встать.

С другой стороны, ранний заказ по неточной геометрии опаснее небольшой задержки. После штукатурки меняется толщина стен, после устройства пола — его отметка, после формирования откоса — ширина и положение примыканий, после переноса коммуникаций — реальная схема кухни.

Поэтому правильный график строится не от абстрактного «месяца ремонта», а от готовности объекта к конкретному решению.

Окна: выбрать рано, установить до отделки откосов

Если окна планируется менять, их лучше включить в проект ремонта с самого начала. На этом этапе нужно решить не миллиметры готового изделия, а принципиальные вещи:

  • сохранится ли размер и форма проёма;
  • сколько будет створок и как они открываются;
  • нужен ли другой подоконник;
  • будет ли утепляться или присоединяться лоджия;
  • как окно сочетается с будущей мебелью, радиаторами, шторами и откосами.

Если вы ещё выбираете саму конструкцию, полезно сначала пройти отдельный материал «Как выбрать пластиковые окна в Крыму: профиль, стеклопакет, фурнитура и монтаж».

Когда делать точный замер окна

Точный производственный замер имеет смысл после того, как понятно, каким в итоге будет сам проём. Если перегородки, четверти, подоконная зона или наружное утепление ещё меняются, ранний размер лучше считать предварительным.

При обычной замене окна в существующей квартире проём чаще всего уже задан конструкцией здания. Но даже тогда важно заранее решить, что происходит с откосами, подоконником, радиатором и прилегающей отделкой.

Когда ставить окно

Монтаж окна логично выполнять до окончательной отделки откосов и прилегающих к проёму поверхностей. Причина простая: демонтаж старой рамы и установка новой затрагивают сам проём, монтажный шов и откосы.

В материалах REHAU/KПИ последовательность прямо разделена на монтаж конструкции и последующую отделку откосов. То есть откос — не декорация, которую разумно окончательно делать до замены окна, а завершающая часть оконного узла после установки.

Это не означает, что после монтажа окно можно оставить без защиты и продолжать ремонт как угодно. Профиль, стекло, подоконник и фурнитуру нужно закрывать от абразивной пыли, растворов, краски и ударов инструментом.

Практическое правило: если окно точно меняется, не доводите откосы и прилегающую чистовую отделку до финала, пока новое окно не установлено и не принят монтаж.

Двери: обычные и скрытые нельзя ставить по одной схеме

С дверями чаще всего ошибаются из-за фразы «двери ставят в конце ремонта». Для обычной двери она в целом верна, но выбрать систему и подготовить проём нужно гораздо раньше.

Что нужно решить заранее

Ещё до чистовой отделки желательно знать:

  • будет дверь распашной, раздвижной, скрытой или в пенале;
  • в какую сторону она открывается;
  • какой нужен размер полотна;
  • какой будет чистовой пол по обе стороны проёма;
  • нужна ли разница уровней;
  • какой плинтус будет примыкать к наличнику или скрытому коробу;
  • не конфликтует ли полотно с выключателем, шкафом или кухонным фасадом.

На этом этапе важен не сам заказ полотна, а сохранение правильной геометрии проёма.

Обычная дверь с коробкой и наличниками

Для стандартной межкомнатной двери точный замер должен учитывать уже понятную толщину стены и уровень чистового пола. При этом монтаж лучше оставлять на этап, когда закончены влажные и пыльные процессы.

У производителя «Волховец» в требованиях к подготовке объекта указано, что перед монтажом должны быть закончены влажные работы; для изделий с натуральными материалами гарантийные условия отдельно требуют устанавливать их после завершения отделки стен, потолка и пола. Это хороший ориентир не как универсальный ГОСТ, а как пример реальных требований производителя к собственному изделию.

Скрытая дверь — важное исключение

Со скрытыми коробами логика противоположная. Такой короб становится частью стены, поэтому его нельзя вспоминать, когда стены уже полностью отделаны.

«Волховец» прямо указывает, что скрытый короб устанавливается на этапе черновых работ, после чего стена декорируется вместе с ним. У Sofia для скрытых коробов также есть отдельные рекомендации строителям и специальные требования к подготовке проёма.

То же относится к дверям-пеналам: кассета, в которую уходит полотно, находится внутри перегородки и должна быть предусмотрена до её окончательной отделки.

Итог: обычную дверь часто устанавливают ближе к концу, а скрытую систему проектируют и частично монтируют заметно раньше. Поэтому сначала выбирают конструкцию, а уже потом ставят в календарь её замер и монтаж.

Подробнее о дверных сценариях стоит смотреть в разделе «Двери».

Кухня: проектировать до инженерии, финально замерять по стабильной геометрии

Кухня — главный пример того, почему слова «заказать мебель» недостаточно. У неё обычно есть минимум три разных момента:

  1. предварительный проект;
  2. контрольный замер и финализация заказа;
  3. монтаж.

Проект кухни нужен до электрики и сантехники

До того как электрик и сантехник окончательно разнесут точки, нужно хотя бы понимать:

  • где будет мойка;
  • где посудомоечная машина;
  • где холодильник;
  • где духовой шкаф и варочная поверхность;
  • где вытяжка и вентиляционный канал;
  • сколько розеток и на какой высоте требуется;
  • есть ли остров или полуостров;
  • где заканчивается кухонная линия.

Иначе инженерные выводы начинают жить отдельно от мебели, а после заказа гарнитура их приходится переносить.

Поэтому кухню проектируют раньше, чем заказывают на производство. Этот принцип уже связан с отдельным материалом Дом92 о розетках и коммуникациях и с направлением «Мебель».

Когда делать финальный замер кухни

Здесь важнее всего не название этапа «черновой» или «чистовой», а состояние помещения.

IKEA в актуальной инструкции по замеру кухни требует, чтобы до точного измерения были завершены основные строительные работы и окончательно определены позиции водопровода, газа и электрики. В другой инструкции сервиса замера отдельно указано, что стены и потолки должны быть в готовом состоянии.

Для кухни на заказ практический вывод такой: финальный производственный размер снимают тогда, когда стена уже не станет толще, потолок не опустится ещё на несколько сантиметров, пол не изменит отметку, а коммуникации не переедут в другое место.

Если конкретный изготовитель требует замер уже по уложенному чистовому полу, готовому фартуку или, наоборот, до фартука — его технологическая карта важнее универсального совета из интернета.

Когда заказывать и устанавливать кухню

После контрольного замера проект можно окончательно утвердить и запускать в производство. Параллельно ремонт продолжается, но уже без изменений критической геометрии и коммуникаций.

Монтаж мебели выполняют в подготовленном помещении, когда закончены работы, способные залить, засыпать или повредить фасады и корпуса.

Отдельный нюанс — каменные и кварцевые столешницы. Например, Cambria и Caesarstone требуют, чтобы перед финальным шаблоном/замером опорные шкафы были установлены и выровнены. Поэтому у такой кухни после монтажа корпусов может появиться ещё одна контрольная точка: замер столешницы → изготовление → установка столешницы.

Не путайте четыре этапа: выбор, замер, заказ и монтаж

Самая полезная привычка при планировании ремонта — записывать эти действия отдельно.

Например, для двери это может выглядеть так:

Выбрать дверь → на стадии дизайн-проекта.

Подготовить проём → во время черновых работ.

Сделать точный замер и оформить заказ → когда известны чистовые размеры и срок изготовления.

Установить → после влажных работ и в соответствии с требованиями конкретной системы.

Для кухни цепочка другая:

Сделать проект → до инженерии.

Развести коммуникации → по проекту кухни.

Сделать контрольный замер → по стабильной геометрии.

Заказать → после замера.

Установить → ближе к завершению ремонта.

Именно поэтому календарь «на третьем месяце заказать всё» почти всегда хуже, чем календарь по контрольным точкам.

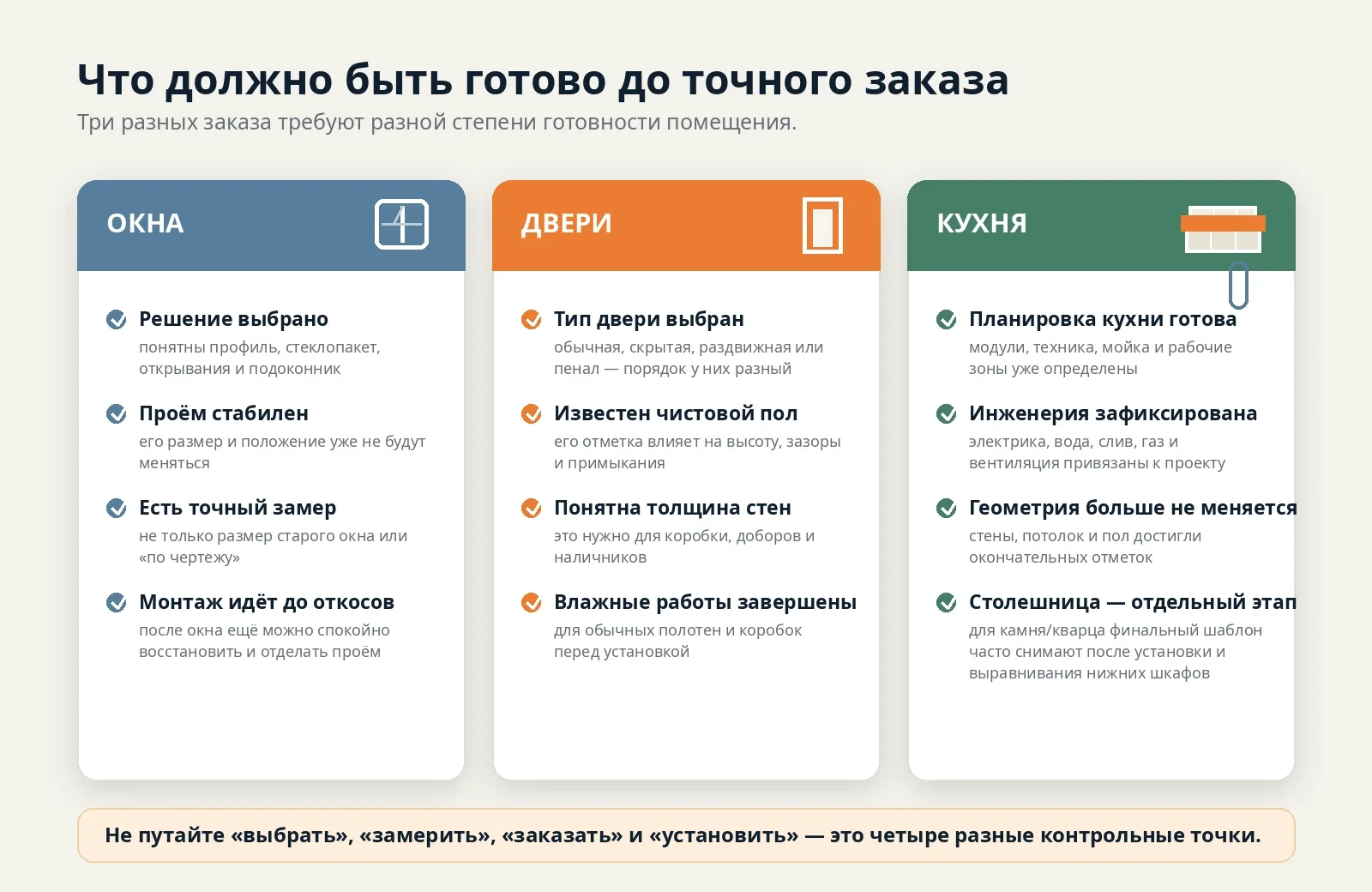

Что должно быть готово до точного заказа окон, дверей и кухни
Окна, двери и кухня требуют разной степени готовности объекта перед финальным заказом.

Что действительно влияет на момент заказа

Геометрия

Если после замера ещё будет добавляться слой штукатурки, плитка, выравнивание пола или новая перегородка, производственный размер может устареть.

Конструкция изделия

Обычная дверь и скрытый короб живут в разных графиках. Готовая модульная кухня и кухня до потолка с каменной столешницей — тоже.

Инженерия

Кухня зависит от электричества, воды, канализации, газа и вентиляции. Чем больше встроенной техники и нестандартных решений, тем раньше нужен проект.

Срок поставщика

Не подменяйте реальный срок из договора «средним сроком из интернета». У одного производителя изделие может быть складским, у другого — индивидуальным; некоторые позиции требуют нестандартной отделки, стекла или фурнитуры.

Возможность безопасного хранения

Если изделие привезли сильно раньше монтажа, объект превращается в склад. Это особенно плохо для дверных полотен, фасадов и другой отделанной продукции в помещении, где ещё идут влажные и пыльные процессы.

На что обычно обращают слишком много внимания

Частая ошибка — пытаться вычислить универсальное число: «окна заказывать за 30 дней, двери за 45, кухню за 60».

Такие цифры быстро устаревают и не решают главную проблему. Даже идеальный срок поставки бесполезен, если замер сделан по неправильному проёму или кухня уже запущена в производство, а электрик переносит розетки.

Гораздо важнее ответить на три вопроса:

  1. Какие решения должны быть определены до этого этапа?
  2. Какие размеры уже окончательные?
  3. Какие работы после монтажа могут повредить изделие?

После этого уже можно считать дату заказа от реального срока конкретного поставщика.

Типичные ошибки

Заказать кухню до того, как понятны коммуникации

Мебель превращается в жёсткое ограничение для электрика и сантехника, хотя должно быть наоборот: инженерия и кухня проектируются как одна система.

Закончить откосы, а потом поменять окна

Новое окно снова потребует вмешательства в проём. В результате часть уже оплаченной отделки приходится восстанавливать.

Купить двери, не выбрав чистовой пол

Высота пола и переходы между покрытиями влияют на зазоры, коробку, наличники и визуальный результат.

Считать, что «двери всегда в самом конце»

Для обычной двери это часто удобно. Для скрытого короба или двери-пенала — уже поздно.

Доставить всё на объект заранее «чтобы было»

Ремонтная квартира — плохой склад для готовых полотен, фасадов и комплектующих. Длительное хранение увеличивает риск повреждений и может нарушить требования производителя.

Что учитывать в Крыму

Технологическая последовательность ремонта в Крыму не становится другой: окно всё так же нужно связать с проёмом и откосами, дверь — с готовой геометрией и полом, кухню — с инженерией и финальными размерами.

Региональная специфика здесь скорее организационная. Если двери или мебель производятся вне Крыма, логистика может быть отдельным этапом проекта, поэтому срок поставки нужно подтверждать у конкретного продавца до запуска заказа, а не рассчитывать по чужому опыту.

Есть и второй практический момент: не стоит превращать необжитую квартиру в долговременный склад отделочных изделий. В технических требованиях «Волховца», например, для хранения и эксплуатации продукции заданы условия по температуре и влажности и отдельно требуется завершение влажных работ перед монтажом. В жаркой закрытой квартире летом или в сыром помещении во время ремонта эти условия нужно контролировать так же, как в любом другом регионе.

Что делать в разных ситуациях

Квартира в новостройке, обычные двери, кухня на заказ

Самый простой маршрут:

  1. сначала планировка квартиры, дверей и кухни;
  2. затем перегородки и инженерия;
  3. если окна меняются — замер и монтаж до чистовой отделки откосов;
  4. после стабилизации геометрии — контрольный замер кухни и дверей;
  5. чистовые работы;
  6. монтаж обычных дверей;
  7. монтаж кухни;
  8. при необходимости — отдельный шаблон и изготовление каменной столешницы.

Ремонт со скрытыми дверями

Сначала выбирают конкретную дверную систему. Короб и требования к проёму передают строителям ещё до финишного выравнивания стены. Оставлять выбор скрытой двери «на потом» нельзя.

Кухня до потолка и встроенная техника

Нужен ранний проект и особенно аккуратный контроль высоты потолка, плоскости стен, мест вентиляции и всех инженерных выводов. Финальный замер проводят только после того, как эти параметры перестали меняться.

Окна остаются старые

Тогда окно выпадает из графика заказа, но его размеры, откосы, подоконник и открывание всё равно нужно учесть при кухне, встроенной мебели и шторах.

Ремонт нужно закончить максимально быстро

Не пытайтесь выиграть время за счёт раннего производственного замера. Лучше раньше выбрать поставщиков, получить от них требования к готовности объекта и забронировать нужное окно монтажа. Скорость должна появляться за счёт параллельного планирования, а не за счёт производства по неточным размерам.

Где можно сэкономить, а где не стоит

Можно сэкономить на простоях, если заранее согласовать проект и реальные сроки поставщиков. Можно не оплачивать лишнее хранение, если доставка привязана к готовности объекта.

Не стоит экономить на контрольном замере там, где изделие изготавливается под конкретный проём. Не стоит заставлять ремонтников «подогнать потом» стену, дверь или коммуникации под уже запущенное в производство изделие. Такая экономия часто превращается в переделку.

Коротко: что выбрать

Окна: продумать заранее, точно замерить по готовому проёму, установить до финальной отделки откосов.

Обычные двери: выбрать заранее, заказать по стабильным размерам и известному чистовому полу, установить после влажных работ.

Скрытые двери и пеналы: выбрать очень рано; короб или кассета становятся частью чернового этапа.

Кухня: спроектировать до электрики и сантехники, финально замерить по стабильной геометрии, установить ближе к окончанию ремонта.

И для каждого пункта отдельно спросить у поставщика: что именно должно быть готово к замеру, сколько реально занимает производство и в каком состоянии объект должен быть к монтажу.

Если в проекте есть шкаф, начните с выбора: встроенный или корпусный шкаф

Чтобы связать мебель с отделкой, полом и потолком, проверьте: когда планировать встроенный шкаф во время ремонта

Если меняете границу комнаты и лоджии, до заказа остекления разберите: объединение балкона или лоджии с комнатой
