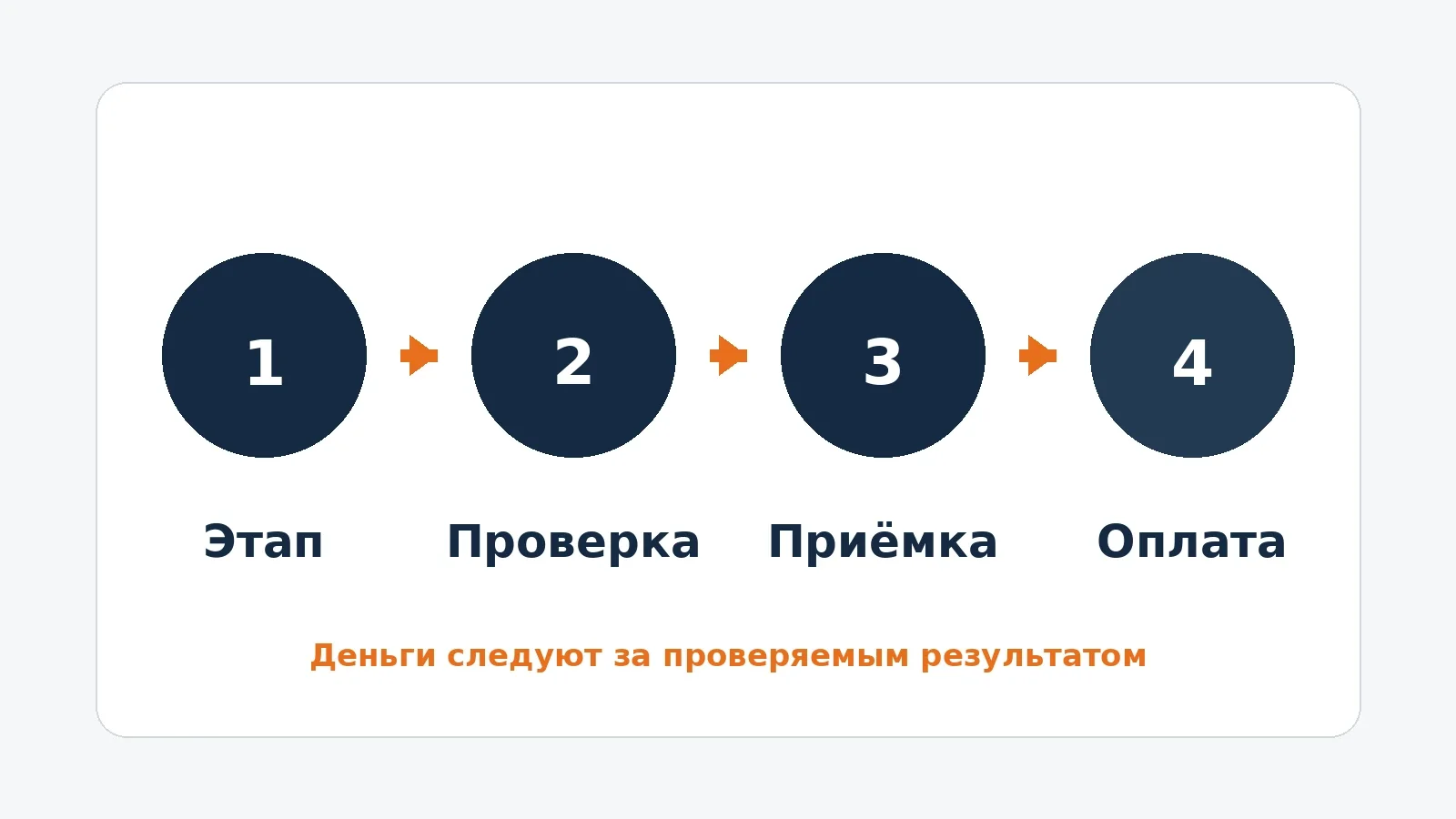

Короткий ответ: платите не за время, а за изменение состояния объекта
Универсальной схемы вроде «10% аванс, 40% в середине, 50% в конце» не существует.
Практический принцип лучше сформулировать так:
договор и смета → необходимый аванс → завершённый этап → проверка → приёмка → оплата → следующий этап → финальная сдача.
При этом отдельно учитываются деньги на материалы и оборудование.
Самый полезный показатель для заказчика — не размер отдельного платежа, а финансовый разрыв:
сколько денег уже передано подрядчику минус стоимость фактически принятой работы минус стоимость реально закупленных и идентифицированных для вашего объекта материалов.
Чем больше этот разрыв, тем больше денег заказчика находится под риском.

Что закон говорит об оплате подрядчика
Общего требования обязательно выдавать подрядчику аванс определённого размера нет.
По общему правилу договора подряда, если предварительная оплата работы или отдельных этапов не предусмотрена законом или договором, заказчик оплачивает работу после сдачи надлежащего результата.
Для строительного подряда стороны могут самостоятельно определить в договоре:
- стоимость;
- этапы;
- сроки платежей;
- порядок авансирования;
- условия промежуточной и окончательной оплаты.
Поэтому фразы вроде «в строительстве всегда платят 30% вперёд» — это не норма закона, а коммерческое условие конкретного подрядчика.
Для гражданина, заказывающего работу у организации или ИП для личных нужд, дополнительно действует законодательство о защите прав потребителей. Конкретный набор прав зависит в том числе от статуса исполнителя и вида договора, поэтому при крупной сделке спорные условия договора разумно проверять отдельно.
Главное для практики другое: порядок оплаты должен быть согласован до начала работ, а не изобретаться по ходу стройки.
Главная ошибка — обсуждать проценты раньше этапов
Предположим, подрядчик предлагает:
- 20% перед началом;
- 30% через месяц;
- 30% ещё через месяц;
- 20% в конце.
На первый взгляд схема выглядит аккуратно.
Но она ничего не говорит о том, что должно быть готово через месяц.
Если строительство задержалось, часть материалов не приехала и фактически выполнено гораздо меньше запланированного, календарная дата всё равно наступает. В этот момент подрядчик может считать, что ему должны следующий платёж, а заказчик — что платить пока не за что.
Поэтому правильная последовательность обратная:
- определить этапы;
- определить результат каждого этапа;
- определить способ его проверки;
- определить стоимость;
- только после этого назначать платежи.
Каким должен быть хороший этап
Формулировка:
«Этап 2 — строительные работы»
слишком расплывчата.
Хороший этап заканчивается состоянием объекта, которое обе стороны могут однозначно проверить.
| Плохая формулировка | Более полезная формулировка |
| Начало строительства | Выполнен предусмотренный договором комплекс подготовительных работ |
| Фундамент | Завершён конкретный предусмотренный проектом этап фундамента и выполнены необходимые проверки |
| Коробка | Выполнены предусмотренные сметой стены и иные согласованные конструкции этапа |
| Инженерия | Завершён согласованный блок инженерных работ до закрытия конструкций |
| Отделка | Завершён конкретный набор помещений или видов отделочных работ |
| Завершение | Выполнен весь предусмотренный договором объём и проведена итоговая приёмка |
Это не технический шаблон строительства. Состав этапов определяется проектом, сметой и договором конкретного объекта.
Смысл один:
платёж должен наступать после события, которое можно проверить.
Нужно ли вообще платить аванс
Аванс сам по себе не является ошибкой.
Подрядчику до появления первого готового результата действительно могут потребоваться деньги:
- на организацию работ;
- первую закупку;
- доставку;
- заказ оборудования;
- изготовление индивидуальных изделий;
- другие предусмотренные договором расходы.
Проблема начинается, если на вопрос:
«За что именно эти деньги?»
ответ звучит как:
«Ну, чтобы начать».
Полезнее делить стартовые платежи по назначению
Не просто:
аванс — 500 000 рублей,
а понимать, какая часть относится:
- к будущей работе;
- к материалам;
- к заказному оборудованию;
- к уже возникшим расходам подрядчика.
Чем прозрачнее назначение платежа, тем проще потом определить остаток при изменении проекта, задержке или прекращении договора.
Как понять, слишком ли велик аванс
Не ищите в интернете универсальный «допустимый процент».
Лучше ответить на три вопроса.
1. Что подрядчик должен купить до первого проверяемого этапа?
Если почти ничего — большой аванс за работу требует объяснения.
Если нужно заказать дорогой домокомплект, окна, металл, инженерное оборудование или другую конкретную продукцию, ситуация совершенно другая.
2. Что останется у вас, если работы завтра остановятся?
Одно дело — 500 000 рублей превратились в доставленные на объект материалы.
Другое — те же 500 000 рублей перечислены как общий аванс, а на объекте ничего нет.
3. Какая часть аванса будет зачтена при первой приёмке?
Хорошая схема не создаёт бесконечный «неснижаемый аванс», поверх которого заказчик постоянно платит за выполненные работы.
Должно быть понятно, как первоначальная сумма погашается по мере выполнения договора.
Не смешивайте оплату работы и материалов
Это одно из самых полезных правил финансового контроля.
Представим, подрядчик просит:
«Нужно ещё 300 тысяч — людям и на материалы».
После такого перевода становится трудно понять:
- сколько ушло на зарплату;
- какие материалы куплены;
- кому они принадлежат;
- находятся ли они на вашем объекте;
- сколько работы уже оплачено;
- сколько осталось по смете.
Поэтому лучше разделять два финансовых потока.
Деньги за работу
Связываются с выполнением и приёмкой этапов.
Деньги на материалы и оборудование
Связываются с конкретными:
- позициями;
- количеством;
- характеристиками;
- поставщиком;
- стоимостью;
- сроком поставки.
Для дорогих закупок полезно заранее определить и момент перехода материалов заказчику, и документы, подтверждающие закупку и доставку.
Стоит ли заказчику самому оплачивать материалы поставщику
Иногда это хороший способ снизить размер денег, передаваемых подрядчику вперёд.
Например:
подрядчик формирует и согласовывает спецификацию → поставщик выставляет счёт → заказчик оплачивает поставку → материал поступает на объект.
Но прямые закупки подходят не всегда.
У подрядчика могут быть:
- собственные скидки;
- договоры с поставщиками;
- ответственность за комплектность;
- организованная логистика;
- гарантия на материал вместе с работой.
Поэтому правильный вопрос не:
«Кто обязательно должен покупать материалы?»,
а:
«Какая схема позволяет сохранить ответственность подрядчика и одновременно понять, куда ушли деньги?»
Приёмка — это часть финансовой системы
Некоторые заказчики воспринимают акт как бумагу, которую нужно подписать, чтобы подрядчику было удобно закрыть бухгалтерию.
На самом деле приёмка определяет момент, когда выполненная работа превращается из обещания в принятый результат.
Перед крупным платежом полезно проверить:
- выполнен ли согласованный объём;
- можно ли принять результат сейчас;
- соответствует ли он проекту, смете и договорённостям;
- нет ли явных недостатков;
- проведены ли необходимые проверки;
- не закрываются ли следующим этапом конструкции, которые ещё нужно осмотреть.
Заказчик по ГК РФ вправе проверять ход и качество работ, не вмешиваясь при этом в хозяйственную деятельность подрядчика.
То есть задача заказчика — не стоять за спиной у каждого рабочего, а проверять результат в нужный момент.
Что делать, если этап закончен с замечаниями
Здесь опасны две крайности.
Первая:
«Есть одна царапина — не заплачу ничего».
Вторая:
«Подпишем без замечаний, потом исправите».
Правильный порядок зависит от характера недостатков и условий договора.
Если при приёмке видны недостатки, их нужно зафиксировать в акте либо другом предусмотренном договором документе.
Полезно указать:
- конкретное замечание;
- место;
- срок устранения;
- требуется ли повторная проверка;
- как замечание влияет на оплату этапа.
Порядок частичной оплаты или переноса части расчёта при замечаниях лучше определить в договоре заранее.
Не используйте самовольное удержание денег как универсальный инструмент давления. Сначала должно быть понятно, что стороны согласовали о приёмке, недостатках и сроках оплаты.
Почему скрываемые работы должны иметь собственные контрольные точки
Если сегодня работа видна, а завтра её закроют бетоном, штукатуркой, плиткой, утеплением или другой конструкцией, после следующего этапа финансовый контроль уже опоздает.
Поэтому на стройке и при капитальном ремонте некоторые платежные точки должны совпадать с техническими контрольными точками.
Логика:
работа выполнена → ещё доступна для проверки → проводится необходимый контроль → замечания устраняются → результат фиксируется → разрешается следующий технологический этап.
Точный набор таких работ нельзя составить универсально. Он зависит от объекта, проекта и применяемой технологии.
Дополнительные работы — главный источник неконтролируемого роста платежей
Типичный сценарий:
«Тут возникли дополнительные работы. Мы уже всё сделали. Получилось плюс 180 тысяч».
Даже когда дополнительные работы объективно нужны, такой порядок создаёт конфликт.
Гораздо лучше:
обнаружили проблему → описали необходимость → определили объём → рассчитали изменение цены → оценили влияние на срок → заказчик согласовал → подрядчик выполнил.
При строительном подряде обязанность подрядчика сообщать о неучтённых работах и необходимости увеличения сметы прямо предусмотрена ГК РФ.
Для заказчика практический вывод простой:
дополнительная работа должна сначала стать согласованным изменением проекта или договора и только потом — неожиданным счётом.
Твёрдая и приблизительная смета меняют финансовый риск
Перед началом работ стоит понимать, какой именно характер имеет цена.
По ГК РФ смета может быть:
- твёрдой;
- приблизительной.
Если стороны не указали иное, цена считается твёрдой.
При приблизительной смете возможность изменения цены выше, но это не означает право подрядчика произвольно увеличить её постфактум.
При твёрдой цене пространство для пересмотра значительно уже, хотя и здесь законодательство предусматривает отдельные исключительные ситуации.
Поэтому график платежей нельзя рассматривать отдельно от сметы.
Можно идеально разбить платежи на шесть этапов, но потерять контроль над бюджетом, если никто не понимает, каким образом меняется общая цена договора.
Как оформить сам график платежей
Для частного объекта часто достаточно понятного приложения к договору.
| Этап | Что должно быть выполнено | Стоимость | Что проверяем | Документ | Срок платежа |
| 1 | Конкретный результат | По смете | Объём и необходимые показатели | Акт / иной документ | По договору |
| 2 | Следующий результат | По смете | Объём и качество | Акт / иной документ | По договору |
| 3 | Следующий результат | По смете | Контроль перед закрытием работ | Акт / фиксация | По договору |
| Финал | Весь договорный объём | Остаток | Итоговая приёмка | Финальный акт | По договору |
Конкретная форма зависит от договора.
Важна сама связь:
результат → подтверждение → обязанность по оплате.
Нужен ли «неснижаемый остаток» до конца строительства
У заказчиков популярна идея:
«Я всегда оставлю 10% и отдам после всех исправлений».
Как принцип организации договора финальный платёж действительно полезен: подрядчик получает последнюю часть денег после окончательной сдачи предусмотренного объёма.
Но магического процента здесь тоже нет.
Гораздо важнее заранее согласовать:
- какая сумма относится к финальному этапу;
- что считается полной готовностью;
- как фиксируются недоделки;
- когда наступает срок окончательной оплаты.
Если договор уже требует заплатить всю сумму раньше, заказчик не должен рассчитывать, что сможет просто придумать удержание в конце.
Финальный платёж — часть договорённости, а не неожиданная санкция.
Как подтверждать каждый платёж
Через год память сторон почти не имеет значения. Значение имеют документы.
У заказчика должна сохраняться понятная цепочка:
договор → смета → изменение сметы при необходимости → акт/подтверждение этапа → платёж.
При переводе денег полезно указывать назначение:
«Оплата этапа 2 по договору подряда…»
или:
«Аванс на закупку материалов по согласованной спецификации…»
а не оставлять безымянный перевод.
Если исполнитель работает как плательщик налога на профессиональный доход, он обязан сформировать и передать заказчику чек через систему «Мой налог».
Опасная схема — переводить деньги посторонним людям
Если подрядчик говорит:
«Переведите моему прорабу».
«Эту сумму — снабженцу».
«Вот карта жены, туда удобнее».
нужно сначала понять правовое основание такого платежа.
Самый прозрачный вариант — когда деньги получает сторона договора по реквизитам, предусмотренным договором или надлежащим платёжным документом.
Что действительно показывает финансовое состояние объекта
Заказчики часто смотрят на вопрос слишком просто:
«Мы заплатили уже 60%, значит дом должен быть готов примерно на 60%».
В строительстве так почти не работает.
Разные этапы имеют совершенно разную стоимость.
Поэтому полезно вести небольшую таблицу:
| Показатель | Сумма |
| Цена договора | … |
| Принятые работы | … |
| Оплаченные работы | … |
| Переданные авансы | … |
| Закупленные материалы | … |
| Согласованные допработы | … |
| Остаток обязательств | … |
Так гораздо проще увидеть ситуацию, когда платежи начинают опережать результат.
На что обычно обращают слишком много внимания
На точный процент аванса
20% могут быть огромным риском на одном объекте и полностью обоснованной суммой на другом.
На количество рабочих
Десять человек на объекте не означают, что выполнено больше оплачиваемого результата.
На календарные даты
Дата удобна для планирования, но сама по себе не доказывает готовность этапа.
На фотографии процесса
Фотографии показывают, что работы ведутся. Они не всегда подтверждают качество и не заменяют приёмку.
На устные обещания «всё зачтём в конце»
Финансовые условия стоит понимать сейчас, а не вспоминать через полгода.
Типичные ошибки заказчика
Слишком сильно финансировать будущие работы. Деньги уже переданы, а сопоставимого результата ещё нет.
Смешивать материалы и работу. Становится невозможно определить реальный баланс.
Платить просто потому, что наступило первое число. Этап ещё не готов.
Не учитывать выплаченный аванс при промежуточных расчётах. В итоге подрядчик постоянно остаётся профинансирован вперёд.
Не фиксировать дополнительные работы до выполнения. Смета растёт постфактум.
Закрывать скрываемые работы до проверки. Финансовая контрольная точка теряет смысл.
Подписывать акт без замечаний, когда замечания есть.
Полностью рассчитаться до предусмотренной договором итоговой сдачи.
Переводить деньги лицам, которых вообще нет в договорной схеме.
Что учитывать в Крыму
Специального крымского порядка расчётов с подрядчиками нет.
Региональная специфика проявляется главным образом в снабжении. Часть материалов и оборудования может заказываться заранее и доставляться с материка, поэтому на конкретном объекте крупная предоплата поставки может быть совершенно нормальной.
Но это не повод смешивать её с авансом за работу.
Для дорогой заказной позиции полезна отдельная цепочка:
согласованная спецификация → счёт или подтверждение цены → предоплата → подтверждение заказа → доставка → проверка позиции → дальнейший расчёт по условиям договора.
Если поставка задерживается, заказчик должен видеть, какая сумма находится в заказанном материале, а какая — у подрядчика в счёт будущих работ.
Что выбрать в разных ситуациях
Небольшая работа на несколько дней
Нет смысла создавать десять финансовых этапов.
Достаточно заранее определить:
- нужен ли стартовый платёж;
- какой результат считается готовым;
- как проводится приёмка;
- когда выполняется окончательный расчёт.
Капитальный ремонт квартиры
Нужны этапы, связанные с реальными технологическими результатами, а для скрываемых работ — отдельные точки контроля.
Подробная схема именно для ремонтной бригады вынесена в отдельный материал Дом92.
Строительство частного дома
Чем выше стоимость ошибки, тем важнее связать деньги не просто со стадиями «фундамент — коробка — крыша», а с конкретным объёмом, проектной документацией и предусмотренной для объекта приёмкой.
Подрядчик закупает почти всё
Финансовый контроль должен разделять:
- работу;
- материалы;
- оборудование;
- логистику;
- дополнительные расходы.
Заказчик сам закупает материалы
Схема обычно становится прозрачнее: большая часть платежей подрядчику может быть связана непосредственно с выполненной работой.
Заказчик живёт далеко от объекта
Оплата по этапам становится особенно важна, но её нужно дополнить системой дистанционной проверки.
Именно этому посвящён следующий материал Дом92.
Где можно упростить, а где не стоит
Можно объединить несколько мелких операций в один этап.
Можно не составлять отдельный многостраничный акт на каждую мелочь.
Можно выбрать привычный день недели для обработки платежей.
Но не стоит упрощать:
- смету;
- назначение крупного аванса;
- разделение работ и существенных закупок;
- согласование дополнительных работ;
- проверку результата перед крупным платежом;
- документальное подтверждение расчёта.
Коротко: как платить подрядчику
Не начинайте с вопроса:
«Какой процент дать вперёд?»
Начните с другого:
«Какой результат я получу перед следующим крупным платежом?»
Хорошая финансовая схема устроена так:
понятная цена → понятный аванс → проверяемый этап → приёмка → платёж → следующий этап → итоговая проверка → окончательный расчёт.
Если деньги постоянно находятся на несколько этапов впереди работ, заказчик фактически теряет один из главных инструментов контроля.
