Короткий ответ

В большинстве случаев разумная схема выглядит так:

  • заранее зафиксировать состав работ, цену или смету и порядок расчётов;
  • не передавать значительную часть стоимости ремонта вперёд без понятного назначения;
  • деньги на материалы отделять от оплаты труда;
  • каждый крупный платёж привязывать к конкретному проверяемому результату;
  • дополнительные работы согласовывать до их выполнения;
  • окончательный расчёт проводить после итоговой приёмки по условиям договора.

Главный ориентир — не процент аванса, а разрыв между уже заплаченными деньгами и уже принятым результатом. Чем он меньше, тем легче заказчику контролировать ремонт, а подрядчику — понимать, за какой результат он получает деньги.

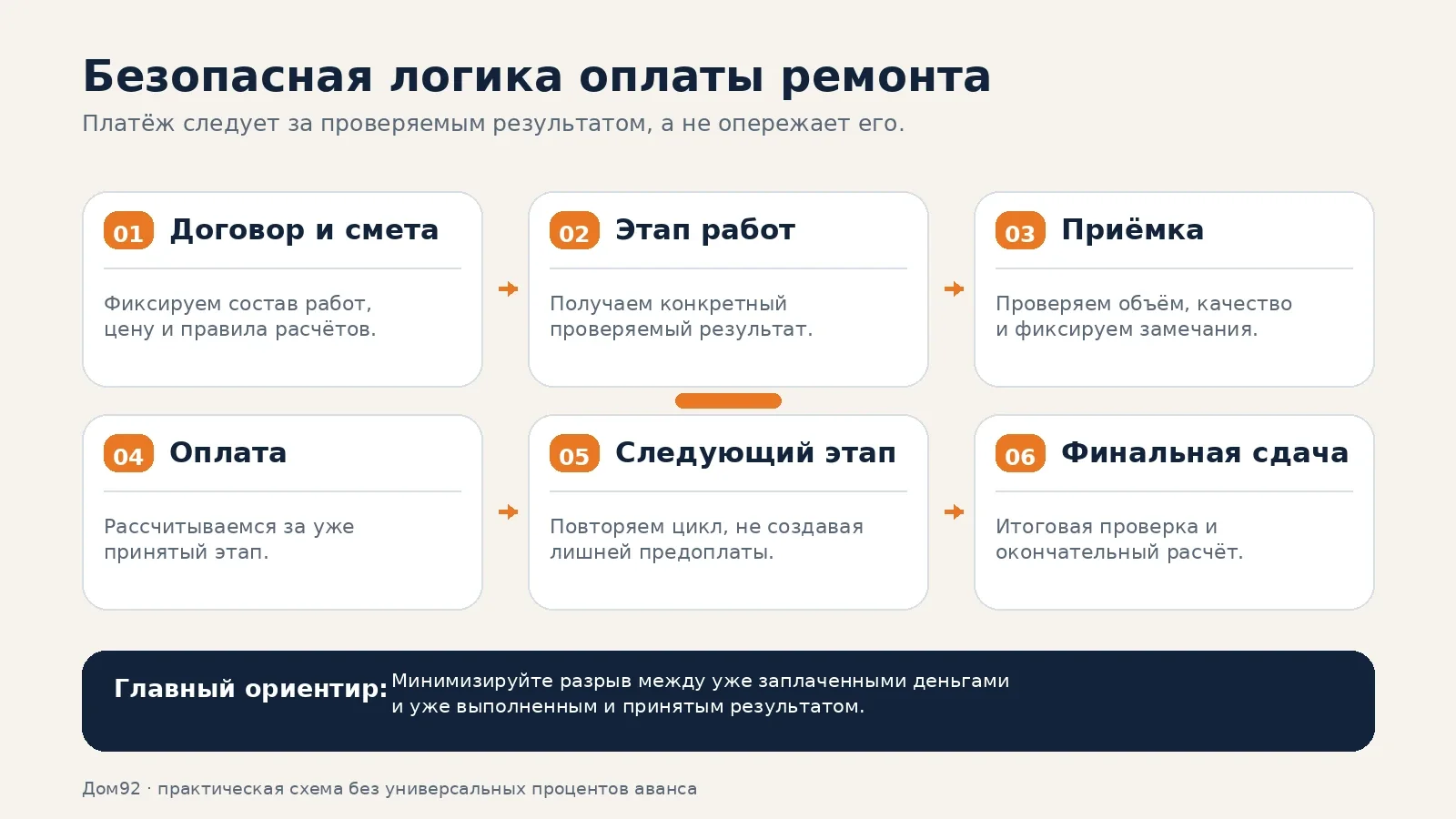

Схема безопасной поэтапной оплаты ремонта
Договор и смета → этап работ → приёмка → оплата → следующий этап → финальная сдача.

Обязан ли заказчик платить аванс

Нет общего правила, по которому ремонтная бригада обязательно должна получить определённый процент до начала работ.

По общему правилу договора подряда, если предварительная оплата не предусмотрена законом или договором, цена выплачивается после окончательной сдачи результата при надлежащем выполнении работы. Для бытового подряда ГК РФ также исходит из оплаты после окончательной сдачи, но допускает полную предварительную оплату или аванс с согласия заказчика.

Поэтому фраза «у нас стандартно 50% вперёд» означает условие конкретного подрядчика, а не установленную законом норму.

Сам по себе аванс не делает схему плохой. Важно понимать:

  1. зачем он нужен;
  2. во что он засчитывается;
  3. какую часть первого этапа он фактически покрывает;
  4. что происходит с расчётами, если объём работ меняется или договор прекращается;
  5. насколько оплаченная сумма после аванса опережает фактический результат.

Почему схема «аванс — середина — остаток» часто создаёт споры

Представим ремонт, где работа стоит 800 000 рублей. Бригада предлагает:

  1. 300 000 рублей перед выходом на объект;
  2. ещё 300 000 рублей «примерно в середине»;
  3. 200 000 рублей после завершения.

Проблема здесь не только в суммах. Главная неопределённость — что такое «середина».

Это момент, когда:

  • закончился демонтаж;
  • разведена электрика;
  • оштукатурены стены;
  • уложена половина плитки;
  • прошло половина календарного срока?

Если основание для платежа нельзя однозначно проверить, у сторон появляются разные ожидания. Подрядчик считает очередную сумму уже заработанной, заказчик — что оплачивать пока нечего.

Надёжнее связывать каждый платёж с результатом, который можно осмотреть и принять.

ЭтапЧто должно быть законченоОснование следующего платежа
Подготовка и демонтажВыполнен согласованный демонтаж и сопутствующие работыПриёмка объёма
Черновая инженерияВыполнены предусмотренные трассы, выводы и подготовка до закрытия конструкцийПроверка и фиксация скрытых работ
ВыравниваниеПодготовлены основания, предусмотренные сметойПроверка объёма и качества
Чистовая отделкаЗавершён согласованный блок отделочных работПриёмка этапа
Финальная сдачаВыполнен весь объём и зафиксированы результаты итоговой проверкиОкончательный расчёт по договору

Конкретное деление зависит от проекта. В маленьком косметическом ремонте этапов будет меньше, в капитальном — больше.

Как определить разумный размер аванса

Вместо вопроса «10%, 20% или 30% — нормально?» полезнее спросить:

Какие реальные расходы возникают до появления первого результата, который можно принять?

Это могут быть:

  • организационные расходы, прямо предусмотренные договором;
  • первая партия расходных материалов;
  • заказ материалов, которые поставляет подрядчик;
  • часть стоимости первого этапа.

Если подрядчик просит крупную сумму просто потому, что «так принято», заказчик фактически заранее финансирует ещё не выполненную работу.

Хороший аванс должен иметь понятное назначение

Формулировка:

«Аванс — 150 000 рублей»

хуже, чем понятная договорённость:

«Аванс засчитывается в стоимость первого этапа работ»

или:

«Предоплата предназначена для закупки материалов по согласованной спецификации».

Смысл не в красивой формулировке, а в возможности затем однозначно определить, куда были зачтены деньги.

Работы и материалы лучше считать отдельно

Одна из распространённых проблем — передать подрядчику одной суммой деньги «и мастерам, и на материалы».

Через несколько недель становится трудно понять:

  • сколько фактически ушло на закупки;
  • какие материалы были приобретены;
  • какая часть суммы является оплатой работы;
  • сколько уже зачтено в этапы;
  • как считать остаток при изменении объёма.

Практичнее разделять два потока.

Оплата работ

Привязывается к конкретному этапу и его приёмке.

Оплата материалов

Привязывается к согласованным:

  • наименованиям;
  • количеству;
  • характеристикам;
  • стоимости или бюджету;
  • порядку подтверждения закупки.

Если по договору бытового подряда материалы предоставляет подрядчик, порядок их оплаты можно отдельно закрепить в договоре. Это позволяет не смешивать закупку материалов с авансом за будущую работу.

Деньги на материалы не должны незаметно превращаться в дополнительную предоплату за ещё не выполненные работы.

Как правильно разбить ремонт на этапы

Слишком крупный этап вроде «черновые работы» плохо подходит для финансового контроля: он может занимать несколько недель и включать множество операций.

Для капитального ремонта этапы можно строить вокруг проверяемых результатов:

  1. демонтаж и подготовка;
  2. перегородки;
  3. черновая электрика;
  4. черновая сантехника;
  5. гидроизоляция;
  6. стяжка и штукатурка;
  7. плиточные работы;
  8. подготовка стен;
  9. чистовая отделка;
  10. установка оборудования и финальные работы.

Не обязательно делать десять отдельных платежей. Связанные операции можно объединять.

Главный критерий:

между двумя крупными платежами должен появляться понятный результат, который можно проверить.

Почему платить просто «раз в неделю» рискованно

Календарная схема удобна: например, расчёт каждую пятницу. Но дата сама по себе ничего не говорит о результате.

За неделю бригада может:

  • закончить согласованный блок;
  • начать сразу несколько операций и не закончить ни одну;
  • исправлять собственные недочёты;
  • простаивать из-за отсутствия материалов.

Поэтому календарь можно использовать для удобства, но лучше добавить второе условие — какой объём должен быть выполнен к расчётной дате.

То есть понятнее не:

«100 000 рублей 15 сентября»,

а:

«100 000 рублей после завершения и приёмки этапа; ориентировочная дата — 15 сентября».

Сначала приёмка, потом крупный платёж

Приёмка — не формальность.

Заказчик должен проверить:

  • выполнен ли весь согласованный объём;
  • соответствует ли результат договору и смете;
  • есть ли видимые недостатки;
  • выполнены ли необходимые проверки до закрытия конструкций;
  • остались ли недоделки.

ГК РФ обязывает заказчика осмотреть и принять результат в порядке и сроки, предусмотренные договором, а при обнаружении недостатков заявить о них подрядчику. Если при приёмке обнаружены явные недостатки, их важно зафиксировать в акте или другом документе о приёмке.

Не стоит подписывать формулировку «работы выполнены полностью, претензий не имею», если претензии действительно есть.

Скрытые работы нужно проверять до того, как они станут скрытыми

Электропроводку, трубы, гидроизоляцию и другие закрываемые элементы бессмысленно впервые осматривать после плитки, штукатурки или чистовой отделки.

Поэтому в графике ремонта полезно заранее определить контрольные точки для таких работ и только после проверки разрешать следующий технологический этап.

Что должно быть в графике платежей

Хороший график можно оформить обычной таблицей и приложить к договору.

Что зафиксироватьЗачем
Название этапаЧтобы стороны одинаково понимали основание расчёта
Состав работЧтобы не спорить, входит ли конкретная операция
Стоимость этапаЧтобы сумма была известна заранее
Условие приёмкиЧтобы платёж был связан с результатом
Срок оплатыЧтобы подрядчик понимал порядок расчёта
МатериалыЧтобы не смешивать закупки и труд
Порядок работы с замечаниямиЧтобы понимать, когда этап считается принятым
Дополнительные работыЧтобы рост цены не происходил постфактум

Как оплачивать дополнительные работы

Во время ремонта действительно могут обнаружиться обстоятельства, которых нельзя было точно оценить до демонтажа.

Например:

  • старое основание требует большего ремонта;
  • штукатурку приходится снимать полностью;
  • коммуникации находятся не там, где предполагалось;
  • появляется необходимость в ранее не предусмотренной операции.

Нормальная последовательность выглядит так:

  1. подрядчик обнаруживает необходимость дополнительной работы;
  2. объясняет причину;
  3. стороны определяют объём;
  4. согласуют стоимость;
  5. при необходимости корректируют срок;
  6. заказчик подтверждает изменение;
  7. работа выполняется.

Для отношений с потребителем дополнительные работы за отдельную плату должны выполняться с его согласием. Поэтому схема «мы уже сделали ещё на 87 тысяч — теперь доплатите» сама по себе не должна становиться обычным способом изменения сметы.

Значимые изменения лучше фиксировать письменно — в дополнительной смете, приложении, допсоглашении или иным способом, позволяющим подтвердить согласованный объём и цену.

Твёрдая и приблизительная смета — не одно и то же

Цена работы может быть определена сметой. ГК РФ различает приблизительную и твёрдую смету; если договор не говорит обратного, цена считается твёрдой.

Если при приблизительной смете возникает необходимость в дополнительных работах и существенном превышении цены, подрядчик должен своевременно предупредить заказчика.

Поэтому перед началом ремонта полезно выяснить:

Смета твёрдая или приблизительная и при каких обстоятельствах она может измениться?

Без ответа даже хороший график платежей не защищает от постоянного роста общей стоимости.

Как проводить окончательный расчёт

Последний платёж лучше связывать не с моментом, когда рабочие собрали инструмент, а с итоговой сдачей по условиям договора.

Перед окончательным расчётом стоит проверить:

  • выполнен ли весь предусмотренный объём;
  • зафиксированы ли и устранены ли согласованные недоделки;
  • закончены ли примыкания и мелкие операции;
  • работает ли установленное оборудование;
  • переданы ли предусмотренные договором документы;
  • выполнены ли условия по уборке объекта, если она входит в подряд.

После этого оформляется итоговая приёмка и проводится окончательный расчёт.

Нужен ли финальный остаток

Стороны могут заранее построить график так, чтобы часть стоимости приходилась именно на финальную сдачу.

Это рациональнее, чем полностью рассчитаться раньше, а затем пытаться вернуть бригаду ради оставшихся недоделок.

Но размер и условия последнего платежа лучше определить до начала ремонта. Самовольное удержание части уже наступившего по договору платежа — совсем другая ситуация.

Как подтверждать платежи

Заказчику полезно сохранять документы, из которых понятно:

  • кто получил деньги;
  • когда;
  • в какой сумме;
  • за какой этап или материал;
  • на основании какого договора.

Если подрядчик — плательщик налога на профессиональный доход, после оплаты он должен сформировать чек в системе «Мой налог» и передать его заказчику.

При банковском переводе полезно указывать назначение платежа, например:

«Оплата этапа 3 по договору подряда от …»

вместо безликого перевода без комментария.

Почему опасны переводы третьим лицам

Фраза «переведите жене, брату или нашему снабженцу» должна как минимум вызвать вопрос о документальном основании платежа.

Безопаснее, когда получатель денег совпадает со стороной договора либо полномочия другого получателя понятны и подтверждены.

Красные флаги в схеме оплаты

Стоит внимательнее проверить условия, если подрядчик:

  • требует крупную часть стоимости до выхода на объект без объяснения назначения;
  • не хочет фиксировать, во что засчитывается аванс;
  • предлагает платить только по календарю независимо от результата;
  • отказывается разбивать большую смету на этапы;
  • смешивает работу, материалы и дополнительные расходы в одну сумму;
  • сообщает о стоимости дополнительных работ уже после их выполнения;
  • регулярно просит «докинуть на зарплату рабочим» вне графика;
  • не даёт понятных подтверждений платежей или закупок;
  • просит переводить деньги разным людям;
  • требует полностью рассчитаться до итоговой проверки.

Один признак ещё не доказывает недобросовестность. Но чем больше таких условий, тем меньше финансового контроля остаётся у заказчика.

Что обычно делают неправильно

Отдают большой аванс ради скидки

Экономия нескольких процентов может быть несопоставима с риском заранее передать гораздо большую сумму.

Делают слишком крупные этапы

Если платёж наступает только после «всех черновых работ», к моменту спора обе стороны уже могут иметь значительные взаимные обязательства.

Платят за процесс вместо результата

Количество дней на объекте и количество рабочих не равны принятому объёму работ.

Принимают скрытые работы после их закрытия

После чистовой отделки слишком поздно полноценно проверять то, что осталось под ней.

Согласовывают доплаты только устно

Через несколько недель стороны могут совершенно по-разному помнить первоначальную договорённость.

Полностью рассчитываются до финальной проверки

После полного расчёта финансовый рычаг, который был предусмотрен графиком платежей, уже исчезает.

Что учитывать в Крыму

Особого «крымского» порядка оплаты ремонтных работ нет: договорные принципы те же.

Региональная специфика может проявляться в снабжении. Для некоторых материалов могут быть важны доставка, наличие у местных поставщиков и срок поступления с материка. Если подрядчик заранее заказывает конкретную позицию, предоплата материала может потребоваться раньше соответствующего этапа ремонта.

Но финансовая логика от этого не меняется:

конкретная закупка — отдельно, оплата будущей работы — отдельно.

Заказчику должно быть понятно, во что превратился каждый крупный авансовый платёж.

Что выбрать в разных ситуациях

Небольшой косметический ремонт

Не нужно превращать одну комнату в сложную финансовую систему. Достаточно нескольких понятных точек расчёта и финальной приёмки.

Капитальный ремонт квартиры

Лучше полноценная поэтапная схема с отдельными контрольными точками для инженерных и скрытых работ.

Подрядчик сам закупает большинство материалов

Особенно важно разделять:

  • стоимость работ;
  • бюджет закупок;
  • подтверждение материалов;
  • дополнительные расходы.

Материалы покупает заказчик

Схема становится проще: платежи подрядчику можно почти полностью привязать к выполненной работе.

Ремонт контролируется удалённо

До начала каждого этапа стоит определить, какие подтверждения нужны перед оплатой: фото, видео, акты, замеры или осмотр представителем заказчика.

Где можно упростить, а где не стоит

Можно не оформлять отдельный акт на каждую мелкую операцию.

Можно объединять связанные работы в один разумный этап.

Можно назначить привычный день расчётов.

Но не стоит экономить усилия на трёх вещах:

  1. понятной смете;
  2. фиксации существенных изменений;
  3. приёмке результата перед крупным платежом.

Именно они позволяют восстановить ход ремонта, если возникает спор.

Коротко: как платить бригаде

Практичная схема:

договор и смета
→ обоснованный стартовый платёж, если он нужен

→ законченный этап

→ проверка и фиксация замечаний

→ оплата

→ следующий этап

→ итоговая приёмка

→ окончательный расчёт.

Не пытайтесь найти «магический процент аванса».

Смотрите на другое:

насколько далеко ваши деньги ушли вперёд относительно уже выполненного и принятого результата.

Чем меньше этот разрыв, тем проще сохранять контроль над ремонтом.
