Короткий ответ: контролировать нужно не людей, а результат этапов

Для большинства объектов не требуется наблюдать за рабочими весь день. Гораздо эффективнее заранее организовать пять вещей:

  • понятную смету и перечень работ;
  • календарный план с контрольными этапами;
  • единый порядок фото- и видеоотчётности;
  • обязательную проверку важных и скрываемых работ до их закрытия;
  • оплату, связанную с фактически принятым результатом.

Тогда камера, мессенджер и видеозвонки становятся инструментами контроля. Без такой системы они дают главным образом ощущение присутствия.

Главный принцип: следующий этап не должен лишать вас возможности проверить предыдущий.

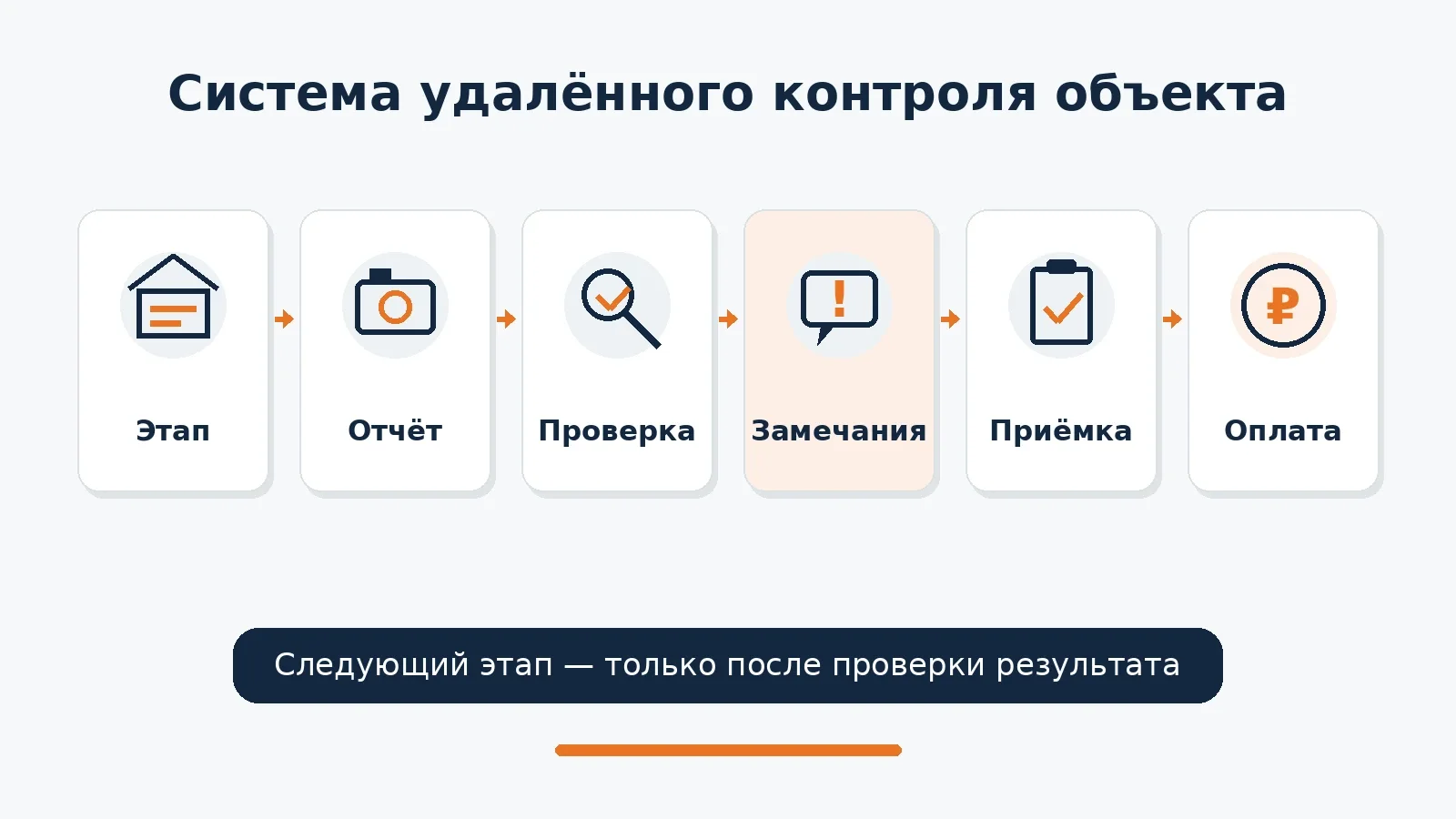

Схема удалённого контроля: этап, отчёт, проверка, замечания, приёмка и оплата
Рабочая последовательность удалённого контроля: новый этап начинается после проверки и приёмки предыдущего.

Что нужно организовать ещё до начала работ

Удалённый контроль становится сложным обычно не из-за расстояния, а из-за отсутствия правил. Если подрядчик уже работает, а заказчик только потом начинает требовать определённые фотографии, уведомления перед закрытием работ и согласование материалов, почти неизбежно возникают споры.

До начала работ желательно определить:

Что зафиксироватьЗачем это нужно
Состав работПонятно, что подрядчик обязан выполнить
СметуМожно контролировать стоимость и объёмы
Материалы и ключевые характеристикиСнижается риск незаметной замены
Этапы и срокиВидно фактическое отставание, а не просто «работа идёт»
Контрольные точкиПонятно, когда нельзя переходить к следующей операции без проверки
Порядок фото- и видеоотчётовНе приходится каждый раз просить нужные ракурсы
Порядок согласования измененийПодрядчик не принимает финансовые и технические решения за заказчика
Порядок приёмкиПонятно, когда этап считается принятым
График оплатыДеньги связаны с результатом, а не только с календарём

Отдельно определите одного ответственного человека со стороны подрядчика, через которого идёт основная информация. На стройке это обычно прораб или руководитель проекта, на ремонте — руководитель бригады.

Когда фотографии присылает один мастер, сроки объясняет другой, материалы закупает третий, а допработы обсуждаются с четвёртым, удалённый контроль быстро превращается в хаос.

Три модели удалённого контроля

Не каждому объекту нужен независимый специалист на постоянной основе. Подход зависит от сложности работ и цены ошибки.

Базовый контроль

Подходит для относительно простого ремонта и понятных работ.

Заказчик получает:

  • отчёт по выполненному этапу;
  • фотографии;
  • короткое видео при необходимости;
  • информацию о закупках и расходах;
  • сообщение о проблемах и изменениях;
  • результат для согласования перед очередной оплатой.

Главное ограничение этой модели: заказчик должен действительно понимать, что он принимает.

Усиленный контроль

Подходит для капитального ремонта квартиры, сложной отделки, инженерных систем и части работ при строительстве частного дома.

К обычным отчётам добавляются:

  • заранее установленные контрольные точки;
  • видеосвязь непосредственно с объекта;
  • периодические выезды доверенного представителя;
  • независимая проверка наиболее важных этапов.

Это часто разумный компромисс между самостоятельным контролем и постоянным профессиональным сопровождением.

Независимый профессиональный контроль

Для строительства дома, реконструкции, сложных инженерных работ или дорогого ремонта разумно отделить функцию выполнения работ от функции их проверки.

Подрядчик выполняет работы, а приглашённый заказчиком специалист проверяет результат в заранее определённых точках. Для строительного подряда ГК РФ прямо предусматривает право заказчика контролировать ход, качество, сроки и материалы, а также возможность привлечь инженера или инженерную организацию для осуществления такого контроля.

Прораб подрядчика и специалист заказчика решают разные задачи. Прораб организует выполнение работ. Независимый специалист проверяет результат в интересах заказчика.

Каким должен быть нормальный фотоотчёт

Количество фотографий само по себе ничего не говорит о качестве контроля. Можно получить сто снимков за неделю и всё равно не увидеть нужный участок.

Хороший отчёт отвечает на конкретные вопросы:

  • что именно сделано;
  • где это сделано;
  • насколько этап завершён;
  • какие материалы использованы;
  • есть ли отклонения от проекта или договорённостей;
  • что будет делаться дальше.

Для каждого значимого этапа полезны общий вид и несколько фотографий ключевых деталей.

Если важно подтвердить конкретный материал, нужна фотография маркировки или упаковки до его применения. Если важны геометрия или размер, снимок должен позволять понять, что именно измеряется, а не просто показывать рулетку неизвестно где. Если возник дефект, нужен отдельный кадр до исправления и после него.

Не превращайте отчётность в фотоспам

Требовать длинную фотосессию каждый вечер обычно бессмысленно. Практичнее разделить отчётность на два вида:

  • регулярный отчёт — что сделано, что дальше, есть ли отставание;
  • событийный отчёт — перед скрытием важной работы, при доставке критичных материалов, изменении решения или возникновении проблемы.

Так заказчик видит главное, а не листает бесконечную ленту однотипных фотографий.

Что дают видеозвонки

Видео полезнее фотографий, когда нужно понять взаимное расположение элементов или общий масштаб ситуации. Можно попросить прораба пройти по объекту без монтажа ролика и показать нужные зоны в реальном времени.

Но видеозвонок не заменяет техническую проверку. По экрану сложно надёжно оценить многие параметры, качество скрытого узла или соответствие результата проекту. Поэтому видеосвязь особенно полезна как инструмент понимания ситуации и оперативного согласования, а не как универсальная приёмка качества.

Нужна ли камера на объекте

Онлайн-камера может быть полезна, но её роль часто переоценивают. Она хорошо показывает:

  • есть ли активность на объекте;
  • когда привезли материалы;
  • как меняется объект в целом;
  • не произошло ли очевидного происшествия.

Но камера практически не отвечает на вопрос: правильно ли выполнена конкретная работа. С общего ракурса невозможно проверить армирование перед бетонированием, гидроизоляцию под будущей отделкой, соединение труб, электромонтаж или подготовку основания.

Поэтому камера — дополнительный инструмент, а не замена приёмке этапов.

Если на объекте ведётся постоянная видеозапись людей, заранее определите правила доступа к записям и уведомите участников работ. Публиковать записи с изображениями работников без необходимости не следует: использование изображения гражданина отдельно регулируется ГК РФ.

Самое важное — не пропустить скрываемые работы

Есть работы, которые сегодня прекрасно видны, а завтра окажутся под бетоном, штукатуркой, плиткой, утеплителем, кровельным покрытием или другой конструкцией. После этого проверить их без разборки уже невозможно либо очень дорого.

Для объектов капитального строительства этот принцип закреплён в градостроительном законодательстве: контролю подлежат в том числе работы, которые после выполнения последующих операций проверить уже нельзя без разборки или повреждения конструкций. В предусмотренных случаях результаты такого контроля фиксируются актами освидетельствования.

Для частного заказчика практический вывод проще:

Заранее составьте список работ, которые нельзя закрывать до проверки.

При строительстве дома в этот список в зависимости от проекта могут попасть:

  • отдельные работы по основанию и фундаменту;
  • армирование перед бетонированием;
  • гидроизоляция до обратной засыпки или закрытия конструкций;
  • отдельные слои кровельного пирога;
  • скрытые инженерные коммуникации;
  • узлы, которые после следующего этапа перестанут быть доступны.

При ремонте квартиры это могут быть:

  • скрытая разводка инженерных систем;
  • гидроизоляция мокрых зон;
  • коммуникации до зашивки коробов и стен;
  • отдельные основания перед чистовой отделкой.

Это не универсальный технический перечень. Для сложного объекта контрольные точки определяются по проекту, рабочей документации и технологии конкретных работ.

Как организовать контрольную точку

Подрядчик заканчивает работу, но не закрывает её. Затем:

  1. сообщает о готовности к проверке;
  2. предоставляет нужные фотографии, документы и результаты измерений, если они требуются;
  3. заказчик или его представитель проверяет результат;
  4. замечания фиксируются;
  5. подрядчик устраняет недостатки;
  6. исправленный результат проверяется повторно;
  7. только после этого начинается следующий закрывающий этап.

Именно эта схема обычно важнее круглосуточного наблюдения за объектом.

Как принимать этап удалённо

Ошибочная схема выглядит так: «Вроде всё готово — перевожу деньги».

Надёжнее разделить окончание работ и их приёмку.

1. Подрядчик заявляет о готовности этапа

Должно быть понятно, какой именно объём завершён.

2. Вы получаете отчёт

Фотографии, видео, документы и при необходимости результаты измерений или испытаний.

3. Проводится проверка

Либо самостоятельно, если результат действительно понятен, либо вашим представителем или специалистом.

4. Замечания фиксируются

Не оставляйте существенные вопросы только в телефонном разговоре. Для строительного подряда ГК РФ прямо предусматривает обязанность заказчика заявить подрядчику об обнаруженных в ходе контроля отступлениях и недостатках. При бытовом ремонте Роспотребнадзор также рекомендует фиксировать недостатки при приёмке.

5. Подрядчик исправляет недостатки

После этого нужен повторный контроль именно исправленного места.

6. Этап принимается

Для строительного подряда сдача и приёмка результата оформляются актом. Для обычного ремонта порядок оформления зависит от договора, но письменная фиксация результата и замечаний снижает риск спора.

7. Производится связанная с этапом оплата

Это не означает, что подрядчик должен полностью финансировать работы за свой счёт. Авансы, закупка материалов и промежуточные платежи могут быть необходимы.

Смысл в другом: крупные платежи не должны жить отдельно от фактического прогресса объекта.

Как контролировать изменения и дополнительные работы

На удалённом объекте опасна не только плохая работа. Не менее опасна последовательность небольших решений:

«Этого материала не было — взяли похожий».
«Здесь пришлось немного переделать».
«Добавилась работа, потом посчитаем».

Каждое решение по отдельности может казаться разумным. Через несколько месяцев заказчик получает другую комплектацию и выросшую стоимость.

Поэтому любое изменение, влияющее на цену, внешний вид, конструкцию или характеристики объекта, лучше проводить через короткую процедуру:

проблема → предложенный вариант → изменение цены и срока → согласование заказчика → выполнение.

Для потребительских работ законодательство отдельно запрещает выполнять дополнительные платные работы без согласия потребителя.

Особенно внимательно — к замене материалов

Если согласован конкретный материал или его характеристики, подрядчик не должен самостоятельно решать, что «этот почти такой же».

Замена иногда действительно необходима. Правильная схема:

нет согласованной позиции → подрядчик предлагает замену → показывает характеристики и разницу в цене → заказчик согласовывает → материал используется.

Что учитывать в Крыму

Для удалённого объекта в Крыму особенно полезно заранее установить порядок закупок и замен материалов. Региональный рынок чувствителен к стоимости перевозки и фактической доступности отдельных позиций; в 2025 году медианная стоимость товаров для строительства и ремонта в Крыму и Севастополе заметно выросла, а участники рынка среди факторов отдельно называли логистические расходы.

Это не означает, что подрядчику нужно запретить любые замены. Наоборот, процедура должна позволять быстро принять решение:

  • показать исходную согласованную позицию;
  • предложить доступную альтернативу;
  • объяснить различия;
  • показать изменение стоимости;
  • получить согласование;
  • только затем использовать материал.

Так работа не останавливается, но подрядчик не меняет комплектацию незаметно для владельца.

Если собственник живёт за пределами Крыма, особенно полезен местный представитель или независимый специалист, который способен приехать на объект в критическую контрольную точку. Это часто эффективнее, чем пытаться организовать личный приезд на каждую промежуточную операцию.

Кто может быть вашим представителем

Необязательно передавать человеку управление всем проектом. Его задача может быть узкой:

  • приехать в заранее определённую контрольную точку;
  • проверить фактическое состояние объекта;
  • провести видеозвонок;
  • сделать независимые фотографии;
  • присутствовать при приёмке;
  • получить или передать документы.

Но важно различать обычного доверенного человека и специалиста.

Друг или родственник способен подтвердить, что на объекте действительно уложена плитка или установлены окна. Он не обязан уметь оценивать армирование, электромонтаж, гидроизоляцию или сложный строительный узел. Для технических вопросов нужен человек соответствующей квалификации.

Когда независимый специалист особенно полезен

Самостоятельного удалённого контроля часто достаточно, если работы просты, а результат легко проверить.

Независимый контроль становится значительно полезнее, когда:

  • строится частный дом;
  • затрагиваются ответственные конструкции;
  • много скрываемых работ;
  • выполняются сложные инженерные системы;
  • проект дорогой;
  • заказчик не умеет оценивать техническую сторону работ;
  • уже возникли сомнения в качестве;
  • исправление ошибки после следующего этапа будет очень дорогим.

При этом специалисту необязательно постоянно находиться на объекте. Для многих частных проектов разумнее заранее определить несколько ключевых выездов, привязанных к этапам.

На что обычно ошибочно обращают слишком много внимания

Присутствие рабочих

Человек может провести на объекте десять часов и сделать мало. Другой специалист за четыре часа выполнит большой объём. Количество людей в кадре — плохая единица измерения результата.

Количество фотографий

Сто фотографий не лучше десяти, если ни на одной нет нужного узла.

Каждая мелкая покупка

Заказчику необязательно согласовывать коробку саморезов. Контролировать нужно существенные позиции, суммарные расходы и изменения согласованной комплектации.

Каждый рабочий приём

Излишнее вмешательство заказчика в организацию бригады создаёт вторую систему управления объектом. ГК РФ прямо отделяет контроль заказчика от вмешательства в оперативно-хозяйственную деятельность подрядчика.

Заказчик должен контролировать результат, условия договора, сроки и существенные решения, а не пытаться дистанционно выполнять работу прораба.

Типичные ошибки удалённого заказчика

Оплачивать по календарю, а не по фактической готовности. Дата наступила, но этап ещё не завершён.

Проверять работу после того, как её закрыли. Фотографии готовой плитки уже не показывают, что находится под ней.

Договариваться обо всём голосом. Через месяц стороны по-разному помнят одно и то же решение.

Не фиксировать исходную комплектацию. В результате трудно понять, была ли замена материала.

Общаться одновременно со всей бригадой. У заказчика должно быть понятное ответственное лицо.

Считать камеру техническим контролем. Камера показывает процесс, но не подтверждает качество.

Передавать проверку качества только самому подрядчику. В сложных случаях полезна независимая проверка со стороны заказчика.

Требовать согласования каждой мелочи. Бригада останавливается, а заказчик фактически становится дистанционным прорабом.

Что выбрать в разных ситуациях

Простой косметический ремонт

Обычно достаточно:

  • понятной сметы;
  • ответственного руководителя работ;
  • регулярных отчётов;
  • видеозвонков;
  • поэтапной приёмки.

Капитальный ремонт квартиры

Добавьте:

  • проект или подробное техническое задание;
  • контроль скрываемых работ;
  • фотографии инженерных коммуникаций до их закрытия;
  • периодические проверки специалистом;
  • отдельную приёмку важных этапов.

Строительство частного дома

Удалённое управление только по фотографиям — слабая схема. Рациональнее сочетать:

  • проектную и рабочую документацию в том объёме, в котором она требуется для объекта;
  • этапный график;
  • предусмотренную для объекта исполнительную документацию;
  • контроль скрытых и ответственных работ;
  • независимого специалиста со стороны заказчика на ключевых этапах;
  • фото- и видеоотчётность;
  • приёмку и оплату по этапам.

Вы живёте в другом регионе

Организуйте систему так, чтобы личный приезд был нужен только в действительно важных точках. Повседневный контроль выполняется удалённо, технические проверки — местным представителем или специалистом.

Вы не разбираетесь в строительстве

Не пытайтесь компенсировать недостаток профессиональных знаний количеством фотографий. Лучше сократить число собственных проверок и привлечь независимого специалиста на наиболее рискованных этапах.

Где можно сэкономить, а где не стоит

Можно не покупать сложную систему видеонаблюдения, если обычных отчётов и видеозвонков достаточно.

Необязательно оплачивать ежедневное присутствие специалиста на простом объекте — часто эффективнее заранее определить точки его выезда.

Можно использовать обычный мессенджер, облачную папку и таблицу вместо специализированной строительной информационной системы.

Но нежелательно экономить на:

  • понятном договоре и смете;
  • проверке скрываемых работ;
  • контроле сложных инженерных решений;
  • независимой проверке там, где ошибка может дорого стоить;
  • фиксации изменений;
  • нормальной приёмке результата.

Практичная система из трёх инструментов

Для частного объекта необязательно внедрять сложное программное обеспечение. Часто достаточно:

одного рабочего чата — решения и оперативное общение;

одной облачной папки — проект, договор, сметы, счета, фотографии и акты;

одной таблицы контроля — этап, плановая дата, фактическая готовность, сумма, замечания и статус приёмки.

Главное — чтобы информация не была разбросана по нескольким чатам, телефонным звонкам и личным сообщениям разных участников.

Коротко: как контролировать объект на расстоянии

Удалённое строительство или ремонт вполне реально организовать без ежедневного присутствия собственника.

Но эффективная модель выглядит не так:

камера → фотографии → доверие → оплата.

А так:

понятное задание → этап → отчёт → проверка → устранение замечаний → приёмка → оплата → следующий этап.

Чем дороже ошибка и чем сложнее проверить работу после её закрытия, тем меньше нужно полагаться на фотографии и тем важнее независимая техническая проверка.
