Короткий ответ

Хороший бюджет лучше считать не как одну цифру «смета + 15% на всякий случай», а как четыре отдельных блока:

  1. согласованные работы и материалы;
  2. известные будущие расходы, которые пока не вошли в договор;
  3. резерв на реальные неопределённости;
  4. отдельный бюджет на изменения и улучшения по желанию заказчика.

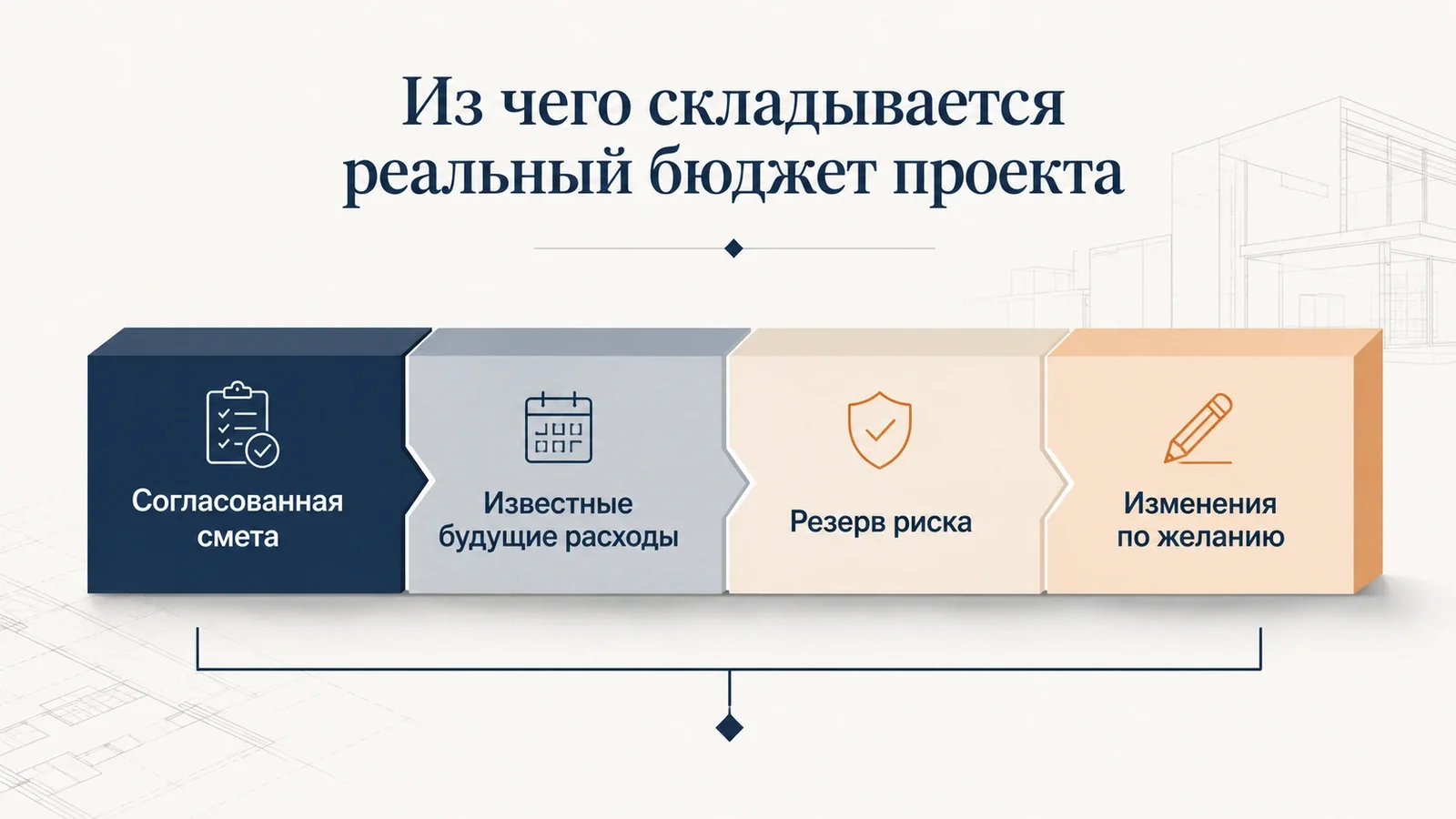

Четыре составляющие реального бюджета проекта: согласованная смета, будущие расходы, резерв риска и изменения по желанию
Резерв — только одна часть полного бюджета и не должен подменять известные расходы или будущие улучшения.
Важно: резерв заказчика — не скрытая часть сметы подрядчика. Деньги из него должны расходоваться только после появления понятной причины и оценки дополнительной стоимости.

Почему первоначальная смета вообще меняется

Словом «смета» часто называют совершенно разные документы. Это может быть предварительная оценка по площади, расчёт по эскизному проекту, перечень основных работ без материалов, коммерческое предложение или подробная смета с объёмами и расценками, ставшая частью договора.

Чем меньше информации было известно в момент расчёта, тем больше вероятность изменения суммы.

Поэтому вопрос следует ставить не так: «Почему подрядчик не назвал окончательную цену сразу?», а так: было ли на момент расчёта достаточно данных, чтобы эту цену вообще определить?

Если проект ещё меняется, состояние существующих конструкций не обследовано, отделка не выбрана, инженерные решения неизвестны, а объёмы определены приблизительно, стартовая цифра по своей сути является бюджетным ориентиром.

Семь причин, из-за которых растёт смета

1. В исходной смете чего-то нет

Самая неприятная причина — не непредвиденные расходы, а неполный первоначальный расчёт.

Например, посчитали кладку стены, но не учли доставку, разгрузку, леса или подготовительные работы. В ремонте рассчитали чистовую отделку, но не полный демонтаж и восстановление основания.

Это не всегда означает обман. Иногда заказчик действительно запросил только отдельный этап. Проблема начинается, когда неполный расчёт подаётся как стоимость всего проекта.

2. После начала работ обнаруживаются скрытые условия

Есть вещи, которые невозможно достоверно оценить, пока конструкция закрыта.

При ремонте после демонтажа могут обнаружиться:

  • повреждённая стяжка;
  • слабая штукатурка;
  • проблемная электропроводка;
  • коррозия труб;
  • неровное или повреждённое основание;
  • следы протечек.

При строительстве неопределённость может быть связана с грунтом, существующими коммуникациями, состоянием старых конструкций при реконструкции и другими условиями объекта.

Такие расходы могут быть объективными. Но фраза «это обнаружилось только сейчас» сама по себе ещё ничего не доказывает. Нужно понять, можно ли было выявить проблему обследованием до начала работ.

3. Заказчик меняет решение

Одна из самых недооценённых причин перерасхода — постепенное улучшение проекта.

По отдельности решения кажутся небольшими:

  • взять плитку дороже;
  • добавить розетки;
  • перенести перегородку;
  • увеличить окно;
  • сделать другой потолок;
  • добавить подсветку;
  • выбрать более дорогую сантехнику.

Но десятки подобных изменений превращаются в заметную сумму. Это уже не просто «смета выросла» — изменился заказ.

Такой перерасход полезно учитывать отдельно, иначе становится невозможно понять качество исходного расчёта.

4. Меняются объёмы

Цена за единицу работы может остаться прежней, но фактический объём окажется другим.

Было рассчитаноПосле уточнения
80 м² выравнивания112 м²
30 точек электрики46 точек
15 м³ бетона18 м³
100 м кабеля145 м

Поэтому при анализе увеличения стоимости нужно смотреть не только на цену позиции. Нужно проверить три вещи: изменилось количество, изменилась цена или появился новый вид работы?

5. Меняется стоимость материалов и комплектующих

Даже хорошо подготовленная смета не замораживает рынок автоматически.

Росстат в июле 2026 года зафиксировал рост потребительских цен по группе строительных материалов на 0,67% к июню. При этом отдельные позиции менялись заметно сильнее: тарированный цемент — на 4,4%, еврошифер — на 1,7%, рубероид — на 1,3%, кирпич — на 1,2%.

Это показывает важный принцип: разные материалы дорожают неравномерно. Если работы займут несколько месяцев, нельзя считать, что все будущие закупки гарантированно останутся по сегодняшней цене, но и механически прибавлять одинаковый процент ко всему бюджету неправильно.

Лучше заранее определить:

  • что закупается сразу;
  • что понадобится через несколько месяцев;
  • где цена уже зафиксирована поставщиком;
  • где действует только сегодняшнее коммерческое предложение;
  • какие материалы имеют взаимозаменяемые варианты.

6. Возникают дополнительные работы

Дополнительная работа — не то же самое, что автоматически разрешённая доплата.

Для строительного подряда ГК РФ предусматривает: если в ходе строительства обнаружены неучтённые в технической документации работы, из-за которых потребуются дополнительные работы и увеличение сметной стоимости, подрядчик обязан сообщить об этом заказчику.

Для потребительских работ законодательство также различает твёрдую и приблизительную смету. Если для существенного превышения приблизительной сметы необходимы дополнительные работы, исполнитель должен своевременно предупредить потребителя.

Поэтому нормальный процесс выглядит так:

обнаружили проблему → описали → определили решение → рассчитали стоимость → согласовали → выполнили.

А не так:

сделали → в конце выставили счёт → объявили это непредвиденными расходами.

7. Срок проекта растягивается

Продление работ иногда увеличивает расходы даже без изменения самого результата.

Могут добавляться:

  • аренда оборудования;
  • временное хранение;
  • повторная доставка;
  • дополнительные выезды;
  • простой отдельных специалистов;
  • сезонное изменение стоимости;
  • повторная мобилизация бригады.

Поэтому срок — тоже финансовый параметр проекта.

Не всякий рост сметы одинаков

Полезно разделить причины перерасхода.

ПричинаМожно было предотвратить?Как оценивать расход
Пропущенная очевидная работаЧасто даПроверять исходную смету
Скрытый дефект, который нельзя было обнаружить заранееНе всегдаРезерв риска
Изменение решения заказчикомДаОтдельный бюджет изменений
Увеличение фактического объёмаЗависит от причиныПроверить замер и расчёт
Рост цены будущей закупкиЧастичноЦеновой резерв
Дополнительная работаЗависит от обстоятельствТолько после согласования
Ошибка подрядчикаОбычно даНе должна автоматически становиться расходом заказчика

Это гораздо полезнее, чем просто смотреть на процент превышения первоначальной суммы.

Как правильно заложить резерв

Шаг 1. Сначала посчитайте известные расходы

Нельзя называть резервом то, о чём уже известно.

Если вы знаете, что после строительства ещё понадобятся подключение коммуникаций, кухня, светильники, благоустройство, кондиционеры или доставка определённых материалов, эти расходы должны иметь собственные строки бюджета.

Известный будущий расход — не непредвиденный расход.

Шаг 2. Выпишите реальные неопределённости

Например:

РискВозможное последствие
Состояние пола неизвестно до демонтажаРемонт основания
Часть материалов будет покупаться через 5 месяцевИзменение цены
Не выбрана окончательная сантехникаУвеличение комплектации
Участок сложныйДополнительные подготовительные работы
Материал привознойДоставка или замена поставщика

Уже после этого можно оценивать денежный запас.

Шаг 3. Посчитайте резерв в рублях, а не только в процентах

Допустим, основной рассчитанный бюджет составляет 3 млн рублей.

После анализа рисков заказчик решил предусмотреть:

  • до 140 тыс. руб. на скрытые работы;
  • до 100 тыс. руб. на возможное изменение стоимости отложенных закупок и логистику;
  • 60 тыс. руб. на мелкие технические корректировки.

Итого резерв — 300 тыс. руб.

Это те же 10% от исходного бюджета, но теперь понятно, откуда появилась эта сумма и для чего она существует.

Пример приведён для объяснения метода. 10% не являются нормативом или универсальной рекомендацией для любого строительства или ремонта.

Так сколько процентов всё-таки закладывать?

Универсальной нормы для частного заказчика нет.

Одинаковый резерв нельзя назначать новой квартире с готовым проектом, капитальному ремонту старой квартиры, строительству дома по рабочему проекту, реконструкции старого здания и работам, которые начинаются ещё до завершения проектирования.

Чем больше неизвестных, тем выше должен быть запас.

Практический принцип Дом92: не выбирать процент заранее — сначала определить риски, а уже затем проверить, какую долю бюджета они составляют.

Если после анализа получается очень большой резерв, это тоже полезный сигнал: возможно, проект пока просто недостаточно подготовлен, чтобы начинать работы.

Три разных запаса, которые лучше не смешивать

Технический резерв

На действительно неизвестные условия объекта.

Ценовой и логистический резерв

На закупки, которые будут происходить позже и цену которых невозможно надёжно зафиксировать сейчас.

Бюджет изменений заказчика

На ситуацию «раз уж делаем, давайте немного лучше».

Последний особенно важен. Если его не выделить отдельно, любое улучшение будет выглядеть как ошибка подрядчика или плохая смета.

Что означает твёрдая и приблизительная смета

Здесь есть важный юридический нюанс.

Для работ, выполняемых для гражданина для личных нужд, Закон о защите прав потребителей предусматривает возможность составления твёрдой или приблизительной сметы. По требованию потребителя или исполнителя составление такой сметы обязательно.

Твёрдая смета

В общем случае исполнитель не вправе требовать её увеличения только потому, что собственный расчёт оказался неудачным.

Закон отдельно предусматривает ситуацию существенного непредвиденного роста стоимости предоставляемых исполнителем материалов, оборудования или услуг третьих лиц, но это не означает свободного права подрядчика самостоятельно переписывать цену.

Приблизительная смета

Она допускает возможность корректировки. Однако если дополнительные работы приводят к существенному превышению приблизительной сметы, исполнитель должен своевременно предупредить потребителя.

Это принципиально отличается от модели «цена приблизительная, поэтому теперь она может быть любой».

Важно: конкретные права сторон зависят от договора, статуса исполнителя и обстоятельств работ. Для спорной ситуации следует анализировать сам договор и применимые нормы, а не пытаться решить юридический спор по одной статье в интернете.

Резерв не должен превращаться в подарок подрядчику

Не стоит сообщать подрядчику размер всех свободных денег на непредвиденные расходы.

Гораздо полезнее вести резерв у себя. Для каждого расхода из него фиксировать:

  1. что обнаружено;
  2. почему этого не было в исходной смете;
  3. можно ли было предусмотреть это заранее;
  4. какое решение предлагается;
  5. сколько оно стоит;
  6. что произойдёт, если работу не делать;
  7. согласована ли дополнительная сумма.

После согласования уменьшается остаток резерва.

Так резерв превращается из «дополнительных денег» в инструмент управления проектом.

Что учитывать в Крыму

Для Крыма особенно важно не считать сегодняшнюю цену материала гарантированной ценой всего проекта.

Крымстат публикует региональные индексы цен на строительную продукцию, тарифы на грузовые перевозки и показатели цен на материалы, приобретаемые строительными организациями. Поэтому для серьёзного бюджета разумнее использовать актуальные местные предложения поставщиков, а не старую смету или цену из другого региона.

Для материалов, которые не планируется покупать сразу, стоит заранее уточнять:

  • срок действия предложения;
  • наличие на складе;
  • стоимость доставки до объекта;
  • входит ли разгрузка;
  • возможна ли замена на аналог;
  • можно ли зафиксировать цену авансом;
  • сколько времени займёт повторная поставка.

Для Крыма стоимость самой позиции и стоимость получения этой позиции на объекте особенно важно считать отдельно.

«Материал стоит 100 тысяч» и «материал окажется на участке за 100 тысяч» — не всегда одно и то же.

На что обычно обращают слишком много внимания

На сколько процентов подрядчик превысил смету?

Сам процент мало что говорит.

Рост на 8% из-за десяти пропущенных заранее работ может быть тревожнее, чем рост на 15% после объективного обнаружения серьёзного скрытого дефекта.

Смотрите на причину, а не только на процент.

Есть ли гарантия цены?

Важнее спросить:

  • какой именно объём входит;
  • какие материалы зафиксированы;
  • какие объёмы приблизительные;
  • что считается дополнительной работой;
  • как она согласуется;
  • когда может измениться цена.

У кого стартовая сумма меньше?

Две сметы нельзя сравнивать только по итоговой строке. Сначала нужно убедиться, что подрядчики вообще посчитали одно и то же.

Типичные ошибки заказчика

  • Считать предварительную оценку окончательным бюджетом.
  • Начинать работы с незавершённым проектом.
  • Смешивать непредвиденные работы и собственные улучшения.
  • Не фиксировать дополнительные работы письменно.
  • Тратить резерв в начале проекта.
  • Включать в резерв известные расходы.
  • Объявлять любую доплату мошенничеством.
  • Считать любую доплату нормальной.

Где можно сэкономить, а где не стоит

Можно уменьшать резерв не за счёт оптимизма, а за счёт уменьшения неопределённости.

Иногда выгоднее до начала работ потратить деньги на:

  • нормальный проект;
  • обследование;
  • точный замер;
  • дефектовку;
  • вскрытие нескольких контрольных участков;
  • окончательный выбор материалов;
  • получение реальных предложений поставщиков.

Каждая устранённая неизвестность уменьшает вероятность дорогого решения «по месту».

Экономить на подготовке, а затем держать огромный запас «на всякий случай» — не всегда рациональная стратегия.

Коротко: что делать с резервом

Перед подписанием договора:

  1. определите, насколько смета подробна;
  2. отделите известные расходы, которые в неё пока не вошли;
  3. составьте список реальных рисков;
  4. оцените каждый риск в деньгах;
  5. сформируйте отдельный резерв заказчика;
  6. отдельно оставьте бюджет на собственные изменения;
  7. пропишите порядок согласования дополнительных работ;
  8. фиксируйте каждое использование резерва.

Хороший проект — не тот, где смета магическим образом ни разу не изменилась.

Хороший проект — тот, где каждое изменение понятно, объяснимо и контролируемо.
