Короткий ответ: благоустройство идёт от «грязного и скрытого» к «чистому и видимому»
Для большинства участков после основной стройки разумна такая последовательность:
- зафиксировать фактическое состояние участка и убрать строительные остатки;
- уточнить проектные отметки и схему движения воды;
- выполнить основные земляные работы и черновую планировку рельефа;
- проложить дренаж, ливневые линии и остальные подземные коммуникации, которые относятся к благоустройству;
- проверить системы и только затем окончательно засыпать траншеи;
- подготовить основания и сделать основные дорожки, площадки и парковку;
- довести отметки грунта у покрытий и распределить плодородный слой;
- установить видимую часть освещения и полива, высадить деревья и кустарники;
- устроить газон, цветники, мульчирование и закончить декоративные работы;
- провести финальную настройку водоотведения, полива и света уже на готовом участке.
Это не жёсткий календарь для любого объекта. На сложном рельефе, при подпорных стенах, бассейне, большом объёме инженерии или поэтапном строительстве отдельные операции могут пересекаться. Но главный принцип почти не меняется: не закрывайте чистовым слоем то, к чему ещё придётся возвращаться с траншеей, экскаватором или виброплитой.

Почему последовательность важнее скорости
Действующий СП 82.13330.2016 определяет благоустройство не как одно озеленение, а как комплекс инженерной подготовки, покрытий, освещения и озеленения. В актуальной редакции свода правил после завершения строительно-монтажных работ отдельно названы устройство проездов, тротуаров, дорожек и площадок, затем работа с растительным грунтом и после этого посадка зелёных насаждений и устройство газонов.
Для частного участка это даёт очень практичный вывод: посадки — не старт благоустройства, а один из его финальных слоёв.
Ошибки в очередности обычно стоят дороже самой пропущенной работы.
Например:
- забытая гильза под дорожкой превращается в демонтаж мощения;
- неправильно выбранные отметки парковки заставляют переделывать бордюры и водоотвод;
- газон, сделанный до прокладки полива, приходится резать траншеями;
- крупные растения, высаженные до тяжёлых работ, ограничивают доступ технике;
- декоративные светильники, поставленные слишком рано, повреждаются при устройстве покрытий и грунта.
Поэтому цель правильной последовательности — не «сделать медленнее и по правилам», а один раз выполнить дорогие скрытые работы и больше к ним не возвращаться.
Этап 0. Перед благоустройством убедитесь, что тяжёлая стройка действительно закончена
Фраза «дом построен» не всегда означает, что участок готов к чистовым работам.
До начала благоустройства проверьте, не осталось ли впереди:
- тяжёлой доставки материалов;
- монтажа фасадных элементов с подъёмником;
- устройства навеса, гаража, бани или подпорной стены;
- бурения скважины;
- монтажа септика или станции очистки;
- прокладки основного водопровода или канализации;
- работ, для которых снова понадобится экскаватор, кран, манипулятор или грузовая машина.
Если такие операции ещё будут, лучше сохранить технологический проезд и не закрывать его дорогим покрытием или газоном.
Важно: участок можно благоустраивать поэтапно. Но финальная зона должна становиться «чистой» только тогда, когда через неё больше не планируется тяжёлый строительный трафик.
Этап 1. Снимите фактическое состояние после стройки
Проект благоустройства мог быть сделан год назад, а реальный участок после строительства почти всегда немного отличается от исходной схемы.
Могут измениться:
- отметки грунта;
- высота входных площадок;
- положение отмостки;
- фактические выходы водосточных труб;
- люки и колодцы;
- трассы инженерных сетей;
- положение забора и ворот;
- место складирования лишнего грунта;
- состояние существующих деревьев.
Поэтому перед финальными земляными работами полезно сверить проект с фактом. На простом ровном участке достаточно контрольных измерений и понятной исполнительной схемы коммуникаций. На сложном рельефе разумно опираться на актуальную геодезическую съёмку.
Если общего проекта участка ещё нет, сначала стоит вернуться к материалу как спланировать участок частного дома целиком и собрать рельеф, здания, въезд, воду и инженерные трассы в одну систему.

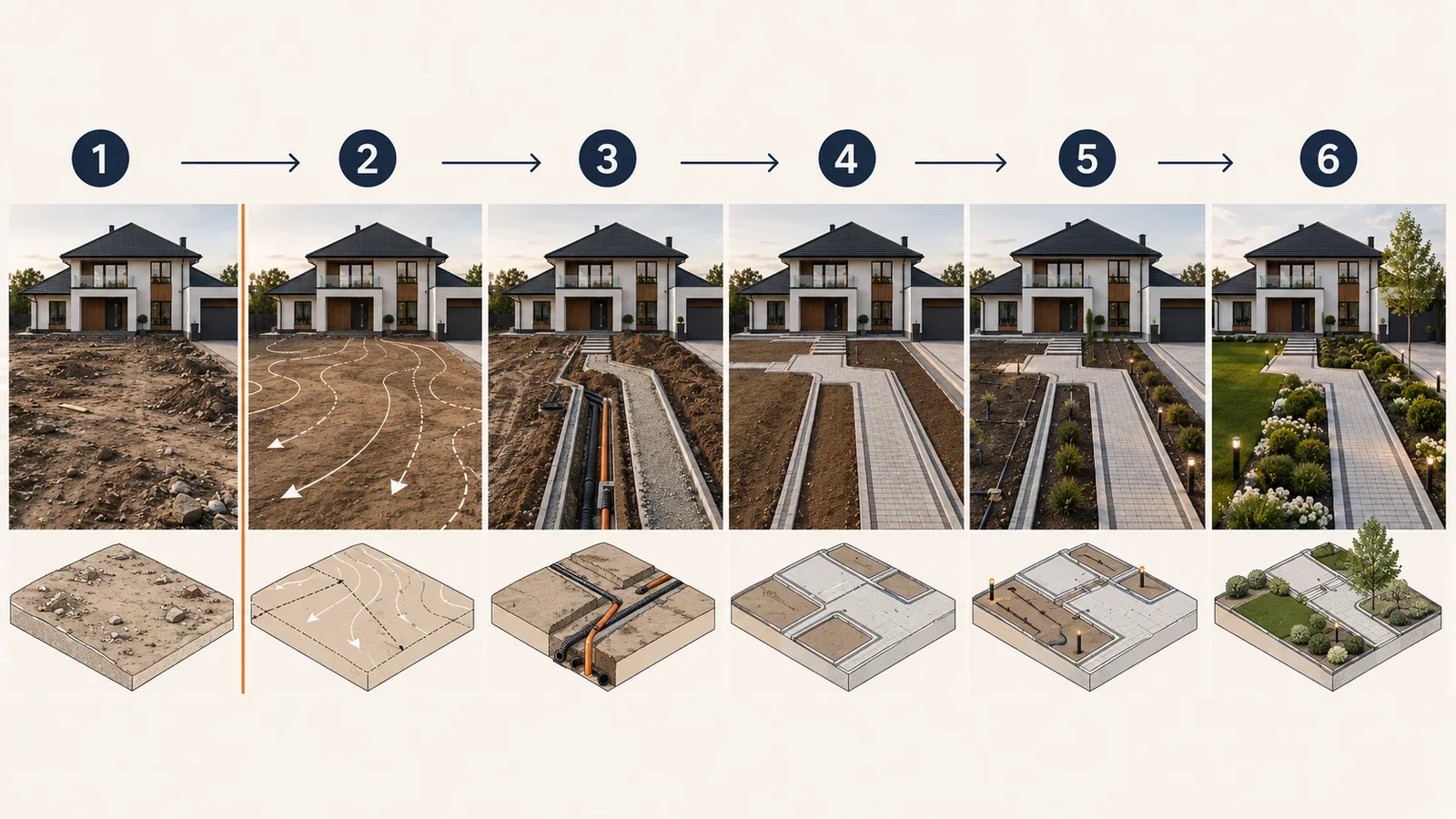

Этап 2. Сначала решите рельеф и воду — не дорожки
Перед тем как выбирать плитку, нужно окончательно понять, на каких отметках будет жить участок.
Что определяют на этом этапе
- высоты дорожек и площадок;
- уровень парковки относительно ворот и дороги;
- связь террасы с двором;
- уклоны поверхности;
- места понижений;
- направление поверхностного стока;
- необходимость подпорных решений;
- высоту будущего плодородного слоя и газона относительно бордюров и покрытий.
Здесь важно различать проектные отметки и физическую планировку грунта. Сначала на схеме определяют, каким должен быть рельеф и куда пойдёт вода. Затем выполняют черновые выемки и подсыпки. После прокладки подземных систем часть грунта ещё раз корректируют до окончательных отметок.
То есть правило «сначала рельеф» не означает, что весь участок нужно идеально выровнять до единой отметки, а потом снова копать траншеи. Правильнее так:
схема высот → крупные земляные работы → подземные сети → финальная планировка.
Почему нельзя просто сделать уклон «от дома»
Вода не исчезает после того, как ушла от фундамента. Нужно понимать весь маршрут:
- откуда она приходит;
- по какой поверхности движется;
- где собирается;
- не пересекает ли вход или парковку;
- не направляется ли к соседнему участку;
- куда она в итоге отводится, впитывается или аккумулируется.
СП 32.13330.2018 рассматривает поверхностные дождевые и талые воды как отдельную инженерную задачу наружного водоотведения. Для частного дома это не означает обязательную сложную ливневую сеть, но подтверждает главное: сток нужно рассчитывать как систему, а не как набор случайных уклонов вокруг дорожек.
Если вода на участке уже вызывает сомнения, до чистового благоустройства логично отдельно разобраться в теме будущей статьи №128 «Дренаж и ливневая канализация на участке: когда нужны и что предусмотреть заранее».

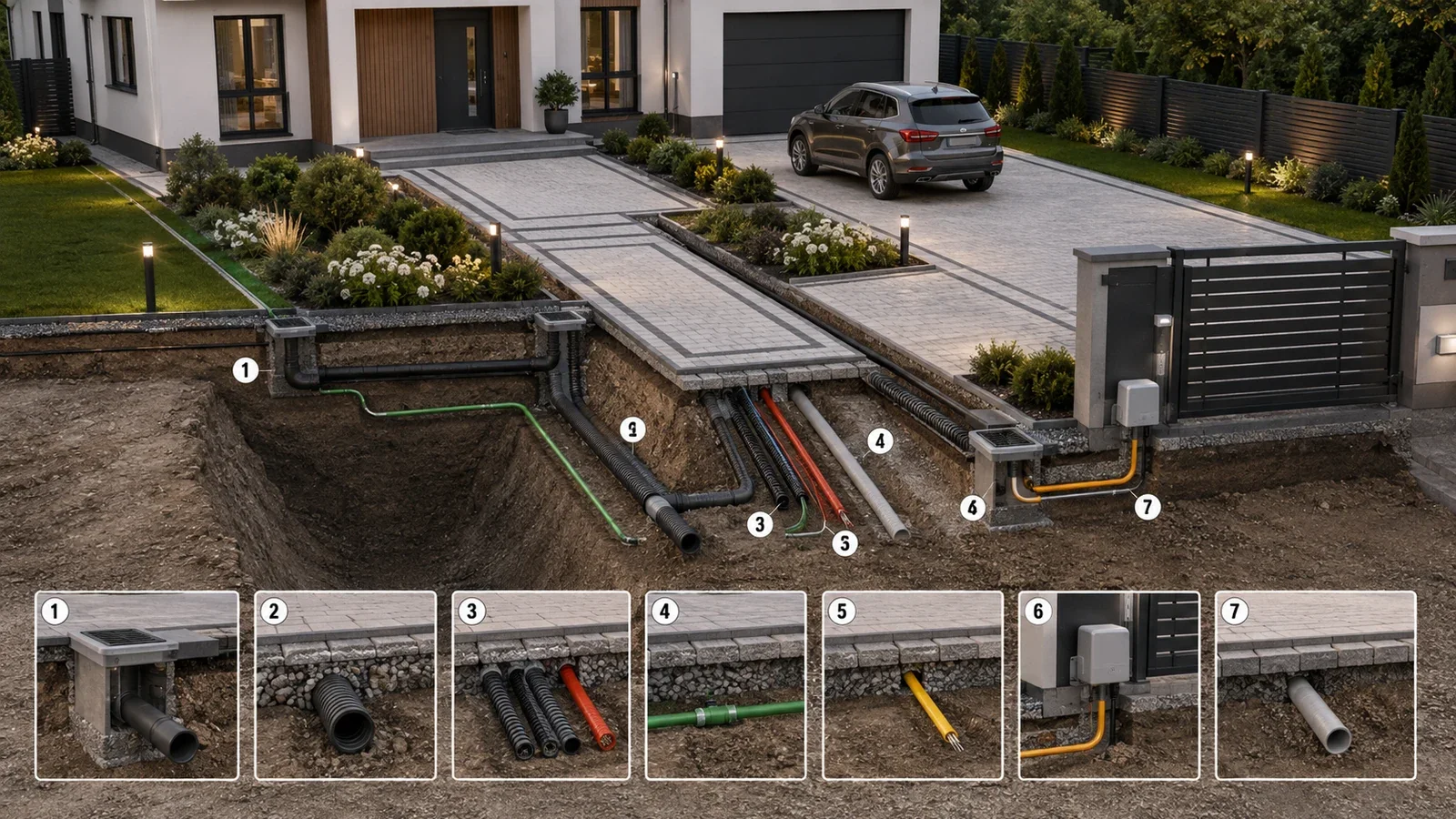

Этап 3. Проложите всё, что потом окажется под землёй или под покрытием
После того как понятны основные отметки, начинается самый важный скрытый этап.
В зависимости от проекта сюда могут входить:
- линии ливневой канализации;
- дренаж, если он действительно нужен;
- дождеприёмники и колодцы;
- трубы полива;
- кабели наружного освещения;
- питание ворот и калитки;
- кабели домофона, камер и других наружных систем;
- вода к будущим уличным кранам;
- резервные гильзы под дорожками;
- инженерные линии к бане, беседке, летней кухне или другим объектам.

Почему резервная гильза иногда полезнее дополнительного светильника
Не всё будущее оборудование можно предугадать. Но если дорожка или въезд перекрывает участок поперёк, заранее оставленная пустая защитная труба позволяет потом протянуть кабель или небольшую коммуникацию без вскрытия покрытия.
Это особенно полезно под:
- въездом;
- широкой парковкой;
- основными дорожками;
- площадкой между домом и баней;
- капитальной террасой или другим труднодоступным покрытием.
Количество и расположение таких резервов определяют по реальному плану, а не «на всякий случай везде».
Не закапывайте систему, пока она не проверена
До окончательной засыпки и перехода к мощению нужно проверить то, что можно проверить:
- работоспособность ливневой линии;
- герметичность трубопроводов;
- целостность кабельных трасс;
- правильность выводов;
- положение колодцев и дождеприёмников;
- соответствие фактических трасс схеме.
После этого полезно сохранить исполнительную схему и фотографии открытых траншей с привязкой к постоянным объектам. Через несколько лет это часто ценнее красивого 3D-плана.
Этап 4. Подготовьте основания под дорожки, площадки и парковку
Только после законченных скрытых сетей имеет смысл закрывать участок конструкциями покрытий.
На этом этапе выполняют:
- разработку корыта под покрытия;
- подготовку и уплотнение основания;
- бордюры и ограничители;
- конструктивные слои дорожек и площадок;
- лестницы и ступени, если они предусмотрены;
- линейные водоотводные элементы, которые связаны с покрытием;
- финишное мощение или другое выбранное покрытие.
СП 82.13330.2016 требует, чтобы покрытия дорожек и площадок обеспечивали отвод поверхностных вод. Для частного участка это важнее конкретного материала: плитка, бетон или камень не должны превращать путь к дому в лоток, а парковку — в чашу для воды.
Что сделать до последнего ряда плитки
До окончательного закрытия покрытий ещё раз проверьте:
- все ли кабельные выводы выведены туда, где будут светильники;
- не забыты ли гильзы;
- можно ли открыть и обслужить колодцы;
- не оказался ли дождеприёмник выше будущего покрытия;
- правильно ли связаны отметки дорожек, ступеней, террасы и входа;
- не конфликтуют ли бордюры с будущим газоном и поливом.
Это последняя дешёвая точка для исправления многих ошибок.
Этап 5. После покрытий — финальные отметки грунта и плодородный слой
Когда основные дорожки и площадки получили окончательную высоту, вокруг них можно точно довести рельеф земли.
На этом этапе:
- распределяют пригодный растительный грунт;
- формируют окончательные поверхности газона и посадочных зон;
- убирают строительное переуплотнение там, где это предусмотрено проектом;
- создают посадочные места;
- выравнивают переход между покрытием и будущим газоном;
- готовят зоны под мульчу, отсыпку и цветники.
Именно поэтому завозить весь плодородный грунт в самом начале благоустройства не всегда разумно. Тяжёлая техника его перемешает, уплотнит и загрязнит материалами основания.
Если сохранённый плодородный слой был складирован во время стройки, его возвращают тогда, когда основные грязные работы уже завершены.
Этап 6. Наружное освещение: кабели раньше, светильники позже
С освещением важно разделить два разных этапа.
До дорожек и посадок
Нужно определить:
- группы освещения;
- места основных светильников;
- трассы кабелей;
- точки управления;
- питание автоматики ворот и других наружных устройств;
- необходимые закладные под дорожками и площадками.
Кабельные трассы и защитные трубы делают до того, как доступ закроют мощением и газоном.
После тяжёлых и грязных работ
Сами опоры, декоративные светильники и часть оборудования разумно устанавливать ближе к финишу. Так меньше риск повредить их техникой, грунтом или работами по мощению.
Для сложной наружной электрики статья не должна заменять проект электроснабжения. Сечения кабелей, защиту, заземление, способы прокладки и оборудование выбирают по конкретной схеме и действующим требованиям.
Этап 7. Полив тоже проектируют раньше посадок
Если планируется автоматический полив, его нельзя считать аксессуаром готового сада.
Сначала должны быть известны:
- источник воды;
- доступный расход и давление;
- зоны газона;
- основные посадочные группы;
- места капельного полива;
- положение дорожек и покрытий.
Магистральные трубы и пересечения с покрытиями делают до финального озеленения. Дождеватели и точная настройка зон могут устанавливаться ближе к газону и посадкам, когда уже понятна окончательная геометрия.
Для Крыма это особенно важно: региональные документы по климатической адаптации одновременно относят к значимым рискам и засухи, и ливневые дожди. Поэтому на одном участке приходится решать две противоположные задачи — быстро и безопасно отвести избыток воды после сильного дождя и не тратить лишнюю воду на озеленение в сухой период.
Этап 8. Сначала крупные посадки, потом мелкие и газон
Когда техника почти ушла с участка, можно переходить к озеленению.
Обычно удобна последовательность:
- крупные деревья и самые тяжёлые растения;
- кустарники и живые изгороди;
- многолетники и цветники;
- мульчирование и декоративные отсыпки;
- газон — ближе к самому концу.
Почему газон последним? Потому что он особенно плохо переносит роль временного проезда, склада, зоны замеса раствора и места для бесконечной переноски грунта.
Но крупные деревья иногда сажают раньше покрытий
Есть исключение. Если взрослое дерево можно завести на участок только большой техникой, логистика посадки может потребовать выполнить её до финального мощения соседней площадки.
В таком случае последовательность меняют не случайно, а по проекту:
- заранее готовят посадочное место;
- обеспечивают доступ техники;
- защищают дерево;
- после ухода техники заканчивают прилегающие покрытия и грунт.
Это хороший пример общего правила: правильная последовательность — не догма, а способ не заставлять следующий этап разрушать предыдущий.
Этап 9. Газон и декоративный финиш — когда копать уже не придётся
Газон, мелкие посадки, декоративный щебень, мульча и садовая мебель создают ощущение «готового участка», поэтому их психологически хочется сделать раньше. Технически это как раз финал.
Перед газоном стоит убедиться, что:
- вода после дождя идёт по задуманному маршруту;
- основные покрытия закончены;
- полив работает;
- все необходимые кабели и трубы уже в земле;
- крупные растения высажены;
- больше не требуется завозить на эту часть участка тяжёлые материалы.
После этого финишное озеленение действительно можно выполнять без ожидания очередной траншеи через месяц.
Сравнение: что произойдёт при правильной и неправильной очередности
| Решение | Если сделать слишком рано | Правильная логика |
| Финишный рельеф | Его снова разроют траншеями | Сначала проектные отметки и грубая планировка, финал после сетей |
| Дорожки и плитка | Придётся вскрывать ради кабелей, полива или водоотвода | Скрытые сети и гильзы закончить до покрытия |
| Наружное освещение | Светильники мешают работам и повреждаются | Кабели раньше, видимые приборы ближе к финишу |
| Плодородный грунт | Загрязняется и уплотняется строительной техникой | Возвращать после тяжёлых земляных работ и покрытий |
| Деревья и кустарники | Мешают технике или получают повреждения | Сажать после основной инженерии; крупномеры — по отдельной логистике |
| Газон | Становится стройплощадкой и режется траншеями | Делать одним из последних этапов |
Что действительно влияет на результат
1. Согласованные высотные отметки
Самая дорогая ошибка благоустройства часто не материал, а неправильная высота. Если парковка, дорожка, терраса, отмостка и газон не связаны по отметкам, вода и ступени начинают диктовать компромиссы уже после выполнения работ.
2. Понятный маршрут воды
Нужно знать не только «где дренажная труба», а что происходит с дождём на всей площади участка: кровля, въезд, парковка, склон, терраса, дорожки и зелёные зоны работают вместе.
3. Исполнительная схема коммуникаций
Через несколько лет собственник редко помнит, где именно проходит кабель в газоне. Схема с фактическими трассами, глубинами и привязками снижает риск случайного повреждения при следующих работах.
4. Доступ технике
Каждый этап стоит проверять вопросом: какая самая крупная техника ещё должна попасть в эту зону? Пока ответ — «экскаватор, манипулятор или грузовик», дорогой чистовой слой лучше не делать.
5. Поэтапность проекта
Необязательно за один сезон доводить весь участок до идеала. Но даже если реализация растянута на несколько лет, основные отметки, вода и подземные пересечения лучше определить сразу.
Подробнее о том, почему проектировать участок полезно раньше, чем выполнять чистовое озеленение, — в статье нужен ли ландшафтный проект участка и когда его делать.
На что обычно ошибочно обращают слишком много внимания
На рисунок дорожек
Красивый узор мощения не спасёт участок, если отметки неверные или забыты инженерные пересечения.
На конкретные растения до готового рельефа
Пока неизвестны фактический свет, полив, ветер и уровень грунта, точная ведомость растений может измениться. Сначала важнее определить функции зелёных зон и условия для них.
На «универсальный дренаж по периметру»
Не каждый участок требует одинакового дренажа. Водоотведение с поверхности, дренирование грунта и вода со склона — разные задачи. Решение должно исходить из реальной причины воды.
На покупку светильников вместо проекта кабелей
Модель светильника легко поменять. Вскрыть готовую дорожку ради забытых трасс — гораздо сложнее.
Типичные ошибки
1. Уложить плитку сразу после фасада
Участок визуально быстро становится аккуратным, но под покрытием ещё не проложены полив, освещение и резервные пересечения.
2. Сначала завезти плодородный грунт, потом снова пустить технику
Хороший грунт превращается в строительную площадку и переуплотняется.
3. Сделать дорожки без проверки стока
После первого сильного дождя выясняется, что вода идёт к дому, калитке или в самую низкую точку парковки.
4. Не оставить доступ к инженерным узлам
Люк оказывается под декоративной клумбой, а оборудование невозможно обслужить без демонтажа благоустройства.
5. Не зафиксировать скрытые трассы
Через пару лет новую яму под дерево копают ровно там, где проходит кабель или поливочная магистраль.
6. Сделать весь участок чистовым, когда впереди ещё баня или навес
Любая новая стройка снова превращает красивый двор в логистическую площадку.
Что учитывать в Крыму
В Крыму особенно важно не сводить благоустройство к «плитке и растениям». Региональная специфика усиливает значение воды, рельефа и устойчивости решений.
Ливни и засушливые периоды существуют одновременно
Официальные документы Республики Крым по адаптации к изменениям климата относят к значимым рискам и ливневые дожди с наводнениями, и засухи с суховеями. Поэтому хороший участок должен работать в обоих режимах:
- не собирать воду у дома и на парковке после сильного дождя;
- не требовать чрезмерного расхода воды на декоративное озеленение в сухой период.
На склонах рельеф — это инженерная задача
Для Ялты, Алушты, Севастополя и других рельефных территорий перепады участка могут сделать вертикальную планировку, подпорные конструкции и водоотведение главным разделом благоустройства. Здесь особенно опасно сначала сделать дорожки, а потом решать, куда девать воду.
Солнце влияет на эксплуатацию покрытий и растений
Сильно освещённые зоны, террасы и парковки летом нагреваются, а потребность растений в воде отличается по экспозиции. Это нужно учитывать на уровне общей схемы: где действительно нужен газон, где рациональнее более засухоустойчивое озеленение, а где полезна тень.
Ветер важен для молодых и крупных посадок
На открытых и прибрежных участках выбор места и способ закрепления крупного растения нельзя рассматривать только декоративно. Конкретное решение зависит от вида растения, размера посадочного материала и условий участка.
Крымская специфика не меняет общий порядок работ, но делает этапы «рельеф → вода → скрытая инженерия» ещё важнее.
Что выбрать в разных ситуациях
Ровный участок, дом уже построен, благоустройство простое
Минимальный разумный путь:
- проверить отметки и направление воды;
- закончить скрытые сети;
- сделать дорожки и парковку;
- распределить плодородный грунт;
- посадить растения и устроить газон.
Полный сложный проект может быть избыточен, если инженерных конфликтов мало.
Участок на склоне
Не начинать с мощения. Сначала нужны:
- актуальные отметки;
- принцип вертикальной планировки;
- понимание устойчивости и подпорных решений;
- схема поверхностного водоотведения;
- отдельный инженерный анализ там, где нужен дренаж или защита склона.
Только потом — покрытия и озеленение.
Дом готов, но позже будет баня или гостевой дом
Не благоустраивать будущий строительный коридор как финальный сад. Заранее:
- зарезервировать подъезд;
- проложить основные инженерные пересечения;
- оставить точки подключения;
- сделать временное недорогое покрытие там, где снова пойдёт техника.
Бюджет ограничен и участок делается поэтапно
В первый этап имеет смысл вложиться в то, что дорого переделывать:
- рельеф;
- воду;
- скрытые инженерные трассы;
- основания ключевых проходов;
- обязательную парковку и подход к дому.
Декоративный свет, дорогие растения и второстепенные площадки можно добавлять позже.
Хотите «готовый сад за один сезон»
Это возможно, только если до начала работ уже увязаны:
- проектные отметки;
- водоотведение;
- все скрытые сети;
- конструкция покрытий;
- полив;
- логистика крупномерных растений.
Иначе скорость просто переносит переделку на следующий сезон.
Где можно сэкономить, а где не стоит
Можно сэкономить
- делать второстепенные зоны поэтапно;
- отложить декоративные светильники, сохранив кабельные выводы;
- сначала устроить основные маршруты, а дополнительные дорожки — позже;
- переносить покупку части растений ближе к посадочному сезону;
- не делать сложный дренаж без доказанной необходимости.
Не стоит экономить
- на точных отметках сложного участка;
- на понимании маршрута поверхностной воды;
- на подготовке основания под автомобильные и основные пешеходные покрытия;
- на безопасной и обслуживаемой наружной электрике;
- на проверке скрытых систем до их засыпки;
- на исполнительной фиксации подземных трасс.
Самая рациональная экономия в благоустройстве — не покупать дешевле, а не делать один и тот же участок дважды.
Коротко: что делать по порядку
Если свести статью к одному рабочему алгоритму:
1. Закончите тяжёлую стройку и сохраните технологический доступ.
2. Проверьте фактические отметки участка.
3. Определите рельеф и маршрут воды.
4. Выполните крупные земляные работы.
5. Проложите и проверьте дренаж, ливневку, кабели, полив и гильзы.
6. Сделайте основания и твёрдые покрытия.
7. Доведите грунт до окончательных отметок.
8. Установите видимые элементы света и полива.
9. Высадите деревья, кустарники и остальные растения.
10. Газон и декоративный финиш оставьте на конец.
Если какой-то следующий этап требует снова разрушить предыдущий, значит последовательность стоит пересмотреть до начала работ.
