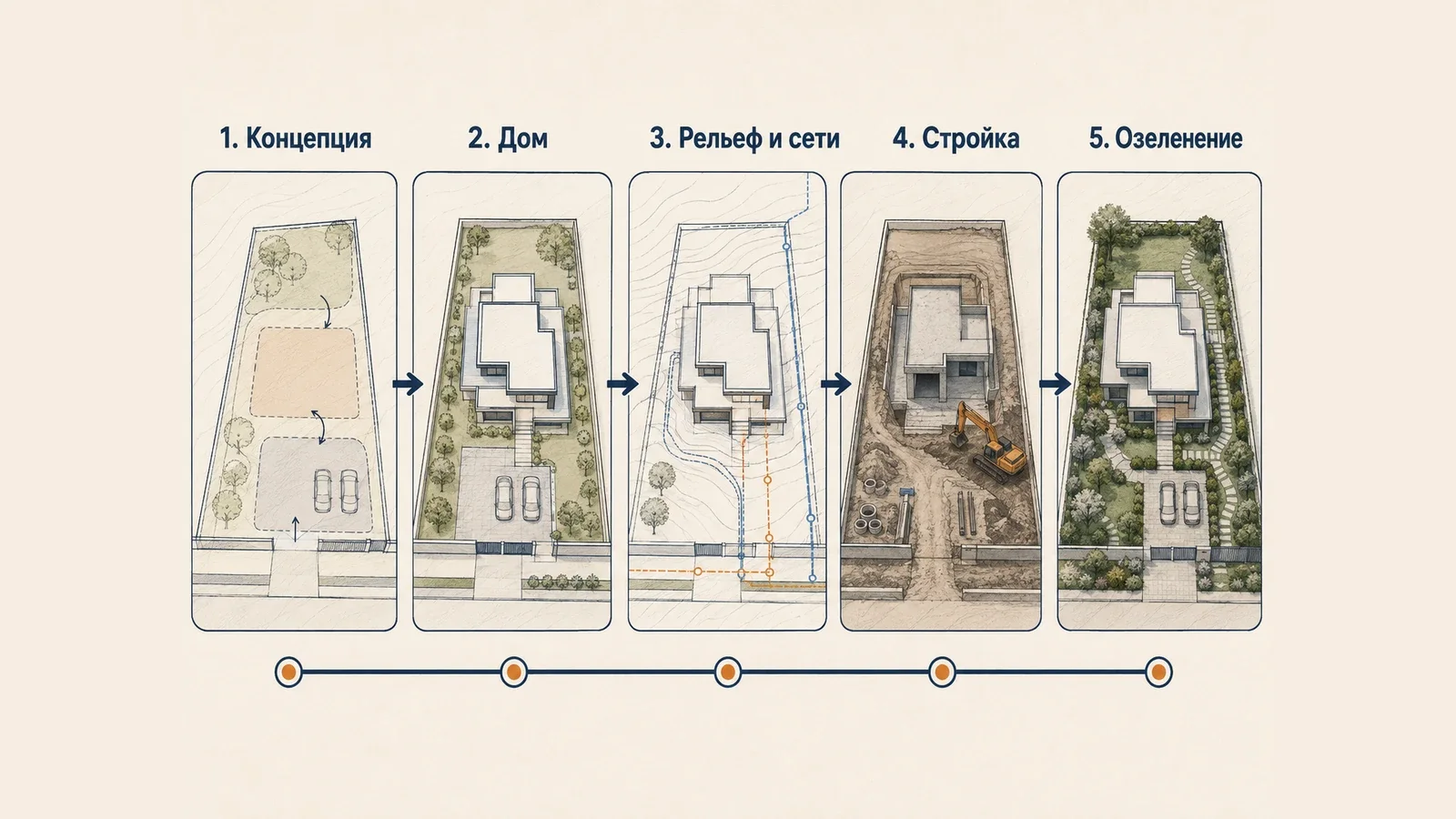

Короткий ответ: проектировать раньше, благоустраивать позже
Для большинства участков разумная схема выглядит так:
- До окончательной посадки дома — понять рельеф, воду, въезд, основные зоны и ограничения участка.
- Параллельно с проектированием дома — согласовать отметки, террасы, подъезды, подпорные решения, инженерные коридоры и будущие покрытия.
- До земляных работ и прокладки сетей — подготовить рабочие схемы тех разделов, которые потом окажутся под землёй или под мощением.
- После тяжёлой стройки — выполнять чистовые покрытия, плодородный слой, полив, посадки и декоративное благоустройство.
То есть полный сад действительно появляется после строительства, но думать о нём впервые после сдачи дома — поздно. К этому моменту самые дорогие для переделки решения уже могут быть зафиксированы бетоном, трубами, отметками грунта и подъездными площадками.

Что такое ландшафтный проект на самом деле
Единого обязательного для любого частного участка состава «ландшафтного проекта» нет. У разных бюро и специалистов набор документов отличается. Но профессиональная практика обычно разделяет как минимум два уровня: концепцию и рабочие решения.
Концепция участка
Она отвечает на вопрос: как участок будет устроен в целом?
В ней обычно определяют:
- функциональные зоны;
- положение основных дорожек и площадок;
- связь дома, террасы, парковки, бани и сада;
- общую работу с рельефом;
- основные направления движения воды;
- крупные существующие деревья, которые сохраняют;
- будущие группы озеленения;
- общий характер материалов и пространства.
Концепция особенно полезна до строительства, потому что позволяет увидеть конфликт решений раньше, чем они станут дорогими.
Рабочий проект
Он отвечает уже не на вопрос «что хотим», а на вопрос «как это построить».
В зависимости от участка в рабочий комплект могут входить:
- разбивочный план;
- план организации рельефа / вертикальная планировка;
- схема поверхностного водоотведения;
- отдельный проект дренажа, если он действительно нужен;
- план покрытий и конструкций дорожек и площадок;
- схема наружного освещения;
- схема полива;
- закладные и пересечения с инженерными сетями;
- дендроплан и посадочный план;
- ведомости материалов и растений;
- узлы подпорных, лестничных и других конструкций, если они предусмотрены.
Профессиональные ландшафтные бюро обычно именно так и описывают рабочую документацию: не как «план клумб», а как увязку вертикальной планировки, дренажа, покрытий, освещения, полива и посадок.
Обязателен ли ландшафтный проект по закону
Для обычного строительства индивидуального жилого дома отдельный ландшафтный проект сам по себе не является универсально обязательным документом, который каждый собственник должен приложить к уведомлению о планируемом строительстве.
Статья 51.1 Градостроительного кодекса РФ перечисляет сведения и документы для уведомительного порядка ИЖС: параметры будущего дома, отступы, сведения об участке и другие предусмотренные законом данные. Отдельного обязательного «ландшафтного проекта участка» в этом перечне нет.
Это, однако, не означает, что на участке можно свободно делать любые земляные работы и сооружения. Отдельные решения должны соответствовать:
- градостроительным ограничениям конкретного участка;
- требованиям к размещению зданий и сооружений;
- охранным и санитарным зонам;
- требованиям к инженерным системам;
- условиям водоотведения;
- правилам благоустройства и местным ограничениям там, где они применимы;
- требованиям по объектам культурного наследия, если участок с ними связан.
Важно: ландшафтный проект — это прежде всего инструмент координации и снижения риска переделок. Он не заменяет ГПЗУ, инженерные изыскания, проект фундамента, расчёт подпорных стен или другие обязательные для конкретной ситуации документы.
Почему ждать окончания строительства обычно невыгодно
На первый взгляд логика «сначала построим дом, потом посмотрим, что осталось» кажется экономной. Но после строительства становится уже поздно менять именно те вещи, которые сильнее всего влияют на будущий участок.
Высотные отметки
Высота входа в дом, террасы, парковки и дорожек определяет, сколько потребуется ступеней, подпорных участков, подсыпки или выемки грунта и куда будет уходить вода.
Если отметки дома назначены без понимания будущего участка, после коробки может выясниться, что:
- терраса оказалась слишком высоко над двором;
- к входу нужно делать длинную лестницу;
- парковка лежит ниже дороги и собирает воду;
- между домом и садом появился неудобный перепад;
- вокруг фундамента приходится перевозить большие объёмы грунта.
Ливневая вода
Вода с кровли, парковки, террасы и мощения должна иметь понятный маршрут. Если эту задачу решают после всех покрытий, приходится либо вскрывать готовое благоустройство, либо вести воду по неудобной компромиссной схеме.
Инженерные закладные
Кабели наружного освещения, трубопроводы полива, водоснабжение бани, питание ворот и другие системы проще и дешевле проложить до чистового мощения.
Дорожки и входы
Архитектура дома и участок связаны. Расположение входов, выходов на террасы, хозяйственной двери и парковки определяет повседневные маршруты. Если ландшафт подключается только после строительства, ему приходится «обслуживать» уже сложившиеся неудобства.
Существующие деревья
Крупное дерево нельзя перемещать так же легко, как куст в плане. Если действительно ценное дерево планируют сохранить, его положение и зона защиты корней могут повлиять даже на посадку дома и проезда.
Когда именно заказывать проект: оптимальная схема по этапам
Лучший результат получается не тогда, когда ландшафтный проект один раз «заказали вовремя», а когда его детализация соответствует стадии стройки.
| Стадия | Что уже должно быть понятно | Что разумно делать по участку |
| До выбора окончательной посадки дома | Границы, ограничения, рельеф, въезд, пожелания семьи | Предпроектный анализ, общая концепция, функциональное зонирование |
| Параллельно с архитектурным проектом | Габариты дома, входы, террасы, окна, основные отметки | Увязка дома с участком, рельефом, подъездом, солнцем и инженерией |
| До земляных и подземных работ | Фундамент, основные сети, высотная схема | Вертикальная планировка, водоотведение, трассы, закладные, подпорные решения |
| Во время основной стройки | Фактические отметки и построенные конструкции | Уточнение рабочих чертежей, подготовка оснований и скрытых коммуникаций |
| После тяжёлых строительных работ | Дом и основные инженерные решения уже зафиксированы | Чистовые покрытия, полив, освещение, плодородный грунт, посадки |
Главная идея: проектировать участок нужно достаточно рано, а реализовывать его — достаточно поздно, чтобы строительная техника не уничтожила готовое благоустройство.
Что нужно решить до строительства дома
Необязательно до фундамента выбирать сорт газона и модель каждого светильника. Но есть решения, которые лучше не откладывать.
1. Общая структура участка
Где будут:
- дом;
- въезд и калитка;
- парковка или навес;
- баня / гостевой дом, если они планируются;
- основная терраса;
- техническая зона;
- приватная часть двора;
- основные пешеходные маршруты.
Если общий каркас ещё не собран, полезно сначала пройти предыдущий материал — как спланировать участок частного дома целиком.
2. Рельеф и уровни
Особенно на склоне нужно заранее определить принцип: где сохраняется естественный рельеф, где появляются террасы, как связаны уровни и куда идёт поверхностная вода.
Здесь дизайнерского эскиза недостаточно. Для сложного участка нужна корректная геодезическая основа, а инженерно ответственные решения должны проектироваться профильными специалистами. Действующий СП 47.13330.2016 устанавливает общие требования к инженерным изысканиям для строительства.
3. Водоотведение
Нужно хотя бы на принципиальном уровне понимать:
- куда идёт вода с кровли;
- где она проходит по участку;
- что происходит с водой на парковке и дорожках;
- есть ли естественные понижения;
- куда допустимо организовать выпуск или накопление.
Не каждый участок требует дренажа, но каждый участок требует понимания, что происходит с водой.
4. Инженерные коридоры
До начала благоустройства желательно видеть на общей схеме основные трассы:
- водоснабжения;
- канализации;
- электроснабжения;
- наружного освещения;
- связи;
- полива;
- питания ворот и других наружных потребителей.
Смысл не в том, чтобы объединить всё в один «ландшафтный» чертёж. Смысл — чтобы разные проектировщики не положили трубы, кабели, подпорную стену и крупное дерево в одно и то же место.
5. Солнце, ветер и приватность
Положение террасы, высоких деревьев, навесов и зон отдыха должно работать вместе с архитектурой дома. Отдельно об этом — в материале как расположить дом и окна на участке: солнце, ветер и стороны света.
Что можно спокойно проектировать позже
Некоторые вещи действительно разумно не фиксировать слишком рано.
Детальный ассортимент растений
Пока идёт стройка, могут измениться:
- фактические тени;
- видовые направления;
- высоты грунта;
- доступная площадь клумб;
- режим полива;
- количество времени, которое семья готова тратить на уход.
Поэтому ранний проект может определять крупные массы и функции озеленения, а точную ведомость растений — уточнять ближе к реализации.
Декоративные материалы
Конкретную коллекцию плитки, оттенок отсыпки или модель садовой мебели необязательно выбирать до фундамента. Но границы покрытий, их высоты и конструктивная логика могут потребоваться гораздо раньше.
Декоративное освещение
Точные светильники можно выбрать позднее. Но кабельные трассы, выводы, места управления и гильзы под дорожками лучше предусмотреть до чистовых покрытий.
Малые архитектурные формы
Пергола, костровая зона, декоративный водоём или летняя кухня могут появиться позже, если для них заранее оставлено разумное место и они не конфликтуют с инженерией.

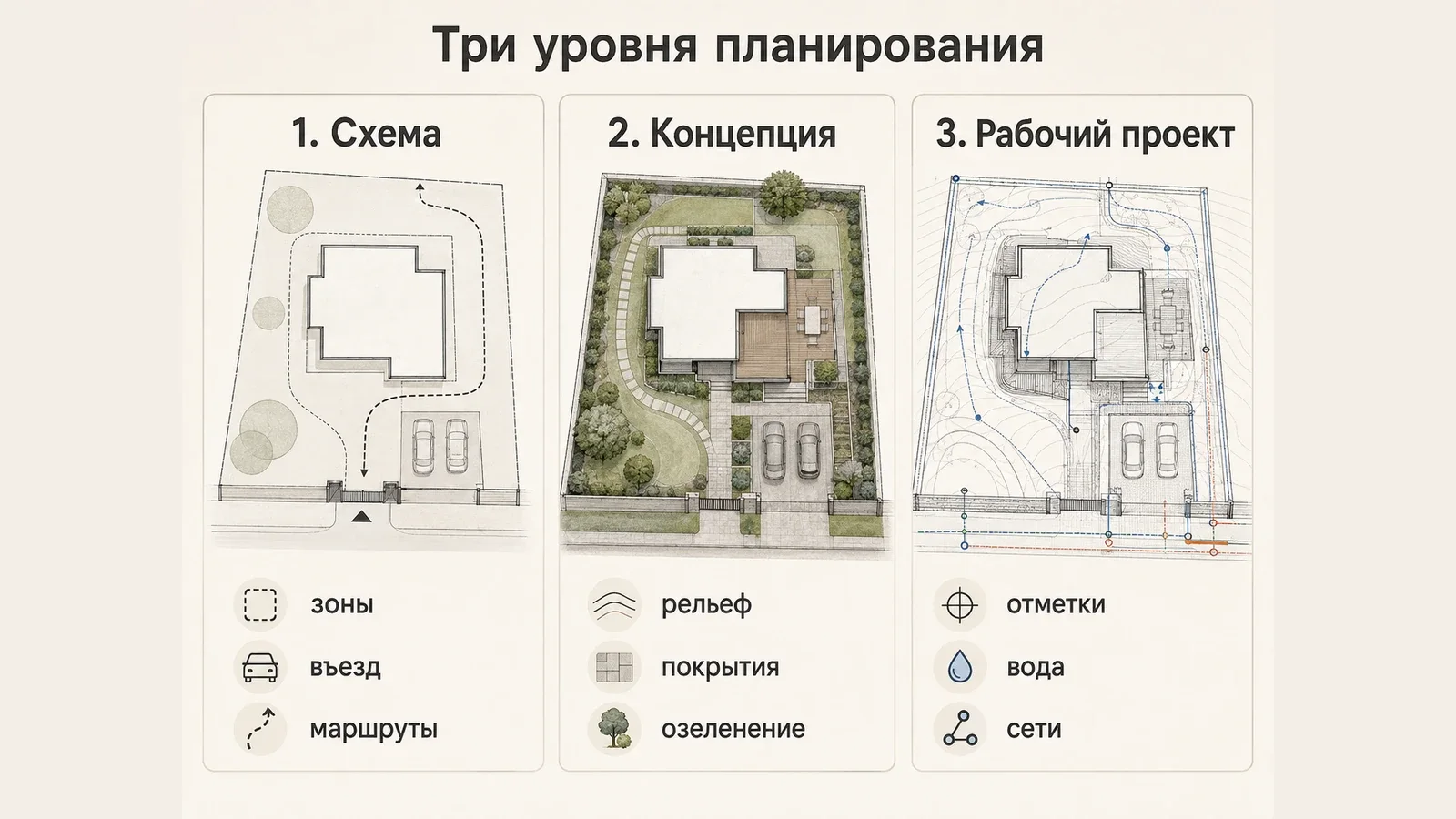

Три уровня проекта: какой нужен именно вам
Не каждому участку нужен одинаковый объём документации.

| Вариант | Что обычно входит | Для кого подходит | Основной риск |
| Базовая схема | Зоны, здания, въезд, главные маршруты, резерв инженерии | Простой ровный участок, небольшой объём благоустройства | Не хватает данных для сложной стройки и инженерных решений |
| Ландшафтная концепция | Несколько вариантов, генплан, рельеф в общей логике, покрытия, крупное озеленение | Большинство участков, если часть разделов проектируют отдельно | Без рабочего проекта подрядчики могут трактовать решения по-разному |
| Полный рабочий проект | Разбивка, вертикальная планировка, водоотведение, покрытия, свет, полив, посадки, ведомости | Сложный рельеф, дорогие покрытия, большой объём работ, несколько строений | Дороже на старте и требует хороших исходных данных |
Когда полный рабочий проект особенно оправдан
Участок на склоне
Здесь рельеф становится частью инженерии. Отметки дорожек, подпорные конструкции, въезд и водоотведение взаимозависимы. Ошибка в несколько решений может привести не к «некрасивой клумбе», а к повторным земляным работам и переделке конструкций.
Несколько строений
Дом, баня, гостевой дом, навес, летняя кухня и хозяйственная зона требуют согласованной системы маршрутов и сетей. Особенно важно это при поэтапном освоении участка. Например, если первым строится гостевой дом-баня, полезно заранее проверить его положение относительно будущего дома — как расположить гостевой дом-баню и основной дом на участке.
Много твёрдых покрытий
Большая парковка, широкие дорожки и террасы резко увеличивают значение отметок и поверхностного стока. Чем дороже покрытие, тем болезненнее вскрывать его ради забытых кабелей и труб.
Сложная вода
Если участок находится в понижении, на склоне, имеет проблемный поверхностный сток или высокий уровень грунтовых вод, вопросы вертикальной планировки, ливневой системы и возможного дренажа нужно разделять и проектировать осознанно.
Дорогой ландшафт
Чем больше бюджет на мощение, подпорные конструкции, взрослые растения, полив и освещение, тем выше цена ошибки. На таком объекте экономия на рабочем проекте часто выглядит сомнительно по сравнению со стоимостью переделок.
Когда можно обойтись упрощённым решением
Полный альбом не всегда оправдан.
Например, если участок:
- небольшой;
- почти ровный;
- дом уже стоит в логичном месте;
- инженерные сети простые и понятные;
- нет подпорных стен;
- планируется минимум мощения;
- озеленение будет простым и поэтапным;
может быть достаточно хорошей базовой схемы плюс отдельных рабочих решений для воды, электрики или полива там, где они нужны.
Критерий не площадь сама по себе, а количество взаимозависимых решений. Иногда 6 соток на сложном склоне требуют больше проектирования, чем 20 соток ровной территории с простым сценарием.
На что обычно ошибочно тратят деньги
На 3D-визуализацию вместо рабочих чертежей
Красивый вечерний рендер помогает выбрать атмосферу, но не показывает подрядчику проектные отметки, конструкцию покрытия, уклон или место кабельной гильзы.
Если бюджет ограничен, лучше иметь понятный генплан и рабочие решения по сложным узлам, чем десять эффектных картинок без технической основы.
На растения до решения вопроса с водой
Пытаться выбирать сад до понимания источника воды и системы полива — значит проектировать эксплуатацию вслепую.
На «универсальный дренаж»
Дренаж не должен автоматически появляться в проекте просто потому, что это частный участок. Сначала нужно понять вид воды и причину проблемы. Для поверхностного стока, грунтовых вод и воды со склона могут требоваться разные решения.
На лишние декоративные зоны
На плане легко заполнить каждый угол функцией. В реальной жизни слишком дробный участок сложнее обслуживать, поливать и убирать. Часто один цельный двор работает лучше, чем пять небольших «дизайнерских» зон.
Типичные ошибки при заказе ландшафтного проекта
1. Заказать проект после завершения всех земляных работ
Дизайнеру остаётся не проектировать участок, а маскировать уже принятые решения.
2. Работать без актуальной основы
Для сложного рельефа проект «по кадастровой картинке» или приблизительным замерам ненадёжен. Профессиональная практика для вертикальной планировки опирается на геодезическую основу с высотными отметками.
3. Не дать ландшафтному проектировщику архитектуру дома
Нужны как минимум точное положение здания, входы, выходы, террасы, отметки и инженерные вводы. Иначе участок и дом проектируются как два независимых объекта.
4. Не свести сети в одну систему
Отдельный план полива, отдельная электрика, отдельная канализация и отдельный дренаж должны быть проверены на пересечения.
5. Считать дендроплан главным документом
Растения важны, но на новом участке сначала работают рельеф, вода, пути людей и машин, инженерия и покрытия.
6. Не определить, кто отвечает за рабочие узлы
Ландшафтный дизайнер может дать концепцию подпорной стены, но конструктивный расчёт ответственного сооружения должен выполнять специалист соответствующего профиля. То же относится к сложному дренажу, электрике и другим инженерным системам.
Что учитывать в Крыму
Для Крыма раннее планирование участка особенно полезно не из-за «особого крымского ландшафтного дизайна», а потому, что климат и рельеф могут заметно менять инженерную логику.
Солнце и засушливое лето
Крымское УГМС отмечает большое количество солнечного света и засушливость климата; на южном и юго-восточном побережье лето жаркое и сухое. Это влияет на:
- положение открытых террас;
- необходимость тени;
- выбор площадей газона;
- зонирование полива;
- подбор растений по экспозиции;
- расположение деревьев относительно дома и зон отдыха.
Это не значит, что участок нужно «засадить засухоустойчивым всем подряд». Но план полива и будущая тень в Крыму должны появляться в проекте раньше, чем на участке закончится вода и начнут сохнуть дорогие посадки.
Ветер
На побережье и открытых возвышенных площадках ветер может заметно влиять на комфорт террас, лёгких навесов, ворот и посадок. При этом универсальной «крымской розы ветров» для частного участка не существует — нужна конкретная экспозиция участка и окружающий рельеф.
Склоны
На склоне нельзя отделить «ландшафт» от вертикальной планировки. Подпорные стены, лестницы, террасы, въезд и вода должны работать как одна система.
Ливневая вода
Засушливый климат не отменяет сильных дождей. Действующие на август 2026 года правила благоустройства Севастополя отдельно регулируют содержание водоотводных сооружений и порядок обращения со стоками. Для частного проекта важный практический вывод проще: точку отвода воды нельзя придумывать в самом конце.
Историко-культурные ограничения в Севастополе
Если участок связан с объектами культурного наследия, охранными зонами или другими историко-культурными ограничениями, ландшафтный проект не заменяет профильную проверку. Земляные работы и благоустройство должны исходить из уже установленных режимов конкретной территории.
Что выбрать в разных ситуациях
| Ситуация | Что разумнее сделать |
| Ровный участок, простой дом, минимум благоустройства | Ранняя общая схема + отдельные рабочие решения по воде и инженерии при необходимости |
| Участок на склоне | Геодезическая основа + ранняя вертикальная планировка + инженерная координация до земляных работ |
| Дом ещё только проектируется | Подключить ландшафтную концепцию параллельно с архитектурой дома |
| Дом уже строится | Срочно зафиксировать финальные отметки, водоотведение, трассы и закладные до закрытия земляных работ |
| Дом уже готов | Сделать обмер / топосъёмку фактического состояния и проектировать вокруг существующих ограничений |
| Сначала гостевой дом, потом основной | Делать концепцию всего участка до строительства первого здания |
| Небольшой бюджет | Экономить на визуализациях и декоративной детализации, но не на исходных данных и сложных инженерных решениях |
| Много мощения, освещения, автополив | Нужен рабочий комплект до чистовых покрытий, чтобы не вскрывать их позже |
Где можно сэкономить, а где не стоит
Можно сократить бюджет на
- количестве 3D-визуализаций;
- подробном альбоме растений на самом раннем этапе;
- декоративной проработке зон, которые будут реализовываться через несколько лет;
- выборе конкретных светильников и садовой мебели до основной стройки;
- авторском надзоре на простых работах, если подрядчик умеет точно читать проект и ответственность понятна.
Не стоит экономить на
- корректной основе для сложного участка;
- высотной увязке дома, террас, дорожек и парковки;
- понимании поверхностного стока;
- проектировании подпорных и других ответственных конструкций;
- согласовании инженерных трасс;
- закладных под сети до чистовых покрытий;
- рабочей документации там, где подрядчик иначе будет принимать решения «по месту».
Самый дорогой ландшафтный проект — не тот, за который много заплатили, а тот, который сделали слишком поздно и потом пришлось реализовывать вместе с переделкой уже построенного.
Практический алгоритм заказчику
Шаг 1. Сначала определить задачу
Не начинать разговор с фразы «хочу современный сад». Сформулируйте сценарии:
- сколько машин;
- нужна ли баня;
- где семья проводит летний вечер;
- нужен ли газон;
- будет ли собака;
- нужен ли огород;
- сколько времени готовы тратить на уход;
- будет ли участок осваиваться поэтапно.
Шаг 2. Собрать исходные данные
Передать проектировщику:
- границы участка;
- архитектурный проект дома или хотя бы актуальную посадку;
- геодезическую основу, если она нужна по сложности;
- информацию о существующих сетях;
- сведения о будущих инженерных системах;
- фото и особенности участка;
- требования по сохранению деревьев и других объектов.
Шаг 3. Сначала согласовать планировку, потом стиль
Полезно сравнить несколько вариантов расположения основных зон, а не сразу выбирать плитку и растения.
Шаг 4. Разделить концепцию и рабочие разделы
Зафиксировать в договоре, что именно входит в проект. Формулировка «ландшафтный дизайн участка» сама по себе почти ничего не говорит о составе документации.
Шаг 5. Согласовать проект с архитектором и инженерами
Особенно проверить:
- отметки входов и террас;
- воду с кровли;
- наружные блоки и техническое оборудование;
- канализацию и водоснабжение;
- трассы электрики;
- ворота и парковку;
- места будущих подпорных решений.
Шаг 6. Реализовывать по очередности
Скрытые сети и рельеф — раньше. Чистовые покрытия — после тяжёлых работ. Растения — когда участок уже подготовлен и строительная техника не будет их уничтожать.
Коротко: нужен ли вам ландшафтный проект
Да, если под «проектом» понимать не обязательно дорогой альбом, а заранее согласованную систему решений по участку.
Полный рабочий комплект особенно полезен, когда есть сложный рельеф, вода, несколько зданий, большой объём мощения или инженерии. На простом участке можно ограничиться меньшим объёмом документации.
Но откладывать саму мысль об участке до завершения дома почти всегда плохая стратегия.
Лучший момент для старта — когда архитектура дома уже становится понятной, но основные земляные работы, отметки и инженерные трассы ещё можно менять без дорогого демонтажа. А на сложном участке ландшафтного архитектора и инженеров стоит подключать ещё раньше — до окончательной посадки дома.
