Короткий ответ: нужен ли технадзор

В большинстве случаев — да, хотя бы на ключевых этапах строительства.

Постоянный технадзор имеет смысл не всегда. Для сравнительно простого дома с полноценным проектом, ответственным генеральным подрядчиком и прозрачной системой контроля может быть достаточно нескольких заранее запланированных выездов инженера.

Но независимый контроль особенно разумен, если:

  • дом строят несколько разных бригад;
  • владелец редко бывает на объекте;
  • участок расположен на склоне;
  • есть сложные грунтовые условия;
  • применяется монолитный железобетон;
  • проект предусматривает важные антисейсмические решения;
  • по ходу стройки меняются материалы или конструкции;
  • подрядчик предлагает «сделать немного иначе, так тоже нормально»;
  • значительная часть работ вскоре станет недоступна для осмотра.

Главное — приглашать специалиста до закрытия конструкции, а не после появления трещин, протечек или других проблем.

Технадзор, строительный контроль и государственный надзор — не одно и то же

Слово «технадзор» широко используется на рынке, но в законодательстве применительно к строительству основной термин — строительный контроль.

Его цель — проверять соответствие выполняемых работ проектной и рабочей документации, результатам инженерных изысканий и установленным требованиям.

При строительстве по договору свой строительный контроль ведёт подрядчик. Но строительный контроль проводится также застройщиком или техническим заказчиком либо привлечённым ими по договору индивидуальным предпринимателем или юридическим лицом.

Это принципиально разные позиции.

Кто контролируетЧьи интересы представляетЧто это означает для владельца
Прораб и контроль подрядчикаПодрядчикаНе заменяет контроль заказчика
Независимый инженер / строительный контроль заказчикаЗаказчикаПроверяет результат со стороны владельца
Автор проектаПравильность реализации проектных решенийМожет быть привлечён для проверки соответствия проекту
Государственный строительный надзорГосударствоНе является персональной службой качества частного застройщика

Поэтому фраза «у нас хороший прораб, технадзор не нужен» не совсем корректна.

Хороший прораб действительно снижает риск ошибок. Но он организует работу своей бригады и действует со стороны подрядчика. Независимый специалист смотрит на тот же объект с позиции заказчика.

Что именно должен проверять технический надзор

Полезный контроль — это не случайные визиты раз в месяц.

Работа должна быть привязана к этапам строительства и проектным решениям.

До начала строительства

Инженеру желательно получить:

  • архитектурные решения;
  • конструктивный проект;
  • результаты инженерных изысканий, если они проводились;
  • основные спецификации материалов;
  • смету;
  • договор с подрядчиком;
  • календарный план работ.

Уже здесь иногда обнаруживается проблема: строить собираются подробнее, чем проектировали.

Например, проект показывает общую схему фундамента, но не даёт достаточных данных об армировании конкретных узлов. Или рабочие предлагают заменить предусмотренный материал на «аналог» непосредственно перед началом работ.

Технадзор не должен самостоятельно придумывать отсутствующие конструктивные решения. Такой вопрос необходимо вернуть проектировщику.

Важно: хороший контроль не исправляет отсутствие проекта. Он обнаруживает, что решения недостаточно определены, и не позволяет замаскировать проектную проблему строительной импровизацией.

Самые важные контрольные точки

Главный принцип прост:

проверять нужно до того, как результат станет скрытым.

1. Разбивка и подготовка основания

Проверяют положение будущего дома, отметки, подготовку основания и соответствие фактической ситуации проекту.

Ошибка на этом этапе может пройти через всю дальнейшую стройку.

2. Фундамент до бетонирования

Это одна из наиболее важных точек.

До подачи бетона можно проверить то, что после заливки увидеть уже невозможно:

  • геометрию;
  • соответствие армирования проекту;
  • положение закладных деталей;
  • защитный слой;
  • подготовку основания;
  • необходимые проходы коммуникаций;
  • другие предусмотренные проектом элементы.

Проверять арматуру после заливки бетона значительно сложнее, а иногда практически невозможно без специальных исследований.

3. Гидроизоляция, дренаж и обратная засыпка

Особенно важный этап для участков со сложным рельефом и условиями водоотведения.

Когда фундамент засыпан грунтом, проверить качество скрытой гидроизоляции гораздо труднее.

4. Несущие стены, колонны, пояса и перекрытия

Контроль должен ориентироваться не на правило «так всегда строим», а на конкретный проект дома.

Проверяют геометрию, предусмотренное армирование, опирание элементов, узлы сопряжений и другие проектные решения.

Особенно критично это там, где конструктив дома рассчитан с учётом сейсмических воздействий.

5. Кровля

До полного закрытия конструкции стоит проверить основные узлы, гидро- и парозащитные решения, утепление и места, которые позже окажутся недоступными.

Красиво уложенное кровельное покрытие ещё не означает правильно выполненную кровельную систему.

6. Инженерные сети

Вода, канализация, электрика и другие коммуникации часто уходят:

  • под стяжку;
  • в стены;
  • за облицовку;
  • под землю;
  • в перекрытия.

До их закрытия полезно проверить расположение, соответствие проекту и провести предусмотренные испытания.

Именно поэтому следующий этап строительства — инженерные коммуникации — желательно планировать ещё до завершения коробки дома.

Почему приёмка готового дома не заменяет контроль во время стройки

Можно пригласить специалиста только перед окончательным расчётом с подрядчиком. Это лучше, чем не проверять дом вообще, но возможности такого обследования ограничены.

Представьте фундамент после окончания стройки.

Бетон виден. Арматура — нет.

Или готовую ванную.

Плитка видна. Гидроизоляция под ней — нет.

Или закрытую кровлю.

Покрытие видно. Большую часть скрытых слоёв — уже нет.

Статья 53 Градостроительного кодекса отдельно предусматривает контроль работ, которые влияют на безопасность объекта и не могут быть проверены после выполнения последующих работ без разборки или повреждения конструкций.

Правильная схема:

проверка → замечания → исправление → повторная проверка → только затем следующий этап.

А не:

построили всё → нашли дефект → пытаемся понять, что находится внутри.

Что технический надзор не должен делать

От хорошего инженера иногда ожидают слишком многого.

Он не должен проектировать дом на ходу

Если проект не отвечает на важный конструктивный вопрос, решение должен принимать проектировщик, а не инспектор или прораб возле бетономешалки.

Он не руководит рабочими вместо прораба

Организация бригады, доставка материала, последовательность работы людей — зона подрядчика.

Контроль заказчика проверяет результат и соответствие требованиям, а не становится вторым начальником стройки.

Он не гарантирует отсутствие любого дефекта

Даже качественный контроль снижает риск, а не превращает строительство в процесс без ошибок.

Он не может проверить уже скрытое обычным осмотром

Если инженер впервые приехал после заливки фундамента, он не сможет визуально подтвердить всё армирование, которое теперь находится внутри бетона.

Поэтому хороший технадзор начинается не с поиска дефектов, а с графика контрольных точек.

Постоянный контроль или несколько выездов

Для частного дома обычно есть три модели.

ФорматКогда подходитОграничение
Разовая проверкаНужно оценить конкретный этап или возник спорНе даёт системного контроля стройки
Контроль по ключевым этапамБольшинство обычных частных домовПодрядчик должен заранее сообщать о готовности конструкции к проверке
Регулярное сопровождениеСложный объект, удалённый заказчик, несколько подрядчиковДороже и требует чёткой организации взаимодействия

Для обычного ИЖС контроль по ключевым точкам часто является разумным компромиссом.

Нет необходимости оплачивать присутствие инженера возле каждого поддона блоков. Гораздо важнее, чтобы он оказался на объекте перед бетонированием, закрытием гидроизоляции, устройством важных несущих узлов и скрытием инженерных сетей.

Почему технадзор особенно важен при отдельных бригадах

Когда один генеральный подрядчик строит дом целиком, у проекта хотя бы есть единый ответственный за организацию работ.

При схеме с отдельными бригадами ситуация сложнее: земляные работы выполняет одна команда, фундамент — другая, стены — третья, кровлю — четвёртая, инженерные сети — ещё несколько подрядчиков.

На стыках легко появляется фраза:

«Это сделали до нас».

Именно стыки между этапами требуют отдельного внимания.

Например, отверстие под канализацию влияет на фундамент, фундамент — на стены, стены — на перекрытие, перекрытие — на трассы инженерных сетей.

Независимый инженер в такой модели становится для заказчика технической связкой между подрядчиками.

Что учитывать в Крыму

Для Крыма технический контроль особенно важен не из-за самого названия региона, а из-за конкретных условий участка.

Сейсмичность

Проект дома должен учитывать расчётную сейсмичность площадки в соответствии с применимыми нормами и исходными данными проекта.

На стройке важно не просто иметь правильный проект, но и реализовать предусмотренные им конструктивные решения.

Если проектом задан определённый узел, армирование, пояс или связь элементов, заменять решение на «мы всегда делаем так» опасно.

Склоны и сложный рельеф

В Крыму распространены склоновые территории и опасные геологические процессы, включая оползни. Для конкретного участка значение имеют результаты изысканий и проектные решения.

На склоне особенно возрастает значение:

  • инженерных изысканий;
  • фундамента;
  • организации поверхностного стока;
  • дренажа;
  • подпорных сооружений;
  • последовательности земляных работ.

Здесь технический контроль тесно связан с проектными решениями по самому участку.

Вода

Крым часто воспринимают исключительно как сухой регион, из-за чего вопросы водоотведения иногда недооценивают.

Но локальный ливень, вода с расположенного выше участка или неправильно организованный рельеф могут создать совершенно другую ситуацию непосредственно возле дома.

Поэтому дренаж и водоотведение нельзя принимать по принципу «здесь обычно сухо».

Замена материалов

Из-за ассортимента, сроков поставки и логистики в процессе строительства может возникать предложение заменить предусмотренный материал.

Сама замена не обязательно плоха.

Плохо другое:

когда материал заменили без проверки, действительно ли новый вариант подходит проектному решению.

Задача контроля — вовремя заметить такую замену и при необходимости вернуть вопрос проектировщику.

Как выбрать инженера технического надзора

Количество лет в строительстве само по себе ещё ничего не гарантирует.

Перед договором полезно выяснить пять вещей.

1. Что конкретно входит в работу

Фраза «контроль качества строительства» слишком расплывчата.

Нужен перечень:

  • какие этапы проверяются;
  • какие документы изучаются;
  • сколько предусмотрено выездов;
  • как фиксируются замечания;
  • проводится ли повторная проверка;
  • участвует ли инженер в освидетельствовании скрытых работ.

2. Есть ли опыт именно с вашей конструкцией

Специалист по отделке не становится автоматически хорошим контролёром монолитного фундамента.

Особенно важен соответствующий опыт для:

  • монолитных конструкций;
  • домов на склонах;
  • подпорных стен;
  • сложных кровель;
  • инженерных систем.

3. Как оформляются замечания

«Я прорабу сказал» — плохая система.

Замечание желательно фиксировать:

  • письменно;
  • с фотографией;
  • с местом обнаружения;
  • с понятным описанием нарушения;
  • со статусом его устранения.

Градостроительный кодекс прямо требует письменного оформления замечаний застройщика, технического заказчика и привлечённых ими лиц о недостатках выполнения работ; устранение таких недостатков оформляется актом.

4. Независим ли специалист от подрядчика

Если «независимого эксперта» предлагает сама бригада, стоит отдельно понять характер отношений между ними.

Интересы должны быть прозрачны.

Инженер заказчика не должен быть человеком, материально заинтересованным в том, чтобы подрядчику было проще закрыть этап.

5. Какие у него полномочия по договору

Очень важный, но часто пропускаемый пункт.

Нужно заранее определить:

  • кому направляются замечания;
  • обязан ли подрядчик предъявлять скрытые работы до закрытия;
  • за сколько времени он вызывает инженера;
  • можно ли переходить к следующему этапу до устранения замечаний;
  • кто подтверждает их устранение;
  • как результаты контроля связаны с оплатой и приёмкой этапа.

Сам по себе красивый отчёт технадзора мало полезен, если подрядчик может просто продолжить работу и закрыть дефект следующей конструкцией.

Самая эффективная схема контроля

До начала строительства заказчик, подрядчик и инженер согласовывают список контрольных точек.

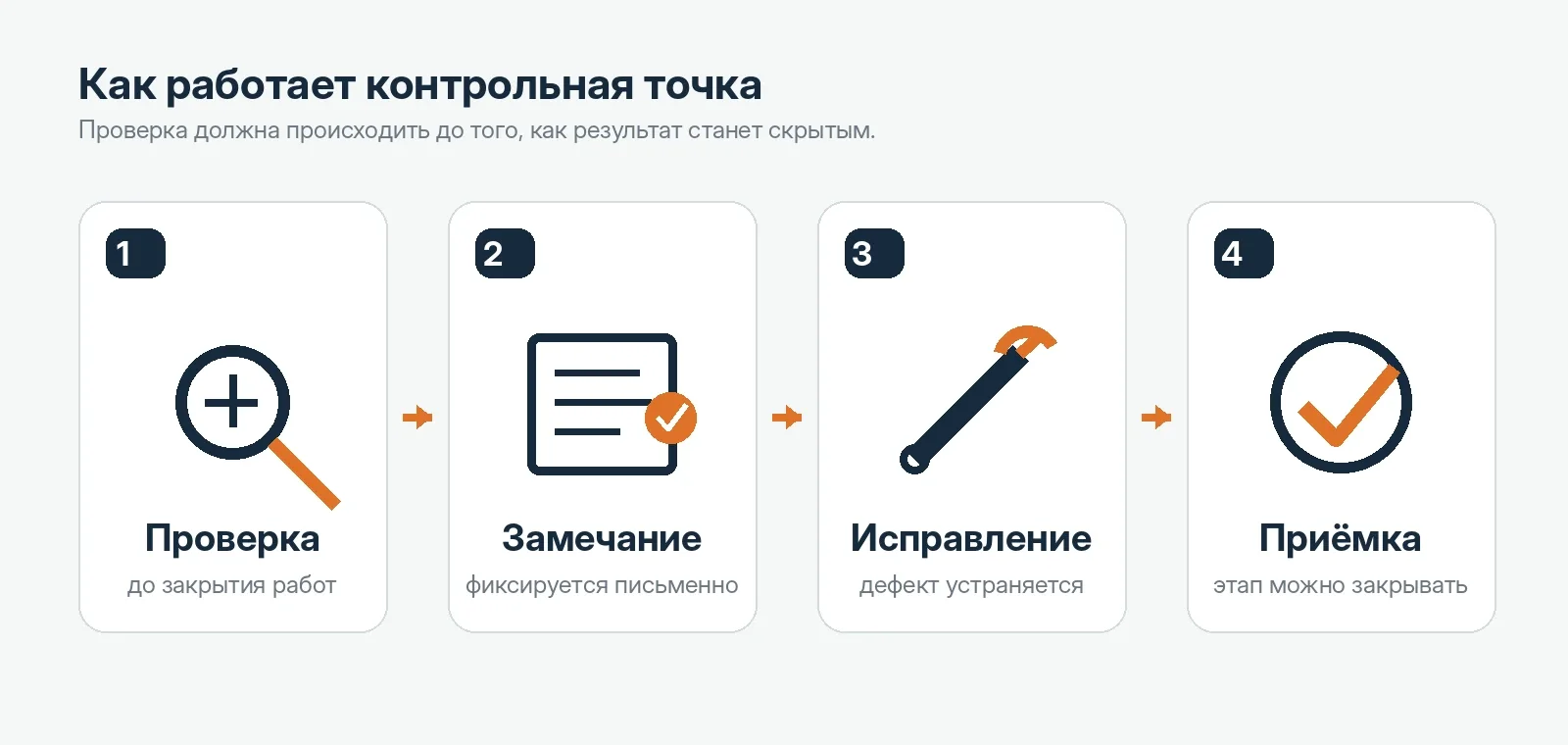

Схема контрольной точки: проверка, замечание, исправление и приёмка
Проверять нужно до закрытия работ: замечание фиксируется, устраняется и только после повторной проверки этап принимается.

Например:

  1. разбивка дома;
  2. готовность основания;
  3. армирование фундамента до бетонирования;
  4. фундамент до обратной засыпки;
  5. ключевые этапы несущих стен;
  6. перекрытия;
  7. кровельные скрытые работы;
  8. инженерные сети до закрытия;
  9. испытания систем;
  10. итоговая приёмка.

Конкретный список зависит от проекта.

Подрядчик должен заранее сообщать о готовности этапа к проверке.

Инженер приезжает, проверяет, фиксирует результат.

Если есть замечания — их устраняют и при необходимости проводят повторный контроль.

Только после этого конструкцию закрывают следующим этапом.

Именно такая система полезнее случайных инспекций.

Где можно сэкономить, а где не стоит

Можно оптимизировать

Для простого дома необязательно заказывать ежедневное присутствие инженера.

Часто можно сократить расходы, если:

  • заранее определить критические точки;
  • объединять несколько проверок за один выезд;
  • получать регулярные фото от подрядчика;
  • держать в порядке проект и исполнительные документы;
  • вызывать специалиста перед закрытием конструкции, а не после.

Не стоит экономить

Не стоит отказываться от проверки только потому, что:

  • подрядчик давно работает;
  • у него хорошие отзывы;
  • сосед строился у этой же бригады;
  • прораб кажется опытным;
  • конструкция «стандартная».

Особенно сомнительна экономия на проверке фундамента и других работ, которые затем окажутся скрыты.

Цена ошибки определяется не стоимостью самой проверки.

Она определяется тем, что придётся разобрать, чтобы ошибку исправить позже.

Что выбрать в разных ситуациях

Простой одноэтажный дом по подробному проекту

Обычно разумен контроль по ключевым этапам.

Дом со сложным конструктивом

Лучше более регулярное сопровождение.

Участок на склоне

Независимый контроль особенно важен на земляных работах, фундаменте, дренировании и подпорных конструкциях.

Стройка отдельными бригадами

Контроль желательно вести системно: количество стыков между подрядчиками увеличивается.

Вы живёте далеко от стройки

Регулярный независимый представитель заказчика становится гораздо полезнее простого фотоотчёта от самой бригады.

Стройка без полноценного проекта

Парадоксально, но сначала нужен не усиленный технадзор, а нормальный проект.

Инженер может увидеть очевидную ошибку, но не должен проектировать фундамент, перекрытие или антисейсмический узел вместо конструктора.

Коротко: что выбрать

Не нужен инженер на объекте каждый день только потому, что вы строите частный дом.

Но заранее определить независимые контрольные точки почти всегда разумно.

Минимум — проверки перед закрытием наиболее ответственных конструкций.

Чем сложнее участок, конструктив, схема подрядчиков и чем реже сам заказчик находится на объекте, тем ближе стоит переходить от отдельных проверок к полноценному сопровождению строительства.

И главное:

технадзор лучше нанимать не тогда, когда что-то уже пошло не так, а до начала стройки.

Тогда инженер может заранее определить контрольные точки и встроить их в график работ подрядчика.
