Короткий ответ: что нужно решить до фундамента

До бетонирования фундамента желательно уже знать:

  • откуда приходит вода — центральная сеть, скважина или другой источник;
  • куда уходят стоки — центральная канализация или автономная система;
  • где находится точка подключения электричества;
  • где в доме будет основной инженерный узел;
  • где расположены санузлы, кухня и другие основные потребители воды;
  • где проходит канализационный выпуск и на какой высотной отметке;
  • где проходят вводы воды и электричества;
  • какие отверстия, гильзы и проходы требуется предусмотреть в конструкциях;
  • как наружные трассы проходят по участку и не конфликтуют с фундаментом, подъездом, подпорными стенами и будущим благоустройством.

Самой первой обычно имеет смысл проверить канализацию. Вода подаётся под давлением, кабель можно провести по разной трассе, а самотечная канализация сильнее зависит от высотных отметок.

До фундамента необязательно закончить все коммуникации. Но до фундамента уже нужно понимать, где и как они пройдут.

На каком этапе строительства что делать

Полезно разделять подготовку ввода и окончательное подключение коммуникации.

ЭтапЧто нужно сделать
Планировка дома и участкаОпределить источники воды и электричества, способ водоотведения, инженерную зону, наружные трассы
До устройства фундаментаЗафиксировать точки и отметки вводов, выпуск канализации, необходимые проходы и закладные
До бетонирования плиты или полов по грунтуВыполнить участки коммуникаций, которые после бетонирования станут недоступными
Строительство коробкиОрганизовать временное или постоянное электроснабжение стройки, если оно ещё не сделано
До обратной засыпки траншейПроверить трубы и кабельные трассы, выполнить необходимые испытания, зафиксировать их фактическое положение
До стяжек и чистовой отделкиЗавершить скрытые внутренние инженерные сети
До благоустройства участкаЗакончить основные наружные сети, чтобы не вскрывать затем дорожки, парковку и отмостку

Не всегда разумно укладывать всю наружную сеть до начала строительства: тяжёлая техника может её повредить. Но место входа в дом и недоступные после бетонирования участки должны быть предусмотрены заранее.

Почему начинать лучше с канализации

Канализация — самая геометрически требовательная из трёх систем.

Если она самотечная, недостаточно решить: «труба выйдет где-нибудь возле санузла». Нужно понимать всю цепочку:

санузлы → внутренние трубы → выпуск из дома → наружная трасса → колодец, септик, станция или центральная сеть.

Наружную часть удобно проверять от конечной точки к дому: хватает ли высот для самотёка и не окажется ли выпуск дома слишком низко или высоко относительно места приёма стоков.

Сначала определите, куда пойдут стоки

Для центральной канализации важна отметка точки подключения.

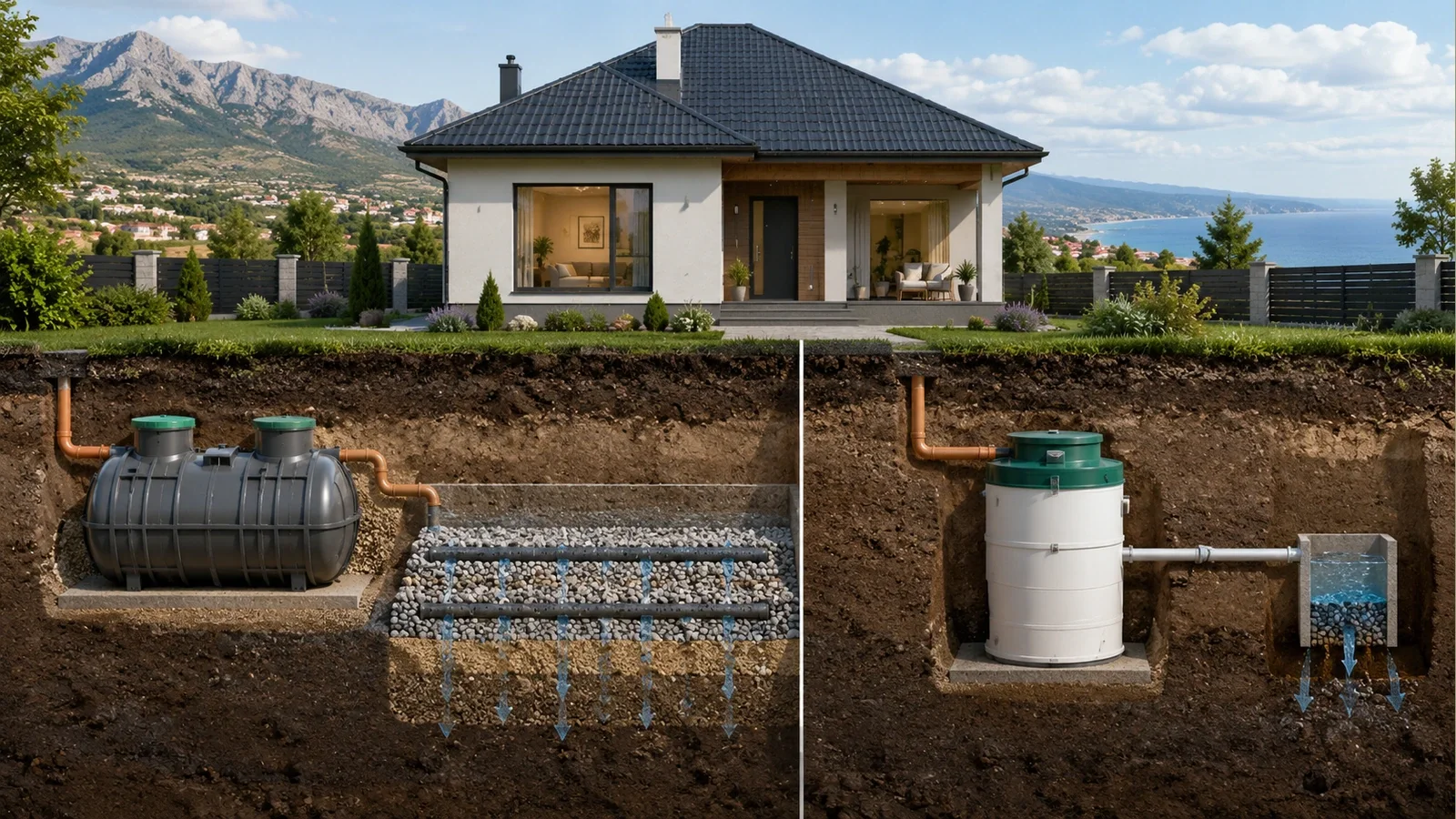

Для автономной системы заранее нужно определить:

  • предполагаемое место очистного сооружения;
  • рельеф;
  • грунтовые и гидрогеологические условия;
  • доступность обслуживания;
  • трассу от дома;
  • способ дальнейшего отвода или использования очищенной воды, если он предусмотрен выбранным решением.

Выбирать конкретную модель станции до проекта не обязательно. Важнее сначала понять условия участка и требуемую схему.

Универсального «уклона 2 см на метр» нет

Распространённый совет «канализацию всегда кладут с уклоном два сантиметра на метр» удобен для бытового объяснения, но не является универсальным проектным правилом.

СП 30.13330.2020 требует определять диаметр и уклон выпуска расчётом. Конструктивно диаметр выпуска не должен быть меньше диаметра крупнейшего стояка, присоединённого к нему.

Поэтому неправильно как делать уклон слишком маленьким «на глаз», так и исходить из принципа «чем больше уклон, тем лучше».

Как правильно предусмотреть ввод воды

С водопроводом больше свободы, чем с самотечной канализацией, но несколько решений тоже нужно принять заранее.

Определите источник воды

Это может быть:

  • централизованный водопровод;
  • скважина;
  • другой локальный источник;
  • система с накопительной ёмкостью и насосным оборудованием.

От источника зависит наружная трасса и оборудование внутри дома.

Ведите ввод в обслуживаемую инженерную зону

Удобнее, когда первый запорный и обслуживаемый узел находится в техническом помещении или другой доступной зоне, а не спрятан за кухней или под чистовым полом.

В зависимости от системы рядом могут располагаться:

  • запорная арматура;
  • фильтры;
  • счётчик;
  • редуктор;
  • насосное оборудование;
  • автоматика;
  • водоподготовка.

Не назначайте глубину «по опыту соседа»

СП 31.13330.2021 связывает глубину наружного водопровода с расчётной глубиной нулевой изотермы и условиями эксплуатации. Для хозяйственно-питьевых сетей отдельно учитывается защита воды от летнего нагрева: до верха трубы предусматривается не менее 0,5 м, если меньшая глубина не обоснована теплотехническим расчётом.

Это особенно важно в Крыму: мягкий климат не означает, что водопровод можно без расчёта укладывать почти у поверхности.

Учтите проезды и будущую парковку

При подземной прокладке водопровода нормативы требуют учитывать внешние нагрузки от транспорта и пересечения с другими коммуникациями.

Поэтому ещё до земляных работ полезно нанести на одну схему:

  • дом;
  • ворота;
  • парковку;
  • подпорные стены;
  • будущие дорожки;
  • наружные инженерные сети.

Электричество: подключение участка и ввод в дом — разные этапы

Электричество желательно получить рано: оно требуется уже на стройке. Но нужно различать:

  1. электроснабжение строительной площадки;
  2. технологическое присоединение;
  3. постоянную питающую линию к дому;
  4. внутреннюю электропроводку.

Технические условия лучше получить заранее

ГУП РК «Крымэнерго» в действующем сервисе технологического присоединения требует, в частности, указать точку подключения на карте, питающее напряжение и максимальную мощность энергопринимающих устройств. После подачи заявки заявитель получает технические условия и далее выполняет мероприятия по ним.

Поэтому логичнее идти в порядке:

условия подключения → схема электроснабжения → точка ввода → трасса → монтаж.

А не сначала закапывать кабель к дому, а потом выяснять, подходит ли такая схема.

Заранее оцените крупные нагрузки

До проекта полезно понимать, планируются ли:

  • электрическая плита;
  • электрический котёл;
  • бойлер;
  • кондиционеры;
  • насос скважины;
  • оборудование автономной канализации;
  • электрический тёплый пол;
  • зарядка электромобиля;
  • мастерская;
  • бассейн или сауна.

Это не означает, что оборудование уже нужно покупать. Но расчётная мощность и структура нагрузок влияют на электроснабжение дома.

Питающий кабель не выбирают только «с запасом потолще»

Сечение, способ прокладки, защитные аппараты, заземление и вводное устройство должны соответствовать:

  • выделенной мощности;
  • расчётной нагрузке;
  • способу прокладки;
  • техническим условиям;
  • требованиям электробезопасности.

Особенно нежелательно сначала замуровывать кабельный маршрут, а затем проектировать ввод.

Можно ли вести воду, канализацию и электричество в одной траншее

Одна общая земляная выемка иногда действительно может снизить объём земляных работ.

Но это не означает, что трубы и кабель можно просто положить рядом.

С 12 июля 2026 года действует СП 42.13330.2026, заменивший предыдущую редакцию градостроительного свода правил. Он регулирует, в том числе, взаимное расположение подземных инженерных сетей.

Поэтому правильный вопрос звучит так:

Можно ли скомпоновать нужные сети в общей зоне или траншее так, чтобы соблюсти нормативные расстояния, глубины, защиту и возможность обслуживания?

Ответ зависит от конкретной трассы и проекта.

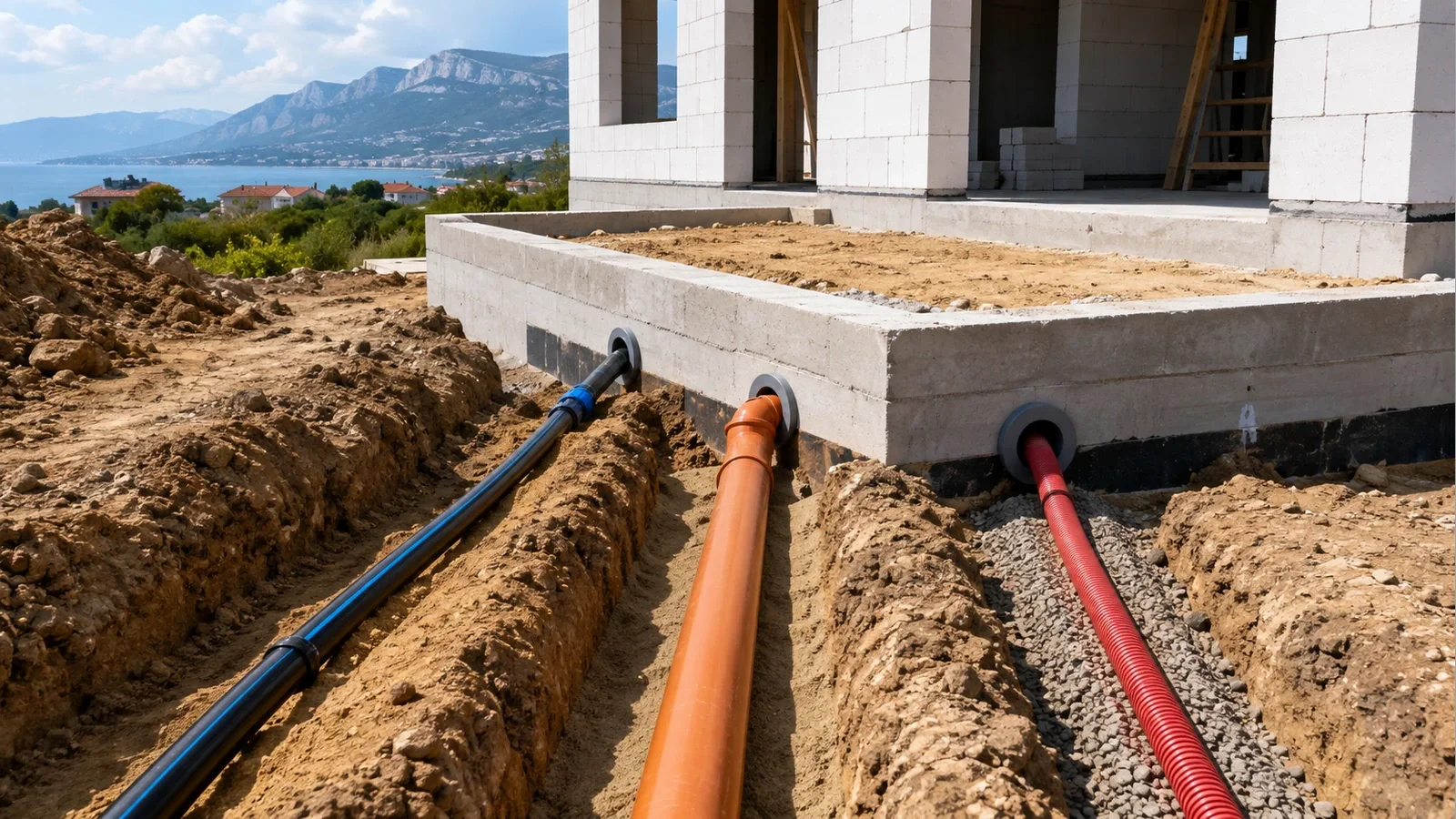

Проход через фундамент должен быть частью проекта

Коммуникации и конструкция дома испытывают разные деформации. Поэтому принцип «вставить трубу в фундамент и намертво залить раствором» нельзя считать универсальным решением.

Проход должен:

  • не ослаблять несущую конструкцию;
  • защищать трубопровод или кабель;
  • обеспечивать требуемую герметичность;
  • учитывать возможные относительные перемещения;
  • по возможности сохранять ремонтопригодность.

Для сейсмических районов вопрос особенно важен. В СП 30.13330.2020 для соответствующих сейсмических условий прямо указано, что жёсткая заделка труб в кладке стен и фундаментах не допускается; проход выполняют с зазором и эластичным заполнением по требованиям свода правил.

Конкретный узел прохода должен назначаться проектом с учётом фундамента, трубопровода, гидроизоляции и расчётной сейсмичности площадки.

Что меняется в зависимости от типа фундамента

Монолитная плита

Здесь цена ошибки особенно высока.

После заливки изменить точку выхода канализации или добавить новый проход очень сложно. До бетонирования нужно окончательно проверить:

  • канализационные выпуски;
  • необходимые проходы;
  • вертикальные выводы;
  • расположение инженерных зон.

Все участки, которые останутся под плитой, становятся практически недоступными.

Ленточный фундамент и полы по грунту

После устройства ленты часть решений ещё можно изменить, но после полов по грунту ситуация становится похожей на плиту.

Поэтому проходы через ленту и внутренние трассы должны быть согласованы до закрытия конструкции пола.

Свайный фундамент

Между сваями коммуникации провести физически проще, но появляется другая проблема: участок между грунтом и тёплым контуром здания может быть холодным и открытым.

Особенно внимательно проектируют защиту водопровода и канализации в зоне подъёма к дому.

Дом с подвалом

Преимущество — многие коммуникации остаются доступными.

Но возрастает роль герметизации проходов через подземные стены: плохо выполненный ввод может стать путём поступления грунтовой или поверхностной воды.

Стоит ли оставлять резервные проходы

Часто — да, если они предусмотрены осмысленно.

Через несколько лет могут понадобиться:

  • оптоволокно;
  • кабель ворот;
  • видеонаблюдение;
  • питание мастерской;
  • наружное освещение;
  • линия к бане;
  • полив;
  • автоматика.

Заранее предусмотренный резервный канал обычно проще, чем бурение готового железобетона.

Но дополнительные отверстия нельзя хаотично распределять по фундаменту. Их положение нужно согласовать с конструктивной схемой.

Что проверить непосредственно перед бетонированием

Полезно сделать отдельную приёмку инженерных закладных.

Канализация

  • точка выпуска;
  • высотная отметка;
  • направление;
  • положение относительно осей и стен;
  • диаметр по проекту;
  • отсутствие случайного обратного уклона;
  • соответствие наружной трассе;
  • возможность дальнейшего обслуживания.

Водоснабжение

  • точка входа;
  • трасса от источника;
  • глубина наружной части;
  • положение относительно проезда;
  • узел прохода через конструкцию;
  • место первого обслуживаемого узла внутри дома.

Электричество

  • фактическая точка подключения;
  • полученные технические условия;
  • маршрут питающей линии;
  • место вводного устройства и щита;
  • способ прохода через конструкцию;
  • резерв под связь и автоматику, если он нужен.

По всем коммуникациям

Перед закрытием скрытых работ полезно:

  1. сверить всё с проектом;
  2. проверить размеры на площадке;
  3. сфотографировать трассы и проходы;
  4. привязать их к понятным осям или неизменяемым точкам;
  5. сохранить фактическую исполнительную схему.

Фотография трубы в траншее без размеров мало помогает спустя несколько лет. Фото плюс привязки уже позволяют понять, где действительно проходит сеть.

Типичные ошибки

«Коммуникациями займёмся после коробки»

Фундамент уже готов, а удобного канализационного выпуска нет.

Итог — бурение, перенос сантехники или неудобная наружная трасса.

Сначала купить септик, затем искать место

Рельеф, грунт и схема водоотведения могут потребовать другого решения.

Очистное сооружение — часть инженерной системы, а не отдельный товар, который достаточно поставить в свободный угол участка.

Назначить уклон канализации «на глаз»

Известная цифра из интернета не заменяет расчёт конкретного выпуска.

Закопать водопровод максимально мелко, потому что «в Крыму тепло»

Помимо зимних условий, нормативы учитывают летний нагрев питьевой воды и внешние нагрузки.

Положить все сети вплотную в одну траншею

Общая земляная выемка не отменяет требований к взаимному расположению сетей.

Не учесть будущую парковку

Через год над трассой появляется площадка для автомобиля, меняются нагрузки, а доступ для ремонта оказывается под покрытием.

Жёстко замонолитить трубу в фундамент

Для сейсмических условий это может противоречить требованиям к проходу труб через конструкцию.

Не оставить исполнительную схему

Через несколько лет владелец знает только, что «труба где-то здесь», и любое новое строительство на участке превращается в поисковые раскопки.

Что учитывать в Крыму

Сейсмичность

Для Крыма вопрос проходов инженерных сетей через фундамент особенно важен. СП 14.13330.2018 регулирует строительство в сейсмических районах, а конкретная расчётная сейсмичность зависит от площадки строительства.

Поэтому узлы вводов нельзя выбирать только по фотографии из интернета: их нужно увязывать с конструктивом здания.

Сложный рельеф

На участке с уклоном несколько метров перепада могут полностью изменить схему канализации.

Рельеф иногда помогает получить самотёк, а иногда делает его невозможным без насосного решения. Поэтому для участка на склоне особенно важны высотные отметки, а не только план трассы сверху.

Каменистые грунты и стоимость повторных земляных работ

На сложном или скальном грунте повторная разработка траншей может стоить несоизмеримо дороже предварительной инженерной координации.

Маршруты наружных сетей полезно согласовать одновременно с подпорными стенами, дренажом, подъездом и будущим благоустройством.

Жаркое лето

Для питьевого водопровода важна защита не только от замерзания, но и от нагревания воды. Это реальная причина не принимать решение о глубине прокладки только из соображения «у нас тёплая зима».

Что выбрать в разных ситуациях

Центральная вода и центральная канализация

До фундамента получите исходные данные по подключениям. Особенно внимательно проверьте высотную отметку канализации и возможность самотёка от дома.

Скважина и автономная канализация

До фундамента определите хотя бы:

  • место источника воды;
  • место очистного сооружения;
  • наружные трассы;
  • принцип водоотведения;
  • канализационный выпуск из дома.

Конкретную модель оборудования можно окончательно выбрать позже.

Дом на склоне

Сначала нужна вертикальная схема участка.

Для самотечной канализации план без отметок высоты недостаточен.

Монолитная плита

Не бетонируйте, пока не проверены все инженерные проходы и выпуски.

Именно здесь принцип «потом разберёмся» чаще всего становится дорогим.

Архитектурный проект есть, инженерных разделов нет

Перед фундаментом стоит сделать хотя бы координационный инженерный план:

  • кухня и санузлы;
  • техническая зона;
  • канализационные стояки;
  • выпуск;
  • вода;
  • электрический ввод;
  • основные наружные маршруты.

Такой план не заменяет полноценные инженерные проекты, но позволяет не бетонировать фундамент вслепую.

Где можно сэкономить, а где не стоит

Можно сэкономить

  • объединить часть земляных работ, если проект позволяет соблюсти требования для всех сетей;
  • заранее предусмотреть разумные резервные каналы;
  • совместить прокладку наружных сетей с другими земляными работами;
  • заранее согласовать инженерные проходы с фундаментом;
  • самостоятельно вести фотофиксацию и исполнительные привязки.

Не стоит экономить

  • на высотной схеме канализации;
  • на проектировании проходов через фундамент;
  • на герметизации подземных вводов;
  • на правильном основании и обратной засыпке труб;
  • на электрической защите и заземлении;
  • на проверке скрытых сетей;
  • на приёмке закладных до бетонирования.

Стоимость исправления одной ошибки в готовой плите может оказаться выше стоимости предварительной инженерной проработки.

Коротко: правильная последовательность

  1. Определить источники и точки подключения.
  2. Разместить кухню, санузлы и техническое помещение.
  3. Проверить геометрию канализации и высотные отметки.
  4. Увязать наружные трассы воды, канализации и электричества с участком.
  5. До фундамента зафиксировать проходы и выпуски.
  6. До бетонирования выполнить участки, которые после него станут недоступными.
  7. Не закрывать скрытые сети до проверки.
  8. Зафиксировать фактическое положение трасс.
Самый важный принцип: сначала спроектировать маршруты коммуникаций, потом окончательно закрывать конструкцию фундамента.
