Короткий ответ

Если вы строите первый дом, не можете постоянно находиться на объекте и не умеете профессионально организовывать стройку, один сильный генеральный подрядчик обычно безопаснее и предсказуемее.

Отдельные бригады могут оказаться выгоднее, если у вас есть хороший проект, строительный опыт либо собственный квалифицированный руководитель стройки, возможность регулярно контролировать объект и готовность самостоятельно отвечать за график, снабжение и стыковку этапов.

Есть и третий вариант — гибридная схема: основной конструктив дома выполняет один подрядчик, а некоторые хорошо отделимые специализированные работы заказываются напрямую. Для частного строительства это нередко разумный компромисс.

Главная ошибка — сравнивать только стоимость работ в сметах. Сравнивать нужно полную стоимость получения готового результата.

Что на самом деле означает генеральный подряд

Генеральный подрядчик не обязательно выполняет фундамент, кладку, кровлю, электрику и отопление силами одних и тех же работников. Он может привлекать специализированных субподрядчиков.

Для заказчика принципиально другое: договор на комплекс работ заключён с одной стороной, которая организует строительство и отвечает перед заказчиком за предусмотренный договором результат. По общему правилу ГК РФ генеральный подрядчик отвечает перед заказчиком и за последствия ненадлежащего исполнения обязательств привлечённым субподрядчиком.

В нормальной модели генподряда кто-то должен:

  • составить и поддерживать график;
  • определить последовательность работ;
  • обеспечить готовность объекта к приходу следующей бригады;
  • организовать закупку и доставку материалов;
  • проверять объёмы выполненных работ;
  • контролировать соответствие проекту;
  • организовывать исправление недостатков;
  • согласовывать работу разных специалистов;
  • решать, кто отвечает за проблему на стыке двух этапов.

То есть заказчик покупает не только физический труд рабочих. Он оплачивает ещё и организацию строительного процесса.

При этом наличие генерального подрядчика не отменяет контроль со стороны заказчика. Один договор сам по себе не делает подрядчика добросовестным, а стройку — качественной.

Что происходит, если нанимать отдельные бригады

Представим обычный дом. На объект последовательно выходят земляные работы, фундамент, стены, перекрытия, кровля, окна, инженерные системы, фасад и внутренняя отделка.

Если на каждый этап нанимается свой исполнитель, кто-то всё равно должен связать эти работы между собой. Если профессионального управляющего нет, этим человеком становится собственник дома.

Именно заказчику приходится выяснять:

  • правильно ли фундамент подготовлен под стены;
  • совпадают ли геометрия и отметки;
  • оставлены ли необходимые отверстия и закладные;
  • можно ли уже начинать следующий этап;
  • кто должен исправить обнаруженную ошибку;
  • за чей счёт переделывать работу;
  • когда заказывать следующий материал;
  • куда его разгружать и где хранить;
  • когда приглашать следующую бригаду.

По сути, вместо оплаты управления стройкой сторонней организации заказчик выполняет эту работу самостоятельно.

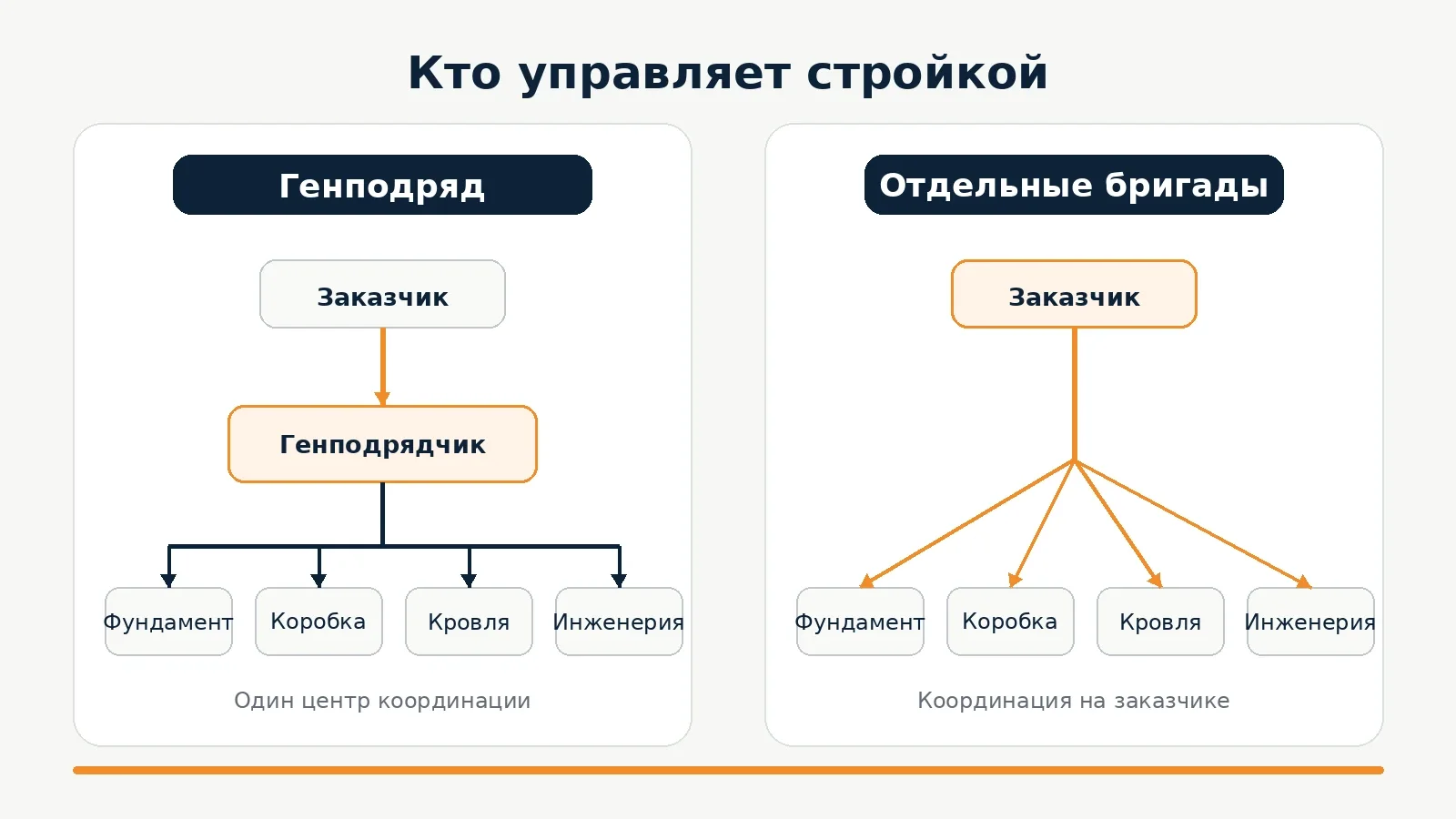

Схема распределения управления при генподряде и работе с отдельными бригадами
При отдельных договорах функции координации не исчезают — они переходят к заказчику.

Поэтому корректное сравнение выглядит не так: «генподрядчик или дешёвые бригады?», а так: профессиональное управление подрядчика или самостоятельное управление заказчика?

Где действительно появляется экономия на отдельных бригадах

У этой схемы есть реальное преимущество: из цепочки можно убрать часть накладных расходов и вознаграждения организации, которая занимается управлением стройкой. ГК РФ прямо указывает, что цена работы включает компенсацию издержек подрядчика и причитающееся ему вознаграждение.

Кроме того, заказчик получает больше свободы. Можно:

  • отдельно проводить конкурс на каждый этап;
  • менять подрядчика между этапами;
  • самостоятельно покупать материалы;
  • выбирать узких специалистов;
  • временно останавливать строительство;
  • корректировать комплектацию по мере появления денег.

Для человека, который хорошо понимает строительство, это может быть эффективной моделью. Особенно если дом строится без жёсткого срока и собственник готов активно заниматься объектом.

Но считать всю разницу между предложением генподрядчика и суммой расценок бригад чистой экономией нельзя. Из неё ещё предстоит оплатить — деньгами или собственным временем — управление стройкой.

Какие расходы легко забыть

Простои

Фундаментщики закончили работу, а следующая бригада сможет приехать только через три недели. Или кровельщики приехали вовремя, но материал задержался.

При одном управляемом графике эти риски тоже существуют, однако заниматься их устранением должен подрядчик. При отдельных договорах — заказчик.

Повторные выезды и доставки

Если следующая бригада обнаруживает, что предыдущий этап не подготовлен, возможны повторный приезд рабочих, дополнительная доставка, аренда техники, демонтаж и закупка недостающих материалов.

Каждый такой эпизод может быть небольшим сам по себе, но за всю стройку они складываются.

Переделки на стыках

Самые неприятные дефекты часто находятся не внутри одного вида работ, а между ними: фундаментом и стенами, стенами и кровлей, проёмами и окнами, кровлей и вентиляцией, электрикой и отделкой.

Каждый отдельный исполнитель может качественно выполнить собственную работу, но итог всё равно получится плохим, если решения между собой не согласованы.

Собственное время заказчика

Телефонные звонки, поиск рабочих, поездки на объект, приёмка материалов, согласование решений и переговоры занимают время. Если хозяин дома делает это несколько месяцев подряд, считать такую работу полностью бесплатной неправильно.

Технический контроль

Если собственник не способен самостоятельно проверить армирование, бетон, кладку, кровельные узлы или инженерные системы, нужен независимый специалист. Это нормальная статья бюджета, а не лишняя трата.

Где генеральный подрядчик тоже может оказаться дорогим решением

Из сказанного не следует, что достаточно подписать один большой договор — и проблемы исчезнут. Слабый генподрядчик способен оказаться хуже нескольких хороших специализированных бригад.

Непрозрачная смета

Плохо, когда заказчику называют только итоговую сумму без понятных объёмов, материалов и этапов. В этом случае невозможно определить, за что именно он платит.

Дешёвые субподрядчики

Компания может продать работу по одной цене, а затем искать самого дешёвого исполнителя. Сам факт привлечения субподрядчиков нормален. Вопрос в том, как их выбирают и контролируют.

Слишком много проектов одновременно

У подрядчика может не хватить рабочих, прорабов или оборотных средств для всех объектов. Тогда преимущество «единого графика» остаётся только на бумаге.

Зависимость от одной компании

Если отношения с подрядчиком прекращаются посреди строительства, заказчику приходится передавать незавершённый объект другой организации. Поэтому генподрядчика нужно проверять значительно тщательнее, чем исполнителя одной небольшой операции.

Генподрядчик и отдельные бригады: сравнение

КритерийГенеральный подрядчикОтдельные бригады
Начальная стоимостьОбычно включает организационные расходы и вознаграждение подрядчикаМожно покупать каждый вид работ напрямую
Управление стройкойВ основном на подрядчикеНа заказчике или нанятом управляющем
Стыковка этаповОдин центр координацииНужно организовывать самостоятельно
ОтветственностьОдин основной контрагент по согласованному объёмуКаждый подрядчик отвечает за свой договор
Гибкость выбора исполнителейНижеВыше
Закупка материаловМожет быть централизованнойМожно полностью контролировать самостоятельно
Контроль стоимости каждого этапаЗависит от прозрачности сметыВысокий при грамотном учёте
Риск споров между бригадамиВ основном решается внутри подрядчикаЛожится на заказчика
Требования к опыту заказчикаУмеренныеВысокие
Требования к личному времениНижеЗначительно выше
Возможность остановить стройку между этапамиЗависит от договораВысокая
Риск потерять управление процессомЗависит от качества подрядчикаВысокий без опытного руководителя

Ни одна схема не гарантирует качество автоматически. Плохой генеральный подрядчик остаётся плохим подрядчиком, а сильные отдельные специалисты могут построить отличный дом — если их работа профессионально организована.

Главная проблема отдельных бригад — границы ответственности

Допустим, после окончания коробки обнаружилась проблема. Каменщики утверждают, что причина в фундаменте. Фундаментщики отвечают, что нагрузка или конструкция стен не соответствует исходным данным. Проектировщик говорит, что решение было изменено на стройке.

Если всё это происходило под управлением одного подрядчика, для заказчика вопрос прежде всего адресуется ему.

При отдельных договорах владельцу дома приходится самостоятельно устанавливать:

  • кто допустил ошибку;
  • на каком этапе она возникла;
  • кто должен её исправить;
  • кто оплачивает демонтаж последующих работ.

Именно поэтому стыки между подрядчиками должны контролироваться не после появления проблемы, а перед передачей фронта работ следующей бригаде.

Что действительно влияет на итоговую стоимость

Качество проекта

Чем больше решений приходится принимать непосредственно на стройке, тем сложнее работать с несколькими независимыми исполнителями. Хорошая рабочая документация уменьшает пространство для споров.

Организация снабжения

Материал должен оказаться на объекте нужного типа и количества, до начала соответствующих работ, но не настолько заранее, чтобы месяцами храниться под открытым небом. При отдельных бригадах эту систему кто-то должен организовать.

График

Бригады редко сидят без работы и ждут звонка одного заказчика. Если предыдущий этап задержался, следующая команда может уйти на другой объект. Тогда небольшая задержка превращается в несколько недель простоя.

Квалификация прораба

Сильный руководитель стройки способен сделать модель с отдельными подрядчиками эффективной. Слабый прораб способен разрушить преимущества даже хорошей строительной компании.

Договор и смета

Чем точнее определены объём, материалы, этапы, цена, сроки, приёмка, порядок дополнительных работ и ответственность, тем меньше вероятность, что первоначальная договорённость изменится уже после начала строительства.

Почему самая низкая сумма договоров ещё ничего не доказывает

Допустим, вариант с отдельными исполнителями на старте выглядит заметно дешевле. Но в процессе появляются одна переделка, несколько дополнительных доставок, простой следующей бригады, аренда техники повторно и дополнительные работы, о которых никто заранее не подумал.

После этого разница уменьшается.

В другом проекте заказчик сам хорошо организует процесс, покупает материалы по выгодным ценам, привлекает проверенных мастеров и действительно экономит значительную сумму.

Оба сценария реальны. Поэтому невозможно честно назвать универсальный процент, который всегда экономят отдельные бригады.

Гибридная схема: часто разумный компромисс

Между двумя крайностями есть промежуточный вариант.

Например, одному подрядчику можно поручить связанные конструктивные этапы:

фундамент → коробка → перекрытия → кровля → тёплый контур.

А отдельно заказывать работы, которые можно достаточно чётко отделить от основного строительного процесса.

Так заказчик уменьшает количество наиболее опасных стыков, но сохраняет возможность самостоятельно выбирать часть специалистов и оборудования.

Однако границы ответственности всё равно должны быть зафиксированы заранее. Если сторонний подрядчик изменяет конструкцию, которую потом должен принимать основной исполнитель, решение необходимо согласовывать до начала работ.

Что учитывать в Крыму

В Крыму выбор модели строительства особенно зависит от доступности квалифицированных специалистов и логистики.

Доступность бригад

В 2026 году на крымском строительном рынке участники отрасли продолжают отмечать нехватку отдельных квалифицированных специальностей, в частности каменщиков и отделочников. Это означает, что при схеме с отдельными бригадами важно заранее резервировать исполнителей и не рассчитывать, что следующая команда сможет выйти на объект сразу после звонка.

Срыв одного этапа способен нарушить весь последующий график.

Логистика материалов

Для Крыма цена и доступность части строительных материалов заметно зависят от поставок и складских остатков. Например, один из крупных поставщиков в Севастополе с июня 2026 года прямо указывает, что рассчитывает цены исходя из актуальной стоимости логистики и наличия товара на складе.

Поэтому схема «закончим этап — потом начнём искать следующую бригаду и заказывать материалы» может создавать лишние простои. Снабжение желательно планировать минимум на несколько этапов вперёд.

Удалённость и особенности участка

Дом рядом с крупными складами и объект на склоне в удалённом посёлке — разные организационные задачи. На итоговую стоимость могут влиять подъезд техники, разгрузка, доставка небольшими партиями, необходимость крана или манипулятора, хранение материалов и повторные выезды специалистов.

Чем сложнее логистика объекта, тем ценнее грамотное централизованное управление.

Что выбрать в разных ситуациях

Вы строите первый дом

Рациональнее рассматривать одного ответственного подрядчика плюс независимый контроль со стороны заказчика. Самостоятельно управлять десятком исполнителей одновременно со своей основной работой значительно сложнее, чем кажется до начала стройки.

У вас есть строительный опыт

Отдельные специализированные бригады могут дать реальную экономию и больше контроля над расходами. Но проект, график и правила приёмки всё равно необходимы.

Вы живёте далеко от объекта

Генподряд или профессиональный управляющий строительством становятся особенно ценными. Попытка координировать несколько бригад только по телефону создаёт слишком много слепых зон.

Бюджет ограничен

Отдельные бригады могут быть оправданы, но экономить лучше за счёт грамотной конструкции дома, отсутствия ненужных архитектурных усложнений, правильного выбора материалов, прозрачных закупок и конкуренции подрядчиков.

Экономия на управлении стройкой без готовности управлять самостоятельно — гораздо более рискованный способ.

Дом сложный

Склон, подпорные конструкции, большие пролёты, монолитные элементы, сложная кровля или насыщенные инженерные системы увеличивают число взаимозависимых решений. Чем сложнее проект, тем опаснее дробить ответственность без профессиональной координации.

Вы строите постепенно несколько лет

Отдельные договоры по этапам могут быть удобнее. Но каждый завершённый этап должен иметь документацию и понятный результат, который можно передать следующему исполнителю.

Где можно сэкономить, а где не стоит

Можно рассматривать самостоятельную закупку части материалов, прямые договоры на хорошо отделимые работы и конкурс нескольких исполнителей на каждом крупном этапе.

Не стоит экономить на:

  • проектировании;
  • контроле скрытых работ;
  • геометрии и исполнительной проверке конструкций;
  • фиксации договорённостей;
  • приёмке законченных этапов;
  • специалисте, который способен остановить неправильную работу до того, как её закроют следующей конструкцией.

Самая дорогая ошибка — обычно не та, которую заметили сразу. Дороже та, которую обнаружили после того, как поверх неё уже выполнили несколько следующих этапов.

Как сравнить два предложения правильно

Если одна компания предлагает построить дом комплексно, а вы хотите проверить, выгоднее ли собрать отдельных исполнителей, сравнивайте одинаковый конечный результат.

В расчёт для отдельных бригад добавьте:

  1. стоимость каждого вида работ;
  2. доставку;
  3. разгрузку;
  4. аренду техники;
  5. расходные материалы;
  6. временное хранение;
  7. управление стройкой;
  8. независимый технический контроль;
  9. возможные повторные выезды;
  10. резерв на организационные ошибки и переделки.

А у генерального подрядчика проверьте, что действительно входит в его предложение.

Иначе одна смета может включать почти всё необходимое, а вторая — только стоимость труда рабочих. Сравнивать итоговые цифры таких документов бессмысленно.

Типичные ошибки заказчика

Выбирать модель только по цене. Цена важна, но сначала нужно понять, одинаковый ли результат предлагается.

Считать своё время бесплатным. Самостоятельное управление стройкой может превратиться во вторую работу.

Начинать искать следующую бригаду после окончания предыдущего этапа. Хорошие специалисты могут быть заняты на месяцы вперёд.

Работать с несколькими исполнителями без единого проекта. Каждая бригада начинает принимать решения исходя только из своего этапа.

Не фиксировать передачу работ между исполнителями. Следующая бригада должна принять основание, которое ей оставила предыдущая.

Считать внутренний контроль подрядчика независимым техническим надзором. Это разные функции.

Платить крупные суммы вперёд только ради бронирования бригады. Условия аванса, этапность и результат, за который производится платёж, должны быть прописаны в договоре.

Коротко: что выбрать

Генеральный подрядчик разумнее, если вам важны единый график, один центр ответственности и минимальное личное участие в ежедневной организации стройки.

Отдельные бригады могут быть выгоднее, если вы способны сами профессионально управлять процессом или наняли человека, который будет выполнять эту функцию.

Гибридная схема подходит тем, кто хочет сохранить контроль над частью затрат, но не хочет дробить самые взаимосвязанные конструктивные работы между множеством исполнителей.

И главное:

Чем больше подрядчиков вы нанимаете напрямую, тем меньше вы платите за централизованное управление — и тем больше управленческой ответственности принимаете на себя.

Поэтому правильный вопрос не «кто дешевле?», а: кто будет отвечать за стройку как за единый результат?
