Коротко: из чего должна состоять нормальная смета

Чтобы бюджет оставался управляемым, разделите его как минимум на четыре части:

  1. работы подрядчика;
  2. материалы и оборудование;
  3. доставка, подъём, вывоз мусора и другие сопутствующие расходы;
  4. резерв заказчика на действительно непредвиденные обстоятельства.

И есть ещё одна часть, которой часто вообще нет в сметах: перечень того, что пока невозможно точно посчитать.

Например, до демонтажа может быть неизвестно состояние старой стяжки, скрытой проводки или труб. Такие позиции нельзя просто забыть. Их нужно заранее отметить как неопределённые и установить правило: когда станет понятен объём, подрядчик сначала делает расчёт, заказчик его согласовывает — и только после этого выполняется дополнительная работа.

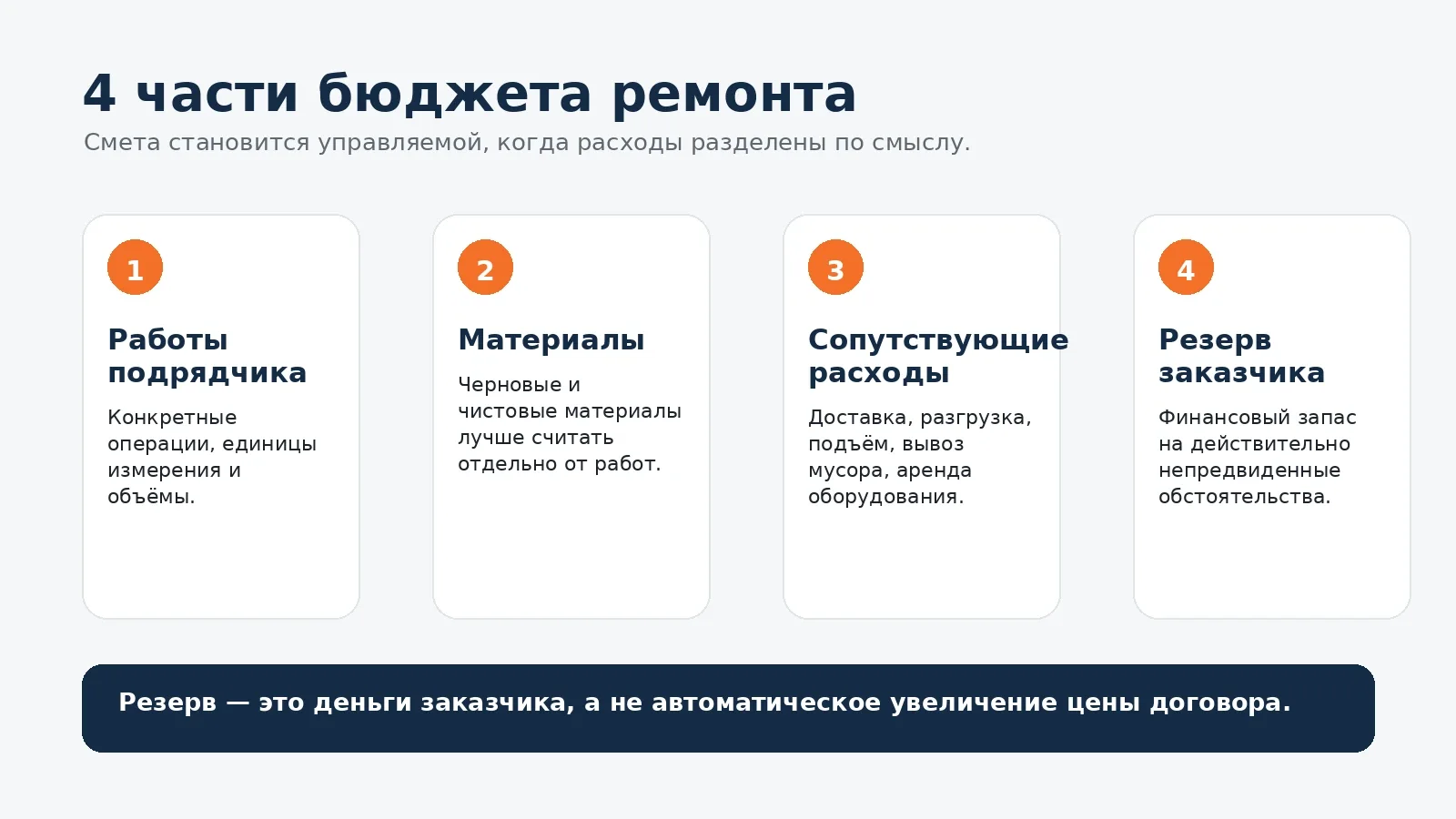

Четыре части бюджета ремонта: работы, материалы, сопутствующие расходы и резерв
Резерв существует отдельно от согласованной стоимости работ и материалов.

Почему первоначальный бюджет ремонта так часто увеличивается

Обычно проблема не в том, что во время ремонта внезапно «всё подорожало в два раза». Чаще первоначальная сумма просто не описывала весь будущий ремонт.

Например, заказчику называют стоимость демонтажа, штукатурки, шпаклёвки, плитки и покраски. Но затем появляются выравнивание пола, подготовка откосов, гидроизоляция, дополнительные электрические точки, штробление, подрозетники, расходные материалы, доставка, разгрузка, подъём, вывоз мусора и мелкие монтажные работы в конце ремонта.

Каждый отдельный пункт выглядит небольшим. Вместе они способны заметно изменить итог.

Чем короче смета, тем внимательнее нужно выяснять, что скрывается за каждой строкой.

Строка «электрика — 100 000 ₽» намного менее информативна, чем перечень конкретных работ, точек, линий и оборудования.

Сначала определите не стоимость, а результат ремонта

До подсчёта денег нужно ответить на более простой вопрос: что именно должно получиться в каждой комнате после окончания ремонта?

Например, для спальни:

  • старые покрытия демонтированы;
  • стены выровнены и окрашены;
  • потолок готов;
  • напольное покрытие уложено;
  • плинтус установлен;
  • розетки перенесены;
  • выключатели установлены;
  • межкомнатная дверь смонтирована;
  • строительный мусор вывезен.

Для ванной список будет другим: демонтаж, подготовка оснований, разводка воды и канализации, электрика, гидроизоляция, выравнивание, плитка, потолок, сантехника, мебель, вентиляция, герметизация и аксессуары.

Если сначала не сформулировать конечный результат, часть необходимых операций почти неизбежно всплывёт уже во время работ.

Шаг 1. Сделайте нормальные обмеры

Площадь квартиры — недостаточная величина для сметы. Для ремонта нужны площадь пола и потолков, площади отдельных стен, периметры помещений, размеры проёмов, длины плинтусов и трасс, а также количество электрических и сантехнических точек.

Например, квартира площадью 60 м² совершенно не означает, что в ней 60 м² стен под штукатурку.

Именно поэтому сравнение предложений только по цене ремонта за квадратный метр мало говорит о реальной стоимости проекта.

Шаг 2. Разбейте ремонт на технологические этапы

Удобнее не собирать несколько сотен строк в случайном порядке, а разделить их по этапам. Один из рабочих вариантов:

  1. подготовка объекта;
  2. демонтаж;
  3. перегородки;
  4. черновая подготовка стен и потолков;
  5. электрика;
  6. водоснабжение и канализация;
  7. отопление и другая инженерия, если она меняется;
  8. стяжка и подготовка пола;
  9. гидроизоляция;
  10. плиточные работы;
  11. малярные работы;
  12. напольные покрытия;
  13. потолки;
  14. двери;
  15. установка розеток, выключателей и светильников;
  16. монтаж сантехники;
  17. плинтусы, герметизация и завершающие работы;
  18. уборка и вывоз мусора.

Конкретный порядок зависит от проекта. Здесь важен принцип: каждый этап должен быть виден в смете отдельно.

Шаг 3. Одна строка сметы — одна понятная работа

Формулировка «подготовка стен — 80 000 ₽» плохо контролируется. Лучше разделить её на удаление старого покрытия, грунтование, ремонт основания, штукатурку, армирование там, где оно предусмотрено, шпаклевание, шлифование и подготовку под конкретную чистовую отделку.

Необязательно дробить смету до каждого самореза. Но после прочтения строки должно быть понятно: за какой конкретно результат вы платите.

РазделРаботаЕдиницаОбъёмЦена за единицуСуммаЧто входит
ДемонтажСнятие старой плитким²по обмерупо договорурасчётдемонтаж
СтеныШтукатуркам²по обмерупо договорурасчётотдельно указать подготовку
ЭлектрикаУстановка розеточных точекшт.по проектупо договорурасчётуказать состав работы
ПолУкладка покрытиям²по обмерупо договорурасчётотдельно указать плинтус

Особенно полезен столбец «Что входит». Именно он позволяет заранее обнаружить фразы вроде: «Мы имели в виду только укладку, а подготовка основания оплачивается отдельно».

Шаг 4. Не смешивайте работы и материалы

Если подрядчик закупает черновые материалы, всё равно желательно видеть их отдельно от стоимости работ.

Например, работа — штукатурка стен, устройство стяжки, гидроизоляция, укладка плитки. Материалы — грунтовка, штукатурная смесь, стяжка, гидроизоляционные материалы, плиточный клей и затирка.

Так становится понятнее, сколько стоит работа, сколько материалы, кто их покупает, что произойдёт при изменении цены и что останется после ремонта.

Для важных материалов желательно фиксировать не только название категории, но и конкретную спецификацию: производитель, серия или артикул, фасовка, а при необходимости — другие характеристики.

Шаг 5. Рассчитывайте материалы от реального расхода

Покупать материалы «по площади квартиры» нельзя. Количество зависит от площади конкретной поверхности, состояния основания, толщины слоя, схемы укладки, размера материала, подрезки и рекомендаций производителя.

Запас тоже нельзя назначать одной универсальной цифрой для всего ремонта. У плитки один характер подрезки, у обоев другой, у сухой смеси расход определяется толщиной слоя и состоянием основания.

Правильный принцип: расчётный объём + технологически обоснованный запас для конкретного материала.

Шаг 6. Отдельно посчитайте всё вокруг основной работы

Есть расходы, которые физически не становятся частью стены или пола, но деньги на них всё равно нужны:

  • доставка;
  • разгрузка;
  • подъём;
  • грузчики;
  • вывоз строительного мусора;
  • контейнер или мешки;
  • аренда оборудования;
  • расходный инструмент;
  • временная защита пола, окон и лифта;
  • финальная уборка.

Именно такие позиции легко потерять, если считать только «строительные работы + материалы».

Что учитывать в Крыму

Для Крыма не нужна особая «крымская формула сметы». Основные принципы те же. Но логистику разумно считать отдельным блоком.

Условия местных продавцов различаются: доставка может выполняться только до подъезда, разгрузка и подъём оплачиваться отдельно, а цена зависеть от района, веса и объёма заказа. Поэтому строка «доставка материалов — включена» слишком неопределённая.

Лучше заранее определить:

  • откуда доставляется товар;
  • до какой точки;
  • кто разгружает;
  • кто поднимает;
  • есть ли грузовой лифт;
  • оплачивается ли простой машины;
  • сколько отдельных доставок потребуется.

Для тяжёлых сухих смесей, плитки и гипсокартона это может стать заметной статьёй расходов.

Шаг 7. Создайте реестр неопределённостей

Это особенно полезно при ремонте вторичного жилья. Некоторые вещи невозможно честно посчитать до вскрытия конструкций.

Что пока неизвестноКогда станет понятноЧто делаем
Состояние старой стяжкиПосле демонтажа покрытияОсмотр и отдельный расчёт при необходимости ремонта
Состояние скрытой проводкиПосле вскрытия доступных участковРешение по фактическому состоянию
Геометрия стен под старой отделкойПосле демонтажаУточнение объёма выравнивания
Состояние трубПосле получения доступаРешение о сохранении или замене

Это честнее двух крайностей: «всё точно входит» и «разберём — там посмотрим».

Шаг 8. Разделите смету и резерв

Резерв — это деньги заказчика на непредвиденные обстоятельства. Он не должен автоматически увеличивать стоимость договора.

В практических рекомендациях по ремонту встречается ориентир около 5–10% на непредвиденные расходы. Это не норматив: чем больше неизвестных в объекте и проекте, тем выше реальный риск отклонения бюджета.

Хорошо обследованная новостройка с определённым проектом обычно содержит меньше неизвестных, чем вторичное жильё после нескольких старых ремонтов, где под покрытиями могут обнаружиться слабая стяжка, старые коммуникации или сильно отличающаяся геометрия поверхностей.

Резерв не заменяет полноценную смету. Если первоначально забыли треть работ, запас не решит проблему.

Три цифры, которые полезно знать до старта

Вместо одной суммы удобно держать три:

Базовая стоимость

Все согласованные работы, материалы и сопутствующие расходы, которые можно посчитать сейчас.

Резерв заказчика

Деньги, которые не считаются автоматически потраченными.

Максимальный бюджет проекта

Сумма, выше которой вы не готовы выходить без изменения самого проекта.

Если выбранная отделка перестаёт помещаться в лимит, решение лучше принимать до закупки, а не после появления долгов.

Шаг 9. Сравните смету с проектом и планами

Если есть дизайн-проект или хотя бы подробный план ремонта, сделайте обратную проверку. Берём каждый элемент проекта и спрашиваем: какая строка сметы отвечает за его реализацию?

Есть новая розетка — должны существовать соответствующие электрические работы и материалы. Есть ниша с подсветкой — должны присутствовать конструкция, электрика, профиль, источник света и отделка. Меняется расположение сантехники — должна быть учтена инженерная часть, а не только установка новой раковины.

Этот метод быстро обнаруживает забытые позиции.

Нужен ли дизайн-проект для нормальной сметы

Не всегда. Для простого косметического ремонта можно составить достаточно подробное техническое задание без полноценного дизайн-проекта.

Но чем больше в квартире перепланировок, встроенных конструкций, нестандартного освещения, новой электрики, сложной сантехники, разных отделочных материалов и мебели, привязанной к коммуникациям, тем труднее получить точную смету без предварительного проектирования.

Здесь дизайн-проект ценен не красивыми картинками, а снижением количества решений, которые иначе придётся принимать уже на стройке.

Шаг 10. Зафиксируйте базовую версию сметы до начала работ

После согласования документ должен перестать быть бесконечно редактируемой таблицей. Условно: «Смета v1 — согласована 20 сентября».

Дальше любые изменения оформляются отдельно. Например: «Изменение №3 — добавлены две розетки и перенос выключателя».

Для изменения полезно фиксировать:

  • причину;
  • дополнительный объём;
  • стоимость;
  • влияние на срок;
  • кто согласовал.

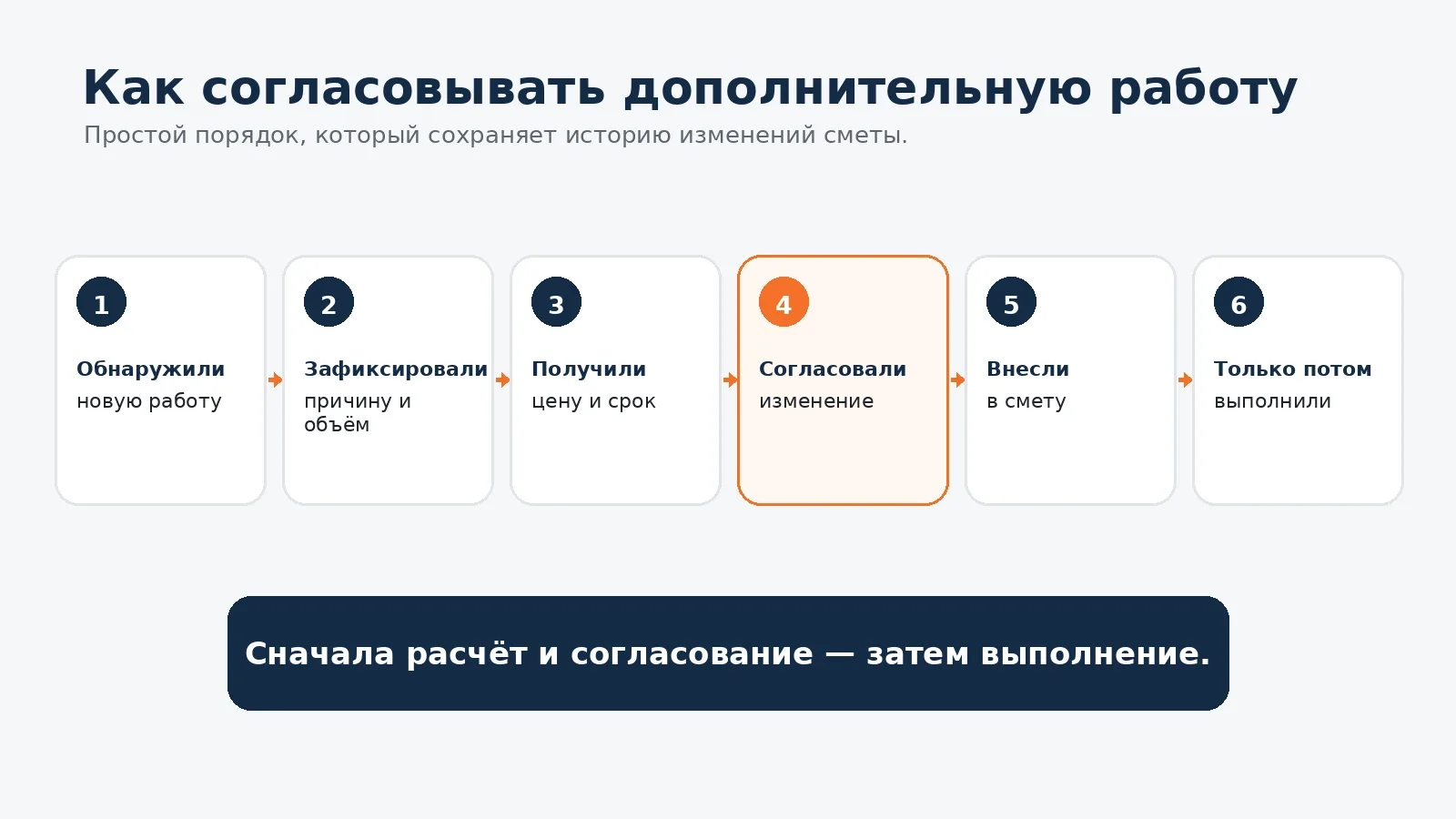

Порядок согласования дополнительной работы во время ремонта
Дополнительная работа сначала рассчитывается и согласовывается, а уже затем выполняется.

Так через два месяца можно восстановить, почему первоначальная сумма изменилась. Без такой системы возникает бесконечный спор: «это ведь входило» — «нет, этого в первоначальной цене не было».

Твёрдая или приблизительная смета

По российскому законодательству цена работы по договору подряда может определяться сметой, а сама смета может быть твёрдой или приблизительной. Если договор не говорит иного, цена считается твёрдой.

Если при приблизительной смете возникла необходимость дополнительных работ, из-за которых цена существенно увеличивается, подрядчик должен своевременно предупредить заказчика. Для потребительских отношений аналогичное правило закреплено в статье 33 Закона РФ «О защите прав потребителей».

При этом слово «твёрдая» не означает, что заказчик может бесконечно менять первоначальное задание без изменения цены. Перенос сантехники, дополнительные розетки или новая конструкция потолка меняют согласованный объём работ.

Смысл сметы — не только в цифре, а в связке цена + конкретное техническое задание + порядок изменений.

Какие дополнительные работы нельзя принимать на словах

Плохой сценарий выглядит так: подрядчик сообщает, что «тут ещё надо кое-что выровнять, плюс 30 тысяч», заказчик соглашается устно, а через неделю таких решений уже пять.

Лучше использовать простой порядок:

  1. обнаружена новая работа;
  2. подрядчик объясняет причину;
  3. определяется объём;
  4. называется цена;
  5. при необходимости определяется влияние на срок;
  6. заказчик согласовывает;
  7. изменение добавляется к смете;
  8. только потом выполняется работа.

С 1 сентября 2025 года Закон о защите прав потребителей прямо требует согласия потребителя на дополнительные товары, работы и услуги за отдельную плату; автоматическое или заранее проставленное согласие не допускается.

Для небольшого ремонта не нужна сложная бюрократия. Подойдёт таблица плюс подтверждение сторон в согласованном канале связи. Главное — чтобы после ремонта можно было восстановить историю изменений.

Как принимать ремонт по этапам

Контроль бюджета связан с контролем результата. Не стоит дожидаться полного окончания ремонта, чтобы впервые проверить выполненные работы.

Удобнее привязать смету к этапам: этап выполнен → объём проверен → замечания зафиксированы → этап принят → произведён предусмотренный договором платёж.

Особенно внимательно стоит относиться к работам, которые скоро будут закрыты следующими слоями: коммуникациям, гидроизоляции, подготовке оснований и другим скрываемым элементам.

Как понять, что смета слишком слабая

Насторожитесь, если в документе:

  • всего несколько общих строк;
  • нет объёмов;
  • нет единиц измерения;
  • нет расценок отдельных видов работ;
  • неясно, что входит в цену;
  • материалы указаны одной суммой;
  • отсутствуют доставка и вывоз мусора;
  • нет правила дополнительных работ;
  • подрядчик предлагает «всё уточнить потом»;
  • невозможно сопоставить строки сметы с планируемым результатом.

Чем сложнее ремонт, тем опаснее соглашаться на такую модель.

На что обычно обращают слишком много внимания

На итоговую цифру

Две сметы на одинаковую сумму могут означать совершенно разный объём. Сравнивать нужно не только итог, но и состав.

На цену отдельной операции

Низкая цена укладки плитки мало что говорит, если отдельно оплачиваются подготовка основания, гидроизоляция, отверстия, запилы и другие необходимые операции.

На скидку

Скидка на неполную смету ничего не экономит. Сначала выясните полный объём, потом обсуждайте цену.

На резерв как на решение всех проблем

Резерв должен покрывать непредвиденное, а не забытое. Это принципиально разные вещи.

Типичные ошибки при составлении сметы

Считать только работу бригады

В реальном бюджете участвуют материалы, доставка, вывоз мусора, сантехника, электрика и другие позиции.

Считать всё от площади квартиры

Площадь пола не равна площади стен, длине проводки или количеству электрических точек.

Не фиксировать комплектацию материалов

Позже оказывается, что заказчик и подрядчик подразумевали разные продукты.

Покупать всю чистовую отделку сразу

Часть размеров может уточняться после черновых работ.

Не разделять обязательное и желательное

Если бюджет приближается к пределу, должно быть заранее понятно, от каких декоративных решений можно отказаться.

Согласовывать изменения устно

По одному такие решения кажутся мелкими. В сумме они способны серьёзно увеличить стоимость.

Что выбрать в разных ситуациях

Небольшой косметический ремонт

Можно работать с относительно простой сметой, если не меняются инженерные системы, нет сложных конструкций, понятно состояние оснований и ассортимент материалов определён заранее. Но объёмы и состав работ всё равно должны быть зафиксированы.

Капитальный ремонт новостройки

Нужна подробная смета по этапам с отдельными инженерными работами и материалами. Если проект сложный, желательно сначала закончить основные проектные решения.

Ремонт вторичного жилья

Кроме основной сметы особенно полезен реестр неопределённостей: он показывает, какие решения могут измениться после демонтажа.

Ремонт при жёстком бюджете

Сначала установите максимальный лимит, затем разделите решения на обязательные, желательные и те, которые можно перенести. Не пытайтесь выполнить максимальный объём работ, а потом надеяться, что денег хватит.

Где можно сэкономить, а где не стоит

Экономить лучше не за счёт «вычёркивания непонятных строчек», а за счёт самого проекта.

Можно:

  • отказаться от части декоративных решений;
  • выбрать более доступную чистовую отделку;
  • сократить количество сложных конструкций;
  • стандартизировать решения;
  • не переделывать исправные элементы без необходимости;
  • сравнивать материалы одинакового назначения у нескольких производителей.

Опасная экономия:

  • исключить необходимую подготовку основания;
  • сократить гидроизоляцию там, где она нужна по принятой системе;
  • оставить проблемную инженерную систему только потому, что её замена не была заложена;
  • выбирать технологию исключительно по минимальной цене;
  • начинать работы без понятного задания и надеяться «разобраться по ходу».

В скрытых инженерных и других технически ответственных работах экономию нужно оценивать не по цене отдельной строки, а по последствиям возможной переделки.

Коротко: как составить смету, которой можно управлять

Перед началом ремонта:

  1. определите конечный результат по каждому помещению;
  2. сделайте обмеры;
  3. составьте полный перечень работ;
  4. разбейте его по этапам;
  5. укажите единицы и объёмы;
  6. разделите работу и материалы;
  7. добавьте доставку, подъём, мусор и сопутствующие расходы;
  8. отдельно запишите всё, что пока невозможно точно определить;
  9. сформируйте собственный резерв;
  10. согласуйте базовую версию сметы;
  11. любые новые работы оформляйте как изменения к ней;
  12. принимайте и оплачивайте работы по согласованным этапам.

Главный принцип: нужно контролировать не итоговую сумму, а причины каждого её изменения.

Тогда даже сложный ремонт не обязательно попадёт ровно в первоначальную цифру, но увеличение бюджета перестанет быть неожиданностью.
