Короткий ответ: как согласовать перепланировку

Если квартира находится в многоквартирном доме, последовательность в большинстве случаев такая:

  1. Сверить существующую квартиру с техническими и кадастровыми документами.
  2. Определить, относится ли задуманное к перепланировке, переустройству или уже выходит в реконструкцию.
  3. Подготовить проект.
  4. При необходимости получить дополнительные согласия и заключения.
  5. Подать заявление в уполномоченный орган.
  6. Получить решение о согласовании.
  7. Только после этого выполнить работы.
  8. После завершения заказать технический план у кадастрового инженера.
  9. Направить уведомление о завершении работ.
  10. Пройти приёмку и дождаться внесения изменений в ЕГРН.

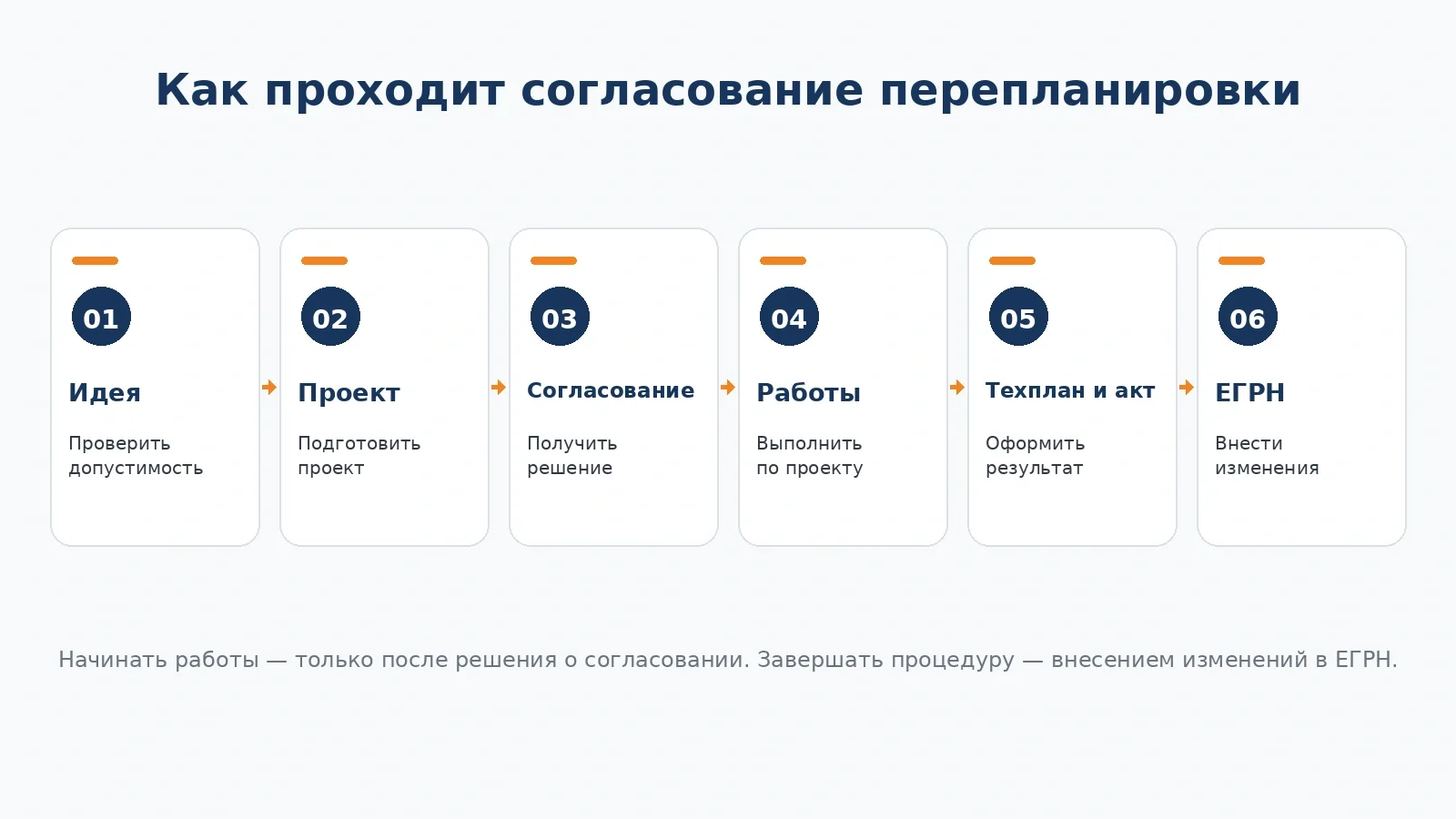

Схема согласования перепланировки от идеи и проекта до внесения изменений в ЕГРН
Шесть контрольных этапов: идея, проект, согласование, работы, технический план и акт, ЕГРН.

Для перепланировки последний пункт принципиален: по действующей редакции Жилищного кодекса она считается завершённой не просто после утверждения акта приёмочной комиссии, а после внесения соответствующих изменений в ЕГРН.

Если стены уже снесены, проёмы сделаны или помещения перенесены без предварительного решения, это другой сценарий. Для него нужен маршрут по уже выполненным работам — статья №185.

Сначала проверьте: это точно перепланировка?

До заказа проекта полезно определить, какой вид изменений планируется.

Жилищный кодекс относит к перепланировке изменение границ или площади помещения, образование новых помещений и изменение внутренней планировки — в том числе без изменения общей площади квартиры.

Переустройство связано прежде всего с установкой, заменой или переносом инженерных сетей и оборудования, если такие изменения требуют внесения сведений в техническую документацию.

Но не любую переделку внутри квартиры можно автоматически оформить как обычную перепланировку.

Особенно осторожно нужно относиться к работам, которые затрагивают:

  • несущие конструкции;
  • наружные стены;
  • фасад;
  • общее имущество многоквартирного дома;
  • площадь квартиры за счёт общего имущества;
  • устройство отдельного входа;
  • пристройки и увеличение балконов;
  • конструкции, влияющие на надёжность и безопасность здания.

Такие работы могут потребовать другого правового и проектного маршрута.

Важно: название, которое владелец или дизайнер дал работе, ничего не решает. «Немного увеличим балкон» по факту может оказаться не обычной перепланировкой, а изменением параметров здания или общего имущества.

Поэтому до проекта полезно пройти развилку из статьи №174 — понять, где заканчивается перепланировка и начинается переустройство или реконструкция.

Дизайн-проект и проект перепланировки — не одно и то же

Это одна из самых частых ошибок перед ремонтом.

Дизайн-проект отвечает на вопросы:

  • где будет кухня;
  • как поставить мебель;
  • где сделать проёмы;
  • как организовать помещения;
  • где разместить сантехнику;
  • как будет выглядеть интерьер.

Но красивого плана квартиры от дизайнера недостаточно для юридического согласования.

Жилищный кодекс включает в пакет подготовленный и оформленный в установленном порядке проект переустройства и (или) перепланировки.

Поэтому рациональная последовательность такая:

идея планировки → проверка её допустимости → проект для согласования → окончательная детализация ремонта.

Если сначала полностью разработать дизайн, заказать мебель и привязать инженерные сети, а потом выяснить, что часть планировочного решения согласовать нельзя, проект придётся переделывать.

Порядок согласования перепланировки

Шаг 1. Зафиксировать исходное состояние квартиры

До проектирования нужно понять, какая планировка официально существует сейчас.

Проверьте:

  • сведения ЕГРН;
  • технический паспорт и поэтажный план, если они есть;
  • правоустанавливающие документы;
  • не проводились ли ранее согласованные изменения;
  • соответствует ли фактическая квартира документам.

Это особенно важно для квартир на вторичном рынке.

Например, вы можете планировать новый дверной проём, считая остальные стены исходными, а затем обнаружить, что предыдущий собственник уже изменил конфигурацию квартиры без оформления.

В такой ситуации нельзя просто накладывать новый проект поверх фактически существующей планировки. Сначала нужно разобраться со статусом старых изменений.

Шаг 2. Проверить принципиальную допустимость идеи

До детальной проектной работы стоит ответить на несколько вопросов:

  • затрагивается ли несущая стена;
  • меняются ли кухня или мокрые зоны;
  • есть ли газ;
  • затрагивается ли балкон или лоджия;
  • меняется ли наружная стена или фасад;
  • используется ли общее имущество;
  • расположен ли дом или помещение в объекте культурного наследия;
  • образуются ли новые помещения;
  • изменяются ли площадь или границы квартиры.

Для этих сценариев в Дом92 предусмотрены отдельные материалы №175–180.

Такой предварительный фильтр экономит деньги: нет смысла оплачивать детальный проект заведомо недопустимого решения.

Шаг 3. Подготовить проект

Проект должен показывать не просто красивую будущую квартиру, а конкретные планируемые изменения относительно существующего состояния.

Состав проектной документации зависит от работ.

Для изменения ненесущих перегородок и сложного вмешательства в конструктив объём проектирования будет разным.

Если решение затрагивает конструкции, нагрузки или другие вопросы безопасности, одних обмеров и схемы новой планировки недостаточно — может потребоваться обследование и расчёт.

Не стоит заменять необходимое техническое обследование фразой строителя: «мы такие проёмы сто раз делали».

Шаг 4. Получить дополнительные согласия, если они требуются

Для обычной внутренней перепланировки квартиры собирать подписи всего дома не нужно.

Другая ситуация возникает, когда решение невозможно без присоединения к квартире части общего имущества. В этом случае Жилищный кодекс требует решения общего собрания, а при уменьшении размера общего имущества применяется требование о согласии всех собственников помещений в доме.

Отдельные документы могут понадобиться также:

  • для квартиры по договору социального найма;
  • если дом или помещение имеет статус объекта культурного наследия;
  • при изменении архитектурного облика;
  • при вмешательстве в отдельные инженерные системы.

Поэтому формула «для любой перепланировки обязательно нужно согласие соседей» неправильна.

Но неправильна и противоположная формула: «квартира моя — за её дверью могу делать что угодно».

Шаг 5. Подать заявление на согласование

Базовый перечень документов установлен статьёй 26 Жилищного кодекса.

Он включает, в зависимости от ситуации:

  • заявление;
  • правоустанавливающие документы;
  • проект переустройства и (или) перепланировки;
  • технический паспорт;
  • необходимые согласия;
  • заключение органа охраны культурного наследия, если оно требуется.

При этом технический паспорт, заключение органа охраны памятников и правоустанавливающие документы при зарегистрированном в ЕГРН праве заявитель вправе не предоставлять: орган согласования запрашивает их межведомственно, если заявитель не приложил их добровольно.

Это тот случай, где действительно можно экономить время — не собирать за государственными органами сведения, которые они должны запросить сами.

Шаг 6. Получить решение — и только потом начинать работы

Именно документ о согласовании является основанием для проведения перепланировки или переустройства.

То есть правильная последовательность:

не демонтаж → проект → оформление,

а:

проект → согласование → демонтаж и строительные работы.

Сам факт подачи заявления ничего не разрешает. Нужно дождаться решения.

Какие документы действительно понадобятся

Удобнее разделить пакет на три группы.

ЭтапОсновные документыЗачем
До согласованиязаявление, проект, документы на квартиру в предусмотренных законом случаяхПолучить решение до начала работ
Особые ситуациисогласия собственников, документы по культурному наследию, технические заключенияПодтвердить допустимость конкретного решения
После ремонтауведомление о завершении, технический план и документы, предусмотренные конкретными работамиПринять фактический результат и обновить ЕГРН

Не стоит заранее покупать десятки справок по спискам из старых статей в интернете.

Сначала нужно посмотреть актуальный регламент конкретного города, поскольку федеральная основа едина, а организационный порядок предоставления услуги различается.

Самый важный этап после ремонта

Получение первоначального решения ещё не означает, что перепланировка оформлена окончательно.

После выполнения работ собственник направляет уведомление об их завершении.

Если выполнена перепланировка, к уведомлению прилагается технический план, подготовленный по правилам законодательства о кадастровом учёте.

Далее результат подтверждает приёмочная комиссия. Акт должен быть утверждён в срок не более 30 дней со дня получения уведомления.

После утверждения акта орган согласования направляет документы в Росреестр для кадастрового учёта и, когда требуется, государственной регистрации прав.

Перепланировка считается завершённой со дня внесения изменений в ЕГРН о границах и (или) площади помещения либо со дня кадастрового учёта и регистрации прав на образованные помещения.

Это принципиальное отличие действующего порядка от старых инструкций, где последним шагом часто называли акт комиссии или новый технический паспорт.

Почему нельзя сильно отклоняться от согласованного проекта

Решение выдаётся не на абстрактное право «сделать перепланировку», а на конкретный проект.

Если во время ремонта владелец решил:

  • передвинуть перегородку ещё на полметра;
  • сделать дополнительный проём;
  • изменить границы помещений;
  • перенести оборудование иначе;
  • увеличить запланированную зону,

фактическое состояние может перестать соответствовать согласованному решению.

Это способно создать проблему при приёмке и подготовке технического плана.

Поэтому изменение проекта во время ремонта сначала нужно оценивать с точки зрения юридических и технических последствий, а не просто согласовывать со строителем.

Что учитывать в Крыму

Федеральная основа процедуры одинакова, но конкретный орган и административный регламент зависят от муниципального образования.

Севастополь

В Севастополе государственную услугу предоставляет Департамент архитектуры и градостроительства города Севастополя.

Действующий административный регламент утверждён приказом №11 от 31 января 2025 года и изменён приказом №71 от 30 июня 2026 года.

По актуальному регламенту обратиться можно:

  • лично в Департамент;
  • почтовым отправлением;
  • через ГАУ «Цифровой Севастополь — МФЦ»;
  • через ЕПГУ/РПГУ.

Максимальный срок предоставления услуги по согласованию в регламенте — 30 рабочих дней со дня регистрации заявления в уполномоченном органе.

Для отдельной процедуры выдачи акта после выполненной перепланировки регламент предусматривает срок до 20 рабочих дней. После утверждения акта сведения и документы должны быть направлены для кадастрового учёта или кадастрового учёта и регистрации прав.

В зависимости от проекта межведомственно могут запрашиваться сведения Росреестра, БТИ/Роскадастра, органа охраны объектов культурного наследия и другие данные.

Если кроме внутренней перепланировки проект предусматривает изменение архитектурно-строительного облика, появляется дополнительная проверка соответствующего решения.

Симферополь

В Симферополе муниципальную услугу предоставляет администрация города через МКУ Департамент городского хозяйства.

Актуальная редакция административного регламента утверждена постановлением от 26 марта 2026 года №1045.

Общий срок предоставления услуги по регламенту составляет 45 календарных дней. При технической возможности межведомственного взаимодействия в режиме реального времени предусмотрен срок 13 рабочих дней.

Услуга предоставляется без платы.

А если квартира в Ялте, Евпатории, Керчи или другом городе?

Принцип тот же:

  1. ориентируемся на статьи 25–29 Жилищного кодекса;
  2. находим актуальную услугу именно муниципального образования, где расположена квартира;
  3. проверяем действующий административный регламент;
  4. только затем составляем конкретный список документов и способ подачи.

Не стоит переносить порядок Москвы, Севастополя или Симферополя на другой город один в один.

На что обычно обращают слишком много внимания

«Несущая стена или ненесущая»

Это важно, но не единственный критерий.

Даже если все внутренние стены ненесущие, остаются:

  • мокрые зоны;
  • кухни;
  • газ;
  • вентиляция;
  • общее имущество;
  • фасад;
  • требования к самим помещениям.

«Можно ли согласовать по эскизу»

В интернете много инструкций, где перепланировки делят на «по проекту» и «по эскизу».

Универсального федерального правила «простая перепланировка = достаточно самостоятельно нарисованного эскиза» нет. Статья 26 ЖК РФ включает в пакет проект переустройства и (или) перепланировки.

Поэтому ориентироваться нужно на действующее законодательство и актуальный регламент своего города, а не на старую статью о практике другого региона.

«Сколько стоит получить разрешение»

Сама государственная или муниципальная услуга может быть бесплатной, как в актуальных регламентах Севастополя и Симферополя.

Но расходы обычно возникают на:

  • обследование;
  • проект;
  • дополнительные технические решения;
  • услуги кадастрового инженера;
  • специальные согласования, если они нужны.

Экономия на подготовке проекта иногда приводит к гораздо большим расходам при переделке уже выполненного ремонта.

Типичные ошибки

Начать с демонтажа.
Проект и заявление не заменяют решения о согласовании.

Заказать только дизайн-проект.
Для ремонта он полезен, но сам по себе не заменяет требуемый законом проект перепланировки.

Не проверить исходные документы.
Особенно опасно во вторичной квартире, где уже могли быть неоформленные изменения.

Менять проект во время работ без проверки.
«На месте оказалось удобнее» может создать проблему при приёмке.

Считать акт комиссии последним документом.
Для перепланировки процедуру нужно довести до изменения сведений ЕГРН.

Пытаться оформить реконструкцию как обычную перепланировку.
Особенно это касается пристроек, изменения фасада, наружных стен и общего имущества.

Где можно сэкономить, а где не стоит

Можно сэкономить

  • не заказывать у посредника сведения, которые орган получает межведомственно;
  • самостоятельно подать документы, если проект уже подготовлен и процедура понятна;
  • избежать переделки ремонта, согласовав решение до строительных работ.

Не стоит экономить

  • на обследовании, если затрагиваются конструкции;
  • на проектировании сложной перепланировки;
  • на проверке статуса общего имущества;
  • на кадастровом инженере после выполнения работ;
  • на предварительном юридическом анализе, если идея находится на границе перепланировки и реконструкции.

Стоимость исправления ошибки здесь обычно выше стоимости правильной подготовки.

Коротко: что выбрать

Если перепланировка только планируется:

исходные документы → проверка идеи → проект → согласование → ремонт → технический план → приёмочная комиссия → ЕГРН.

Если работы уже выполнены без согласования, не нужно подавать документы так, будто ремонт ещё только планируется. Для такой квартиры применяется отдельный сценарий.

Если изменение затрагивает фасад, пристройку, наружную стену или общее имущество дома, сначала нужно определить, остаётся ли задача обычной перепланировкой.
