Короткий ответ: когда что делать

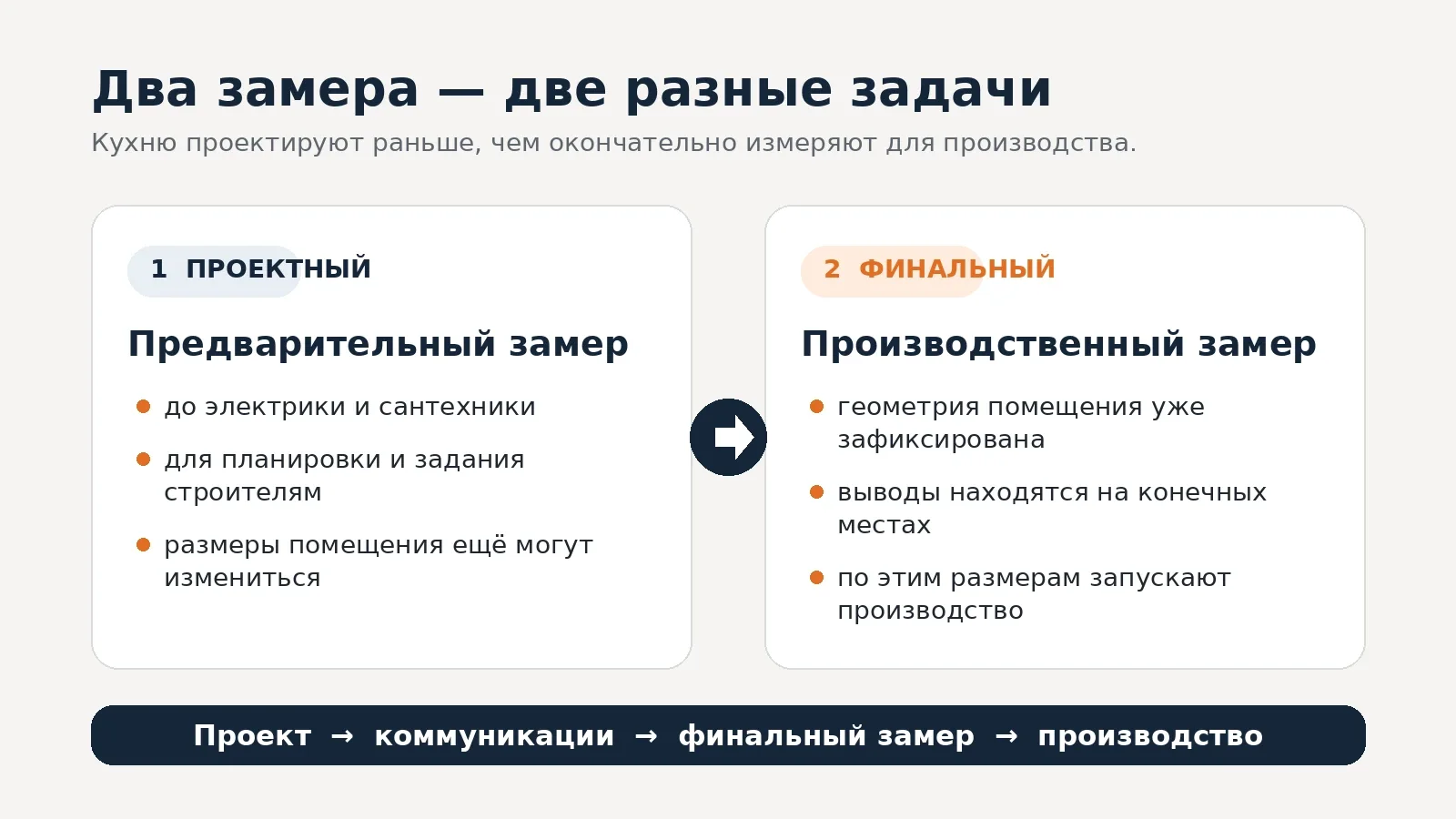

В большинстве ремонтов удобно разделить работу с кухней на два этапа.
- Предварительный проект и замер — до окончательной разводки электрики и сантехники. На этом этапе определяют планировку, технику и требования к коммуникациям.
- Финальный производственный замер — после того, как стены, проёмы, уровень пола и другие размеры кухонной зоны уже зафиксированы, а важные инженерные точки находятся там, где предусмотрено проектом.
После финального замера проект ещё раз проверяют, подтверждают технику и спецификацию и только затем запускают индивидуальную кухню в производство.

Важно: фраза «замер кухни» сама по себе ничего не гарантирует. Всегда уточняйте у изготовителя, это предварительный замер для проекта или тот замер, по которому мебель уйдёт в производство.
Почему одного замера часто недостаточно
Представим квартиру после получения ключей. По плану длина кухонной стены — 3200 мм. Кажется логичным сразу заказать гарнитур на эту длину.
Но во время ремонта размер и геометрия зоны могут измениться. На результат влияют:
- штукатурка и выравнивание стен;
- гипсокартонные короба и ниши;
- плитка и стеновые панели;
- новые перегородки;
- изменение дверного проёма;
- чистовой уровень пола;
- подоконник и откосы;
- стояки, трубы и вентиляционные короба;
- фактические отклонения углов от 90°.
Для отдельно стоящего стола несколько миллиметров обычно несущественны. Для кухни от стены до стены, высокой колонны или столешницы они уже могут стать проблемой.
Официальные инструкции IKEA для точного замера используют понятие measure-ready: крупные строительные изменения должны быть завершены, стены и потолки сформированы, а вода, газ и электрические подключения — находиться на конечных местах. Это не универсальный стандарт для всех мебельных компаний, но хорошо показывает сам принцип: производственные размеры нужно снимать с реального помещения, которое больше не собираются существенно менять.
Первый этап: проект кухни ещё во время ремонта
Ранний замер нужен прежде всего не для изготовления шкафов, а для принятия решений.
На этом этапе определяют:
- будет кухня линейной, угловой или П-образной;
- нужен ли остров или полуостров;
- где разместятся холодильник, мойка и варочная поверхность;
- нужна ли колонна с духовкой или другой техникой;
- где будет посудомоечная машина;
- сколько требуется рабочей поверхности;
- где планируется вытяжка;
- где нужны розетки и подсветка;
- как будут проходить вода, канализация и вентиляция.
То есть обращаться к мебельщику имеет смысл до того, как электрик и сантехник закончили свою работу.
Почему нельзя сначала развести коммуникации, а потом выбирать кухню
Потому что «удобное для строителя место» не всегда удобно для мебели.
Розетка может оказаться:
- за выдвижным ящиком;
- непосредственно за встроенной техникой, где для вилки нет нужного запаса;
- в зоне крепления корпуса;
- недоступной после установки;
- там, где проектом нужна сплошная стеновая панель.
С водой, канализацией и вентиляцией та же проблема: их положение должно согласовываться с планом кухни, а не появляться случайно.
Официальная инструкция IKEA по размещению подключений прямо рекомендует использовать проект кухни и отчёт после замера как основу для определения точек. Для систем, где за шкафами почти нет места, трубы приходится заранее вести в стене или под корпусами.
Подробно сами коммуникации логично разбирать уже на следующем этапе — в материале №92 «Что предусмотреть по электрике, воде и вентиляции до заказа кухни».
Что можно выбрать до финального замера
Не нужно ждать окончания отделки, чтобы начать заказ как процесс.
Заранее можно:
- выбрать изготовителя;
- определить диапазон бюджета;
- сравнить материалы фасадов;
- выбрать тип фурнитуры;
- определить список бытовой техники;
- разработать предварительную компоновку;
- получить ориентировочный расчёт;
- выяснить сроки изготовления;
- проверить доступность выбранных декоров и комплектующих.
То есть работа над кухней начинается рано, а производство — позднее.
Это особенно полезно, если фасады, столешница, фурнитура или техника поставляются под конкретный заказ. Проблему с долгим сроком лучше обнаружить в середине ремонта, а не после его завершения.
Когда помещение готово к финальному замеру
Лучше ориентироваться не на формулировку «ремонт почти закончен», а на один вопрос:
Может ли после сегодняшнего дня ещё измениться геометрия места, куда устанавливается кухня?
Если да, для окончательного производственного замера, скорее всего, рано.
К моменту финального замера желательно, чтобы были зафиксированы:
- положение стен и перегородок;
- окончательные плоскости стен в зоне кухни;
- размеры ниш и коробов;
- дверные и оконные проёмы;
- подоконники и откосы, если они влияют на мебель;
- положение радиаторов;
- конечная отметка пола;
- высота потолка, если мебель к нему примыкает;
- точки воды и канализации;
- электрические выводы, влияющие на мебель и технику;
- вентиляционный канал и трасса вытяжки;
- газовые подключения, если кухня газифицирована.
Для газа конкретные работы и допустимое расположение оборудования должны выполняться и проверяться по требованиям газовой службы и специалистами, имеющими право на такие работы. Мебельный проект не заменяет эти требования.
Особенно важен контрольный замер для:
- кухни от стены до стены;
- шкафов до потолка;
- встроенного холодильника;
- колонн с техникой;
- кухни в нише;
- острова;
- помещения со сложными углами;
- столешниц, которые должны точно примыкать к стенам.
Нужно ли обязательно уложить чистовой пол до замера
Не всегда.
Для мебели важна конечная отметка готового пола. Если покрытие уже уложено, она понятна автоматически. Если нет — мебельщик должен точно знать, насколько ещё поднимется уровень.
Нужно учитывать:
- толщину самого покрытия;
- подложку;
- клеевой слой, если он применяется;
- пороги и примыкания;
- технологию конкретного напольного покрытия.
Поэтому универсальный совет «сначала обязательно полностью положить ламинат, потом вызывать замерщика» слишком грубый.
Правильнее так:
К производственному замеру должна быть известна фактическая или точно заданная высота готового пола.
При плавающих покрытиях порядок установки кухни и укладки пола отдельно согласуют с производителем покрытия и мебельщиком, чтобы не нарушить технологию.
Должны ли стены быть полностью покрашены
Финишная окраска почти не меняет размеры. А вот штукатурка, гипсокартон, плитка и панели — меняют.
Поэтому для замера важно, чтобы уже существовала та окончательная плоскость стены, относительно которой будут изготовлены корпуса и доборы.
При этом закончить основные грязные отделочные работы до монтажа мебели всё равно разумно: красить и шлифовать пустое помещение проще, чем закрывать готовые фасады и столешницу защитной плёнкой.
Что делать с потолком
Если верхние шкафы заканчиваются заметно ниже потолка, небольшие изменения его уровня обычно не влияют на корпус кухни.
Но потолок становится частью производственных размеров, если предусмотрены:
- шкафы до потолка;
- антресольные модули;
- декоративный карниз;
- встроенный профиль подсветки;
- примыкание мебели к натяжному потолку;
- короб или ниша, рассчитанные под кухню.
В таком проекте мебельщик и исполнитель потолков должны заранее согласовать высоты и порядок работ.
Когда можно запускать кухню в производство
Не тогда, когда появился красивый 3D-проект. И не просто потому, что внесён аванс.
Для индивидуальной кухни разумно запускать производство, когда одновременно выполнены четыре условия.
1. Сделан финальный замер
Производственные размеры основаны на реально получившемся помещении, а не на старом плане.
2. Утверждена окончательная компоновка
Известны ширина модулей, ящики, фасады, механизмы, доборы, высоты и примыкания.
3. Определена техника
Физически покупать все приборы заранее необязательно, но до производства должны быть известны конкретные модели или подтверждённые установочные размеры той техники, которая влияет на мебель.
Особенно это касается:
- встроенного холодильника;
- посудомоечной машины;
- духовки;
- микроволновой печи;
- варочной панели;
- вытяжки;
- винного шкафа и другой встроенной техники.
4. После замера никто не собирается менять кухонную зону
Если после передачи заказа в производство строитель решит выровнять стену ещё на 20 мм, сантехник перенесёт трубу, а электрик поставит короб в другом месте, готовую мебель придётся подгонять уже на объекте.
Именно поэтому финальный замер — это не формальность, а точка фиксации проекта.
Что проверить после финального замера
Хорошая практика — после замера ещё раз пройти финальный проект до запуска производства.
Проверьте:
- общие габариты кухни;
- ширину каждого модуля;
- направление открывания фасадов;
- выдвижные системы;
- положение ручек или профильных ручек;
- холодильник;
- духовку;
- посудомоечную машину;
- вытяжку;
- мойку;
- варочную поверхность;
- материал и толщину столешницы;
- стеновую панель или фартук;
- боковины и доборы;
- примыкания к стенам;
- цоколь;
- подсветку.
После этого должна существовать финальная спецификация, по которой действительно будут изготавливать мебель.
Фраза «если что, на монтаже подрежем» не должна быть нормальным способом проектирования. Доборы и технологические зазоры нужны, потому что стены редко идеальны, но они не должны исправлять ошибочные исходные размеры.
Нужно ли ждать окончания всего ремонта квартиры
Нет.
Это одна из причин, почему кухня иногда неоправданно задерживает переезд.
Если кухонная зона уже имеет окончательные размеры и подготовленные коммуникации, но в спальне ещё клеят обои, а в ванной завершают отделку, сама по себе эта работа не мешает сделать финальный замер кухни.
Пока мебель изготавливается, можно заканчивать остальные работы, если они:
- не меняют геометрию кухни;
- не переносят инженерные точки;
- не создают риск повредить будущую мебель;
- закончатся до доставки и монтажа.
На сайтах нескольких производителей и продавцов мебели в Севастополе на август 2026 года встречаются заявленные сроки изготовления от трёх недель до 4–6 недель. Это не «средний срок по рынку» и не гарантия для конкретного заказа: сложность проекта, материалы, столешница и логистика меняют график. Но диапазон показывает, почему обращаться к мебельщикам только после полного завершения ремонта часто поздно.

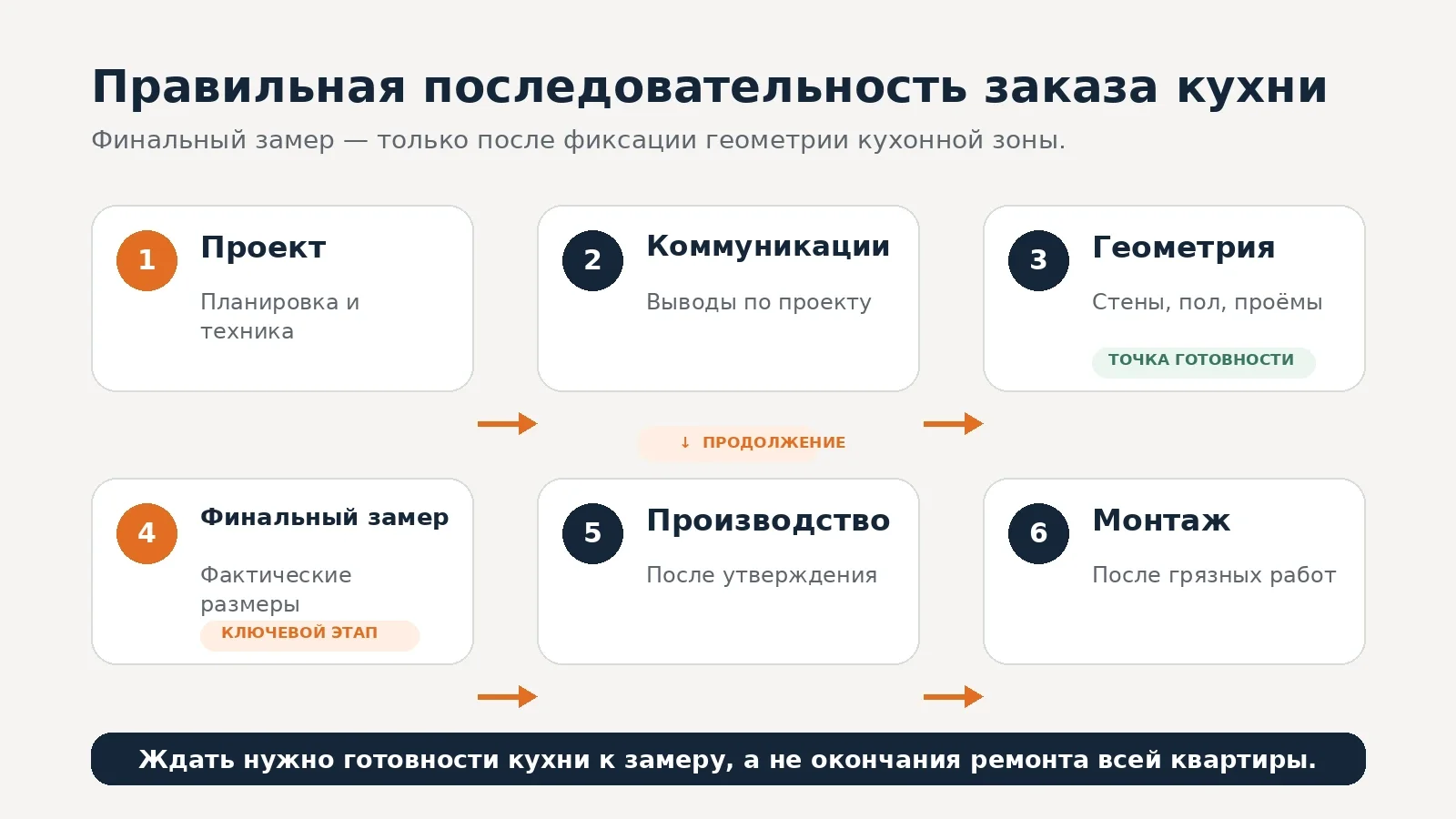

Оптимальная последовательность кухни во время ремонта
| Этап ремонта | Что делать с кухней |
| Планирование | Определить принципиальную компоновку и технику |
| До разводки коммуникаций | Сделать предварительный замер и проект |
| Черновые работы | Подготовить электрику, воду, канализацию и вентиляцию по проекту |
| Формирование помещения | Зафиксировать стены, проёмы, уровень пола и другие размеры |
| Кухонная зона готова | Выполнить финальный производственный замер |
| После замера | Проверить проект, технику и спецификацию |
| Размеры подтверждены | Запустить кухню в производство |
| Производство | Заканчивать совместимые работы в квартире |
| Грязные работы закончены | Доставка и монтаж |
| После установки | Финальные подключения и работы, зависящие от фактической мебели |

Когда заказывать слишком рано
Запускать кухню в производство рано, если:
- перегородки ещё могут передвинуть;
- стены будут существенно выравнивать;
- не определена конечная отметка пола;
- вода и канализация ещё меняют положение;
- неизвестна техника, влияющая на мебель;
- не определена трасса вытяжки;
- потолок влияет на высоту шкафов, но его уровень ещё не согласован;
- дизайнер, мебельщик и строители работают по разным версиям проекта.
Опасная ситуация выглядит так:
«Кухня уже производится, а мы здесь совсем немного перенесём розетку и подровняем стену».
Небольшое изменение для строителя может оказаться большим изменением для мебели.
Когда заказывать слишком поздно
Другая крайность — закончить ремонт, убрать строительный мусор и только после этого впервые прийти к изготовителю кухни.
Тогда может выясниться, что:
- розетки находятся не там;
- вывод воды мешает ящикам;
- вытяжку неудобно подключать;
- выбранный холодильник не помещается;
- для посудомоечной машины не оставлено места;
- не предусмотрено питание подсветки;
- удобная планировка требует переделки уже готовой отделки;
- нужный фасад или столешница имеют долгий срок поставки.
Ремонт формально закончен, но кухня только начинает путь от проекта до производства.
Отдельный замер столешницы: когда он нужен
Последовательность зависит от материала и технологии конкретного производителя.
Ламинированная столешница нередко изготавливается одновременно с кухней и окончательно подгоняется на монтаже.
Для некоторых столешниц из камня, кварцевого агломерата, керамики, акрила или других материалов производитель может использовать другую схему:
установка и выравнивание нижних шкафов → отдельное шаблонирование или замер → изготовление столешницы → монтаж.
Это не универсальное правило для всех материалов и компаний. Поэтому ещё до подписания договора стоит уточнить:
- входит ли столешница в общий срок;
- требуется ли повторный замер;
- когда его делают;
- сколько времени проходит до монтажа столешницы.
Так дата «монтаж кухни» не станет неожиданно означать, что рабочую поверхность придётся ждать ещё несколько недель.
Фартук: до кухни или после
И здесь нет единственного правильного порядка.
Если плиткой облицовывается большая плоскость стены, её можно закончить до монтажа — при условии, что толщина отделки уже учтена при финальном замере.
Если делается узкий фартук строго между столешницей и верхними шкафами, точнее бывает привязать его к фактически установленной мебели.
Особенно рискованно заранее выкладывать плиткой прямоугольник «по красивому 3D-проекту», если окончательного производственного замера ещё не было.
Что учитывать в Крыму
Технологически замер кухни в Крыму не отличается от других регионов. Региональная специфика проявляется прежде всего в сроках и логистике отдельных компонентов.
Часть мебели изготавливается в Крыму, часть комплектующих и готовых систем приходит из других регионов. Отдельные фасады, фурнитура, техника и столешницы могут иметь собственные сроки поставки.
На предварительном этапе полезно спросить изготовителя:
- где фактически производится кухня;
- какие материалы сейчас есть в наличии;
- что заказывается отдельно;
- входит ли доставка комплектующих в заявленный срок;
- когда возможен финальный замер;
- с какой даты считается срок изготовления;
- означает ли «готовность» окончание производства или уже доставку и монтаж;
- какие позиции способны сдвинуть монтаж всей кухни.
Поэтому фраза «изготовление 30 дней» сама по себе недостаточна. В договоре и графике важно понимать, от какого события считается срок и чем именно он заканчивается.
Что выбрать в разных ситуациях
Новостройка без отделки
Начинайте с предварительной планировки кухни ещё до разводки электрики и сантехники. Финальный замер делайте после того, как кухонная зона получила окончательные стены, проёмы и понятную отметку пола.
Капитальный ремонт старой квартиры
Первый проект можно сделать до демонтажа. Но после снятия старой кухни часто открываются реальные стены, трубы и неровности, поэтому контрольный замер перед производством особенно важен.
Косметический ремонт без переноса коммуникаций
Если стены, пол и инженерные точки остаются на месте, финальный замер можно провести раньше. Но старая мебель может закрывать углы и участки стен, поэтому специалист должен подтвердить, что доступных данных достаточно именно для производственного заказа.
Кухня до потолка
Не запускайте шкафы в производство, пока не определена реальная высота готового потолка и способ примыкания мебели.
Кухня с островом
До финального заказа должны быть подтверждены проходы, положение острова, размеры помещения и все выводы в полу, если они предусмотрены. Передвинуть остров на визуализации легко; переносить коммуникации в готовой стяжке гораздо сложнее.
Где можно сэкономить, а где не стоит
Можно сэкономить время
Начать выбирать изготовителя, материалы, технику и планировку ещё во время ремонта.
Не нужно ждать готовых обоев, чтобы обсуждать будущую кухню.
Можно избежать переделок
Передавать строителям не только красивую визуализацию кухни, а понятные размеры и требования к коммуникациям.
Не стоит экономить на контрольном замере
Самостоятельные размеры подходят для первого расчёта и обсуждения проекта. Но если производитель предлагает собственный финальный замер перед изготовлением, для индивидуальной кухни разумно использовать его.
Это также уменьшает спорную ситуацию, когда мебель изготовлена точно по размеру заказчика, но сам размер оказался неверным.
Не стоит запускать производство ради экономии пары недель
Если помещение ещё меняется, переделка мебели легко уничтожит весь выигрыш по времени.
Коротко: что делать
Для большинства ремонтов рабочая логика выглядит так:
Планировать кухню — рано. Финально замерять — поздно. Запускать в производство — после контрольного замера и проверки проекта.
Не ждите окончания всей квартиры, чтобы впервые обратиться к мебельщикам. Но и не изготавливайте индивидуальную кухню по размерам помещения, которое ещё меняется.
Короткая последовательность:
предварительный проект → коммуникации → окончательная геометрия кухонной зоны → финальный замер → производство → монтаж.
