Короткий ответ: на каком этапе ставить двери
Для обычной распашной двери с коробкой и наличниками удобная последовательность выглядит так:
- Сформировать перегородки и дверные проёмы.
- Закончить штукатурку, стяжку и другие мокрые работы.
- Уложить чистовое напольное покрытие.
- Закончить основную отделку стен и потолка.
- Установить коробку, полотно, наличники и фурнитуру.
- Подвести плинтус к наличникам.

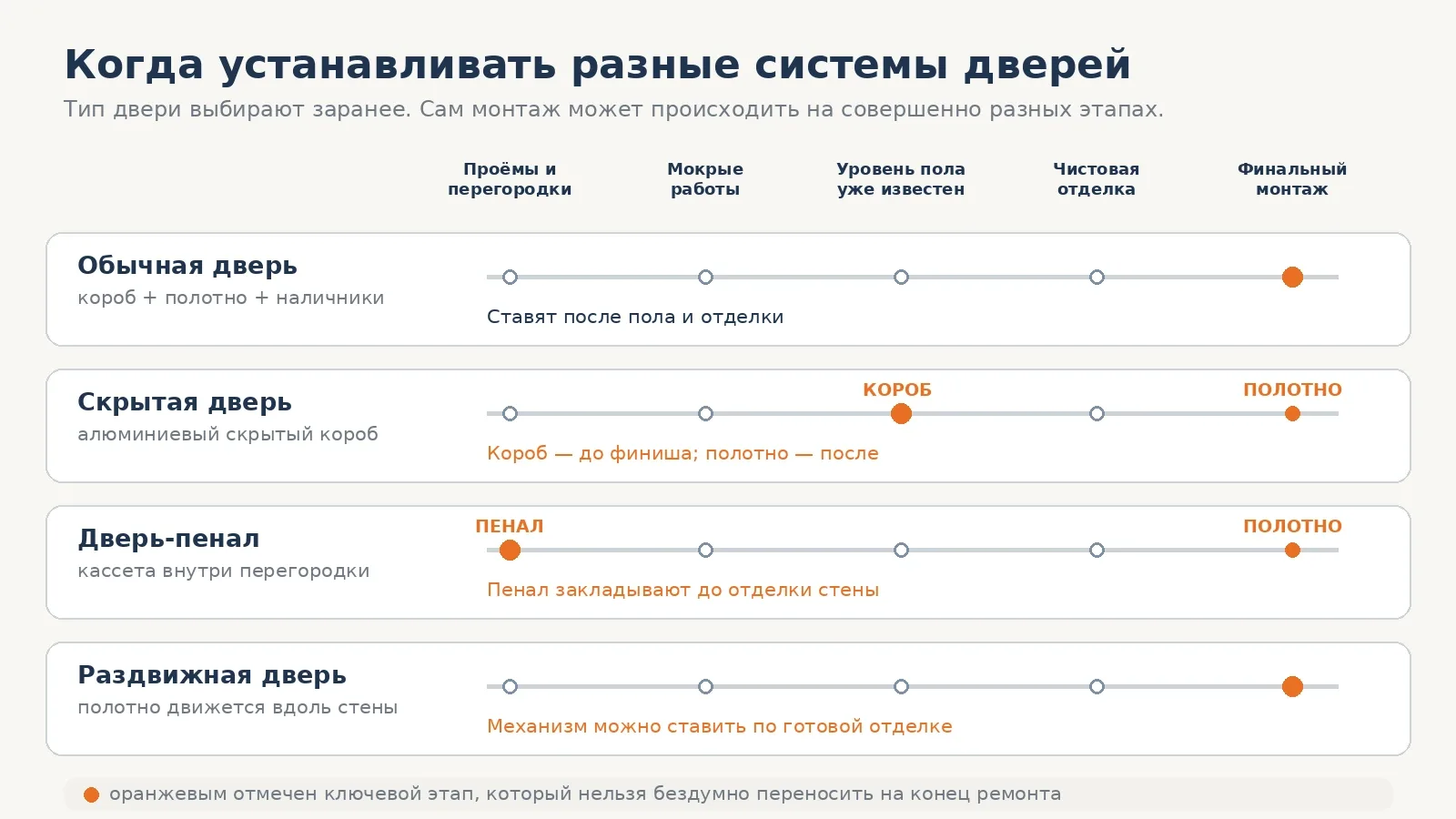

Но скрытая дверь и дверь-пенал требуют другой логики. Их конструктивные элементы становятся частью стены, поэтому вспоминать о них после финишной отделки поздно.

Почему обычные двери лучше ставить ближе к концу ремонта
Обычная межкомнатная дверь — уже готовое декоративное изделие. Если установить её слишком рано, полотно, коробка и наличники оказываются рядом со штукатуркой, шпаклёвкой, краской, строительной пылью и перемещением материалов.
Риск не только косметический. Есть ещё две практические причины не торопиться.
Мокрые процессы должны закончиться
После стяжки, штукатурки, шпаклевания и плиточных работ в помещении остаётся строительная влага. Для дверей из древесины и древесных материалов это лишний риск изменения геометрии и отделки.
Поэтому нормальная последовательность — сначала закончить мокрые процессы и дать материалам просохнуть, а затем монтировать готовые дверные блоки.
Важно: если производитель конкретной двери задаёт требования к температуре, влажности и акклиматизации изделия перед монтажом, ориентироваться нужно именно на них.
Нужно понимать окончательный уровень пола
Черновая стяжка ещё не показывает реальную высоту пола. Позже могут добавиться:
- плиточный клей и плитка;
- подложка и ламинат;
- инженерная доска;
- кварцвинил с подготовительным слоем;
- порог или стыковочный профиль.
Если обычную дверь ставить до понимания итоговой отметки, можно ошибиться с нижним зазором и положением коробки. Поэтому наиболее предсказуемый вариант — монтировать обычный дверной блок уже по готовому полу.
Двери ставить до обоев или после?
Для обычной двери с наличниками — чаще после обоев или покраски стен.
Наличник закрывает примыкание коробки к уже готовой стене, а отделочникам не приходится работать вплотную к установленному полотну. Так меньше риск испачкать или поцарапать дверь.
Это не означает, что любой дверной монтаж обязан происходить строго после последнего мазка краски. На сложном объекте последовательность может корректироваться. Но если речь о стандартной распашной двери и обычной отделке, финиш стен до монтажа — самый понятный сценарий.
Что раньше: двери или чистовой пол?
Для обычных межкомнатных дверей обычно рациональнее:
чистовой пол → дверь.
Так монтажник видит фактическую отметку пола и может корректно выставить коробку и зазор под полотном.
Особенно важно заранее решить, где будет стык двух покрытий. Например, в коридоре может быть плитка, а в спальне — ламинат. При закрытой двери переход желательно спрятать под полотном, а не оставлять видимым с одной из сторон.
Если этот стык никак не спланирован, проблема проявляется уже после укладки пола, когда передвигать границу покрытий намного сложнее.
Что раньше: дверь или плинтус?
Для классической двери с наличниками удобная последовательность обычно такая:
дверь и наличники → плинтус.
Плинтус аккуратно подводят к уже установленному наличнику. Если сделать наоборот, после монтажа двери плинтус часто приходится подрезать или переделывать.
У скрытого плинтуса, стеновых панелей и дверей в одной плоскости со стеной последовательность другая. Такие элементы нужно рассматривать как единую интерьерную систему ещё до чистовой отделки.
Главное исключение — скрытые двери
Скрытая дверь отличается от обычной тем, что её короб не закрывается привычным наличником. Алюминиевый профиль интегрируется в плоскость стены, а отделочные слои подходят непосредственно к коробу.
Поэтому сценарий «полностью закончим стены, потом купим скрытые двери» может закончиться переделкой.
В общем виде работа выглядит так:
- Выбрать конкретную систему скрытой двери.
- Подготовить проём по требованиям производителя.
- Определить отметку чистового пола или уже иметь готовый чистовой пол — в зависимости от системы.
- Установить скрытый короб на предусмотренном производителем этапе.
- Выполнить сопряжение короба со стеной и финишную отделку.
- Завершить монтаж и регулировку полотна по инструкции выбранной системы.
У разных производителей порядок может различаться. Например, некоторые системы требуют первоначально выставлять короб вместе с полотном, затем полотно снимать на время отделочных работ и возвращать после их окончания. Поэтому универсальной инструкции «короб сейчас, полотно потом» без оговорок быть не должно.
Главный вывод: если планируется скрытая дверь, дверникам и строителям нужно согласовать конструкцию до финишной отделки стен.
Дверь-пенал тоже нужно предусмотреть заранее
У двери-пенала полотно при открывании уходит внутрь перегородки. Для этого внутри стены находится кассета — конструкция, которую невозможно безболезненно добавить в уже готовую обычную перегородку.
Поэтому сначала выбирают систему и закладывают пенал, затем закрывают и отделывают стену. Само полотно и фурнитуру можно устанавливать на более позднем этапе по технологии производителя.
Если ремонт уже готов и вскрывать стену не хочется, проще рассматривать раздвижную дверь, которая перемещается вдоль стены, а не внутрь неё.
Раздвижная дверь вдоль стены: можно ли поставить после ремонта?
Во многих случаях — да. Наружная направляющая и полотно могут монтироваться по готовой отделке.
Но предусмотреть такую дверь всё равно нужно заранее. Следует проверить:
- достаточно ли свободной стены для открытого полотна;
- не окажутся ли на пути выключатели и розетки;
- не помешают ли плинтус, мебель или наличники соседнего проёма;
- есть ли подходящее основание для надёжного крепления направляющей;
- не конфликтует ли дверь с будущей мебелью.
То есть поздний монтаж не означает позднее проектирование.
Когда выбирать и заказывать двери
Здесь и появляется главное правило всей статьи:
Устанавливать дверь можно поздно. Выбирать её тип нужно рано.
До чистовой отделки желательно уже понимать:
- обычная дверь или скрытая;
- распашная или раздвижная;
- дверь-пенал или система вдоль стены;
- стандартная или увеличенной высоты;
- будет ли наличник;
- нужен ли добор;
- направление открывания;
- будет ли скрытый плинтус;
- не конфликтует ли полотно с мебелью и выключателями.
Это особенно важно для скрытых дверей, кассетных систем и нестандартных проёмов.
Производители также рекомендуют не откладывать замер до последнего дня. Например, фабрика Sofia указывает, что оптимально проводить замер примерно за 2–3 месяца до предполагаемой установки: этого времени достаточно, чтобы проверить проёмы, подобрать комплектацию и при необходимости скорректировать строительные работы.
Когда делать окончательный замер
Полезно разделять два действия.
Проектная подготовка проёма выполняется заранее. На этом этапе нужно понимать требования выбранной системы и размеры, которые строители должны обеспечить.
Финальный замер перед заказом проверяет уже фактическое состояние объекта:
- ширину и высоту проёма;
- толщину стены;
- вертикальность и геометрию;
- уровень пола;
- тип будущего или уже уложенного покрытия;
- необходимость доборов;
- направление открывания;
- соседство выключателей, мебели и сантехники.
Для нестандартных и встроенных систем производитель может потребовать собственный порядок замера. Его лучше получить до того, как проём окончательно заштукатурен.
Практическая последовательность ремонта
Для квартиры со стандартными распашными дверями можно ориентироваться на такую схему:
| Этап ремонта | Что делать с дверями |
| Планировка | Выбрать типы и направление открывания |
| Перегородки | Сформировать проёмы под выбранные системы |
| Штукатурка и стяжка | Обычные двери пока не устанавливать |
| Электрика и инженерия | Проверить выключатели, мебель и траекторию открывания |
| Чистовой пол | Получить окончательную отметку пола |
| Покраска, обои, плитка | Закончить стены около обычных проёмов |
| Потолок | Закончить основные потолочные работы |
| Монтаж дверей | Установить коробки, полотна, наличники и фурнитуру |
| Плинтус | Подвести к готовым наличникам |
Для скрытой двери и пенала часть дверной системы появляется значительно раньше — до финишной отделки соответствующей стены.
Что нужно проверить до отделки
Размер проёма
Не стоит делать все проёмы «по привычке». Требования зависят от конкретной коробки, полотна и способа монтажа.
Слишком маленький проём придётся расширять. Слишком большой — наращивать. А если ошибка обнаружится после плитки или покраски, переделка станет заметно дороже.
Геометрию стен
Дверная коробка устанавливается по уровню, а наличник не способен исправить сильно кривую стену. Если плоскости расходятся, могут появиться щели, сложные примыкания и визуально перекошенные наличники.
Чем минималистичнее дверь, тем заметнее такая ошибка. Для скрытой системы геометрия стены особенно важна, поскольку наличника, который спрятал бы примыкание, нет.
Итоговую толщину стены
Штукатурка, плитка и стеновые панели меняют толщину проёма. От неё зависит необходимость и размер доборов.
Поэтому оценивать толщину стены по голой кладке или каркасу без учёта будущих слоёв недостаточно.
Направление открывания
Дверь нужно проверять вместе с будущим интерьером. Полотно не должно:
- перекрывать выключатель;
- ударяться о шкаф;
- конфликтовать с соседней дверью;
- мешать проходу;
- упираться в раковину или другую сантехнику.
Перенести выключатель до покраски стены обычно намного проще, чем после установки двери.
Типичные ошибки
Оставить выбор дверей на самый конец
Для стандартной двери это иногда проходит без последствий. Для скрытой двери, пенала или высокого полотна — может сделать задуманный вариант невозможным без переделки.
Установить обычные двери сразу после штукатурки
Впереди ещё остаются влажные и грязные процессы, а готовые изделия приходится постоянно защищать от пыли, краски и повреждений.
Не знать будущую высоту пола
В результате получается неправильный нижний зазор или приходится корректировать уже установленную коробку.
Сначала смонтировать обычный плинтус
Потом его приходится подгонять под наличник. Для классической системы проще сначала закончить дверной блок.
Формировать проёмы без выбранной системы
Один и тот же размер полотна ещё не означает одинаковые требования к проёму у разных коробок и производителей.
Не учитывать мебель и электрику
Технически правильно установленная дверь может оказаться неудобной, если её полотно закрывает выключатель или занимает место, где должен стоять шкаф.
Что выбрать в разных ситуациях
Обычная распашная дверь с наличниками. Выбрать заранее, проём проверить до отделки, устанавливать ближе к концу ремонта по готовому полу и отделанным стенам.
Скрытая дверь. Выбрать до финишной отделки. Короб монтировать на этапе, указанном производителем, с заранее известной отметкой чистового пола.
Раздвижная дверь-пенал. Кассету предусмотреть ещё при устройстве перегородки или до её окончательной отделки. Полотно устанавливается позднее по инструкции системы.
Раздвижная дверь вдоль стены. Сам механизм часто можно установить по готовой отделке, но свободную стену, основание крепления и расположение электрики нужно предусмотреть заранее.
Дверь увеличенной высоты или «до потолка». Согласовать с дверной компанией до окончательной подготовки проёма и потолка.
Где можно сэкономить, а где не стоит
Можно не привозить обычные готовые двери на объект за несколько месяцев до монтажа. Так их не придётся хранить среди строительной пыли и защищать от случайных повреждений.
Но не стоит экономить на:
- профессиональном замере;
- корректной геометрии проёмов;
- согласовании уровня пола;
- раннем проектировании скрытых коробов и пеналов;
- проверке направления открывания.
Переделка готовой стены, пола или плитки почти всегда неприятнее, чем своевременная проверка проёма.
Коротко: что запомнить
Для обычных межкомнатных дверей рабочее правило простое:
сначала мокрые работы, чистовой пол и отделка — потом дверь.
Но применять его ко всем дверным системам нельзя.
Скрытый короб и кассета двери-пенала относятся к тем элементам, которые должны появиться раньше. Поэтому правильная стратегия ремонта выглядит так:
конструкцию двери выбирают на этапе планирования, проём готовят заранее, а окончательный монтаж выполняют тогда, когда этого требует конкретная система.
