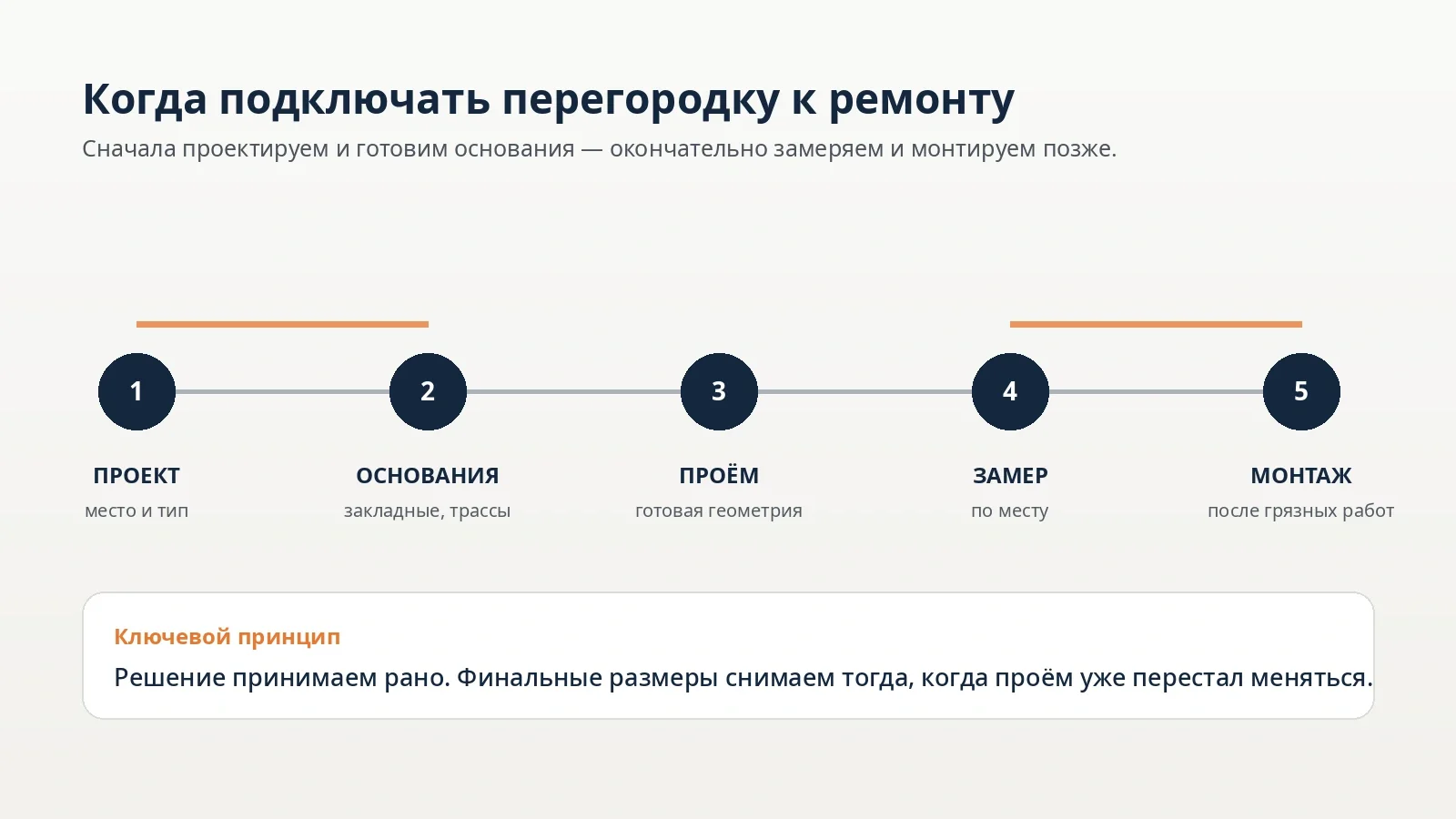

Короткий ответ: когда что делать
В большинстве ремонтов последовательность выглядит так:
| Этап | Что делать с перегородкой |
| Планировка и дизайн-проект | Определить место, тип, размеры, способ открывания и принцип крепления |
| Черновые работы | Предусмотреть закладные, усиления, ниши, трассы и чистовые отметки пола |
| Отделка формирует окончательную геометрию | Вызвать специалиста на финальный замер |
| После замера | Утвердить рабочую схему и запустить систему в производство |
| Пыльные и мокрые работы закончены | Установить стекло, двери, видимый профиль и фурнитуру |
| Финал ремонта | Отрегулировать створки и проверить работу конструкции |
То есть выбирать перегородку нужно рано, а окончательно измерять и устанавливать — поздно.

Почему перегородку нельзя просто оставить «на потом»
Перегородка взаимодействует не только с линией проёма. Конструкция может зависеть от пола, потолка, стен, плинтусов, встроенной мебели, освещения, розеток, тёплого пола и скрытых инженерных трасс.
У подвесной раздвижной системы верхняя направляющая передаёт нагрузку на основание. У стационарной каркасной перегородки стойки могут крепиться к полу и потолку. У цельностеклянной конструкции отверстия и вырезы под фурнитуру должны быть определены до изготовления стекла.
Поэтому вопрос «когда установить перегородку?» слишком упрощён. Правильнее спросить:
Что нужно предусмотреть под перегородку сейчас, а что можно установить в самом конце ремонта?
Проектировать перегородку нужно ещё до чистовой отделки
На раннем этапе необязательно знать размеры каждого стекла до миллиметра. Но принципиальная схема уже должна быть определена.
Нужно решить:
- где проходит ось перегородки;
- будет она стационарной или открывающейся;
- если открывающейся — распашной, раздвижной или складной;
- где находится проход;
- в какую сторону открывается дверь;
- куда уезжают раздвижные полотна;
- будет ли система каркасной или цельностеклянной;
- крепится ли она к потолку;
- есть ли напольная направляющая или нижний фиксатор;
- нужен ли скрытый профиль или ниша;
- будут ли рядом розетки, выключатели, подсветка или мебель.
Точный оттенок алюминия и стекла можно утвердить позднее. Принцип крепления лучше знать до того, как строители закроют потолок и пол.
Особенно важно заранее разобраться с потолком
Бетонное перекрытие
Обычно это наиболее понятное основание: можно заранее согласовать узел крепления и чистовую отметку потолка. Но способ крепления всё равно должен соответствовать конкретной системе и нагрузке.
Гипсокартонный потолок
Сам лист гипсокартона нельзя автоматически считать основанием для тяжёлой подвесной системы. Если направляющая должна проходить в зоне такого потолка, до его закрытия нужно согласовать с производителем перегородки подходящее усиление или передачу нагрузки на основную конструкцию.
Натяжной потолок
Натяжное полотно также не является несущим основанием. Если перегородка должна визуально примыкать к нему, ещё до монтажа полотна нужно понимать, где проходит направляющая, к чему она крепится и как потолок примкнёт к профилю.
Сначала проектируется реальное крепление перегородки, затем декоративный потолок закрывает или обходит этот узел — а не наоборот.
Пол тоже нельзя рассматривать только как отделку
В полу могут находиться трубы и кабели тёплого пола, электрические трассы, гидроизоляция и другие скрытые элементы. При этом некоторые перегородки имеют нижний профиль, направляющую или фиксатор, которые требуют крепления к основанию.
Особенно опасен сценарий: тёплый пол уже сделан, плитка уложена, а на монтаже выясняется, что нужно сверлить именно там, где никто уже не уверен в расположении трубы или кабеля.

Когда делать окончательный замер
Для индивидуально изготовленной перегородки финальный замер имеет смысл проводить тогда, когда поверхности, определяющие реальный габарит конструкции, уже сформированы или их окончательные отметки надёжно зафиксированы.
Желательно, чтобы были понятны:
- отметка чистового пола;
- реальная высота помещения;
- плоскость потолка;
- готовая геометрия стен;
- толщина облицовки;
- расположение дверного проёма;
- окончательная линия перегородки.
Особенно это важно для цельностеклянных конструкций.
Почему нельзя просто оставить запас и потом подрезать стекло
Закалённое стекло обрабатывают до закалки. Отверстия, вырезы, кромки и окончательные размеры задаются заранее. После закалки дополнительная механическая обработка уже не является штатным способом исправления ошибки.
Поэтому ошибка в замере стеклянной перегородки может означать не регулировку на объекте, а изготовление нового полотна.
Обязательно ли укладывать чистовой пол до замера
Не для каждой системы это абсолютно необходимо.
Если проектом точно заданы отметка будущего пола, его толщина, конструкция потолка и все примыкания, производитель может работать по проектным отметкам ещё до завершения отделки.
Но для владельца квартиры полезно придерживаться простого правила:
Чем меньше возможности регулировки у конструкции, тем важнее дождаться реальной окончательной геометрии.
Для индивидуальной цельностеклянной перегородки безопаснее выполнять окончательный замер после того, как размеры проёма уже не будут меняться.

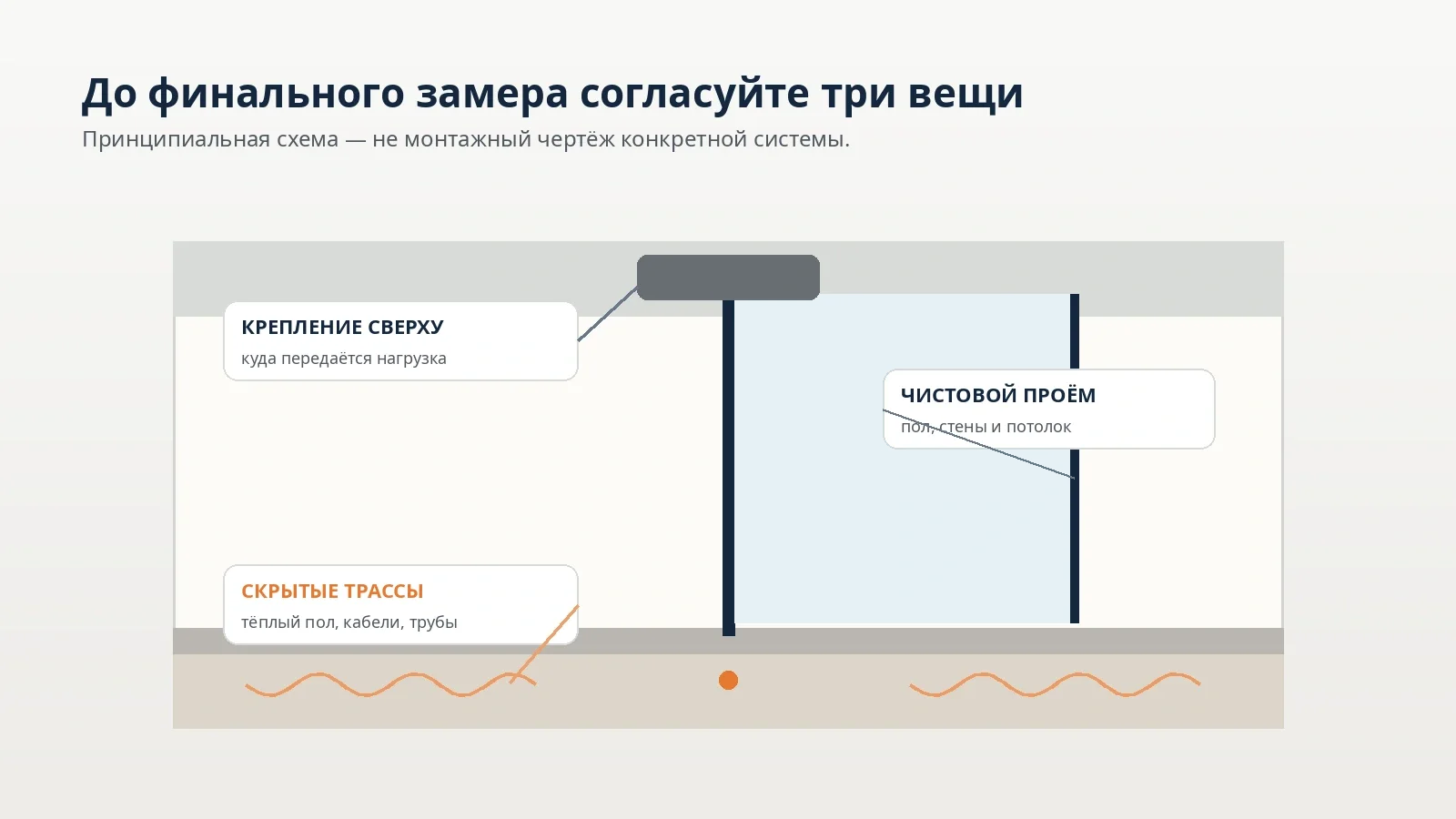

Что проверить после замера, но до запуска в производство
Хороший замер ещё не означает, что заказ готов.
До изготовления стоит проверить рабочую схему конструкции. На ней должны быть понятны:
- ширина секций;
- высота;
- положение стационарных полотен;
- расположение двери;
- направление открывания;
- куда сдвигаются раздвижные полотна;
- расположение ручек;
- расположение замка, если он нужен;
- тип стекла;
- цвет профиля;
- тип фурнитуры;
- наличие нижних элементов;
- примыкания к стенам, потолку и полу.
Полезно смотреть не только на красивый рендер, но и на логику открывания. Технически корректная конструкция может оказаться неудобной, если открытое полотно перекрывает выключатель, мебель или проход.
Когда устанавливать саму перегородку
В большинстве квартир видимую часть перегородки разумно устанавливать ближе к концу ремонта, когда завершены основные грязные и мокрые процессы.
К этому моменту обычно уже:
- сделана стяжка;
- закончены штукатурные работы;
- уложена плитка;
- готовы основные потолочные конструкции;
- закончена основная покраска;
- уложено чистовое напольное покрытие либо окончательно известна его отметка;
- помещение можно безопасно использовать для монтажа стекла.
Так снижается риск поцарапать стекло, повредить окрашенный алюминиевый профиль, забить направляющие строительной пылью или ударить готовую конструкцию стройматериалами.
Но скрытые элементы конкретной системы могли быть предусмотрены намного раньше. Поэтому фраза «перегородки устанавливают после чистовой отделки» верна только наполовину.
Как выглядит правильная последовательность ремонта
1. Планировка помещения
Определяем, нужна ли перегородка и какую задачу она решает.
2. Выбор принципа конструкции
Каркасная или цельностеклянная, стационарная или раздвижная, расположение дверей.
3. Проверка узлов крепления
Согласовываем потолок, пол, стены, необходимые закладные и скрытые коммуникации.
4. Черновые строительные работы
Делаем необходимые усиления, ниши и основания по требованиям выбранной системы.
5. Формирование чистовой геометрии
Пол, стены и потолок приходят к окончательным размерам.
6. Финальный замер
Производитель измеряет реальный объект.
7. Утверждение рабочей схемы
Проверяем конструкцию, стекло, фурнитуру и открывание.
8. Производство
Перегородка изготавливается под конкретный объект.
9. Завершение грязных работ
Объект становится безопасным для стекла и готового профиля.
10. Монтаж и регулировка
Устанавливаются профиль, стекло, створки и фурнитура; проверяются открывание, зазоры и работа механизмов.
Когда нужны закладные
Не каждой перегородке обязательно требуется специальная закладная. Это зависит от типа системы, веса полотен, способа открывания, материала потолка и стен, длины направляющей и способа передачи нагрузки.
Поэтому универсальное правило «под стеклянную перегородку нужен такой-то брус» неправильно.
Правильнее другое правило:
До зашивки потолка или стены получите от производителя перегородки требования к основанию.
И уже по этим требованиям строительная бригада должна подготовить нужный узел.
Особенно важно это для подвесных и складных систем.
Что учитывать для разных типов перегородок
| Тип | Когда решить конструкцию | Когда замерять | Когда устанавливать |
| Каркасная стационарная | До чистовой отделки | После формирования проёма | Обычно ближе к окончанию ремонта |
| Цельностеклянная стационарная | Заранее определить крепления | По окончательной геометрии | После основных отделочных работ |
| Раздвижная с верхним подвесом | До устройства потолка | После фиксации чистовых уровней | Направляющая — по технологии системы, полотна — ближе к концу |
| Раздвижная с нижними элементами | До устройства пола | По чистовому уровню пола | После основных грязных работ |
| Перегородка со стеклянной дверью | До ремонта определить проход и открывание | По готовой геометрии | В конце отделки |
| Скрытая система или полотно в нише | На стадии проекта | По технологии конкретной системы | Часть элементов во время ремонта, часть после |
Главный принцип: чем больше элементов перегородки должны быть скрыты внутри ремонта, тем раньше нужно подключать её производителя.
Что действительно влияет на результат
Несущая способность основания
Красивый потолок ещё не означает, что к нему можно подвесить створки. Основание должно соответствовать требованиям выбранной системы.
Реальная геометрия
Стены могут быть не строго вертикальными, а потолок и пол — не идеально параллельными. Профессиональный замер нужен не только ради одной ширины и одной высоты.
Чистовой уровень пола
Дополнительные слои стяжки, плитки, подложки или покрытия меняют высоту проёма и положение нижних элементов.
Скрытые коммуникации
Они особенно важны в зоне сверления пола, стен и потолка.
Направление открывания
Оно влияет на проходы, мебель, выключатели и соседние двери.
Доступ для заноса стекла
Большое полотно ещё нужно доставить от машины до места установки. Заранее проверяют входные двери, лестницы, повороты, лифт, коридоры и возможность безопасно занести стекло.
Проектировать большое цельное полотно, которое физически невозможно доставить на место монтажа, бессмысленно.
На что часто обращают слишком много внимания
На раннем этапе заказчики нередко обсуждают оттенок тонированного стекла, цвет профиля, форму ручки и декоративные раскладки.
Это влияет на интерьер, но гораздо раньше нужно решить четыре менее эффектных вопроса:
- куда крепится конструкция;
- как она открывается;
- какая будет реальная чистовая геометрия;
- нет ли в местах крепления скрытых коммуникаций.
Цвет профиля можно поменять до заказа. Отсутствующее основание за уже готовым потолком исправить намного сложнее.
Типичные ошибки
Заказывать перегородку только после окончания всего ремонта
В итоге приходится адаптировать конструкцию к уже готовому интерьеру вместо того, чтобы заранее сделать подходящий узел.
Делать финальный замер по черновому полу
После стяжки, плитки или другого покрытия высота проёма меняется.
Сначала натянуть потолок, потом думать о подвесной перегородке
Может оказаться, что нужного основания для направляющей нет.
Не сообщить о тёплом поле
Монтажная бригада должна знать, где проходят скрытые системы и где допустимы крепления.
Запустить закалённое стекло до окончательного согласования фурнитуры
Отверстия и вырезы являются частью заказа стекла. Исправить их после закалки обычной обработкой нельзя.
Не показать строителям схему перегородки
Строители делают потолок по одному решению, производитель перегородки рассчитывает другое — конфликт обнаруживается слишком поздно.
Не учитывать плинтус
Плинтус может попасть точно в место примыкания вертикального профиля.
Не проверить путь заноса
Особенно неприятно обнаружить проблему, когда готовое большое стекло уже привезено на объект.
Что учитывать в Крыму
Для обычной интерьерной перегородки климат Крыма почти не меняет правильную последовательность ремонта. Нет смысла искусственно придумывать здесь «особый крымский монтаж».
Практическое значение может иметь логистика больших стёкол: сложный подъезд к дому, узкие лестницы, небольшие лифты или особенности доставки на участок. Путь заноса лучше проверить ещё до утверждения размеров полотен.
Если перегородка отделяет не обычные внутренние помещения, а террасу, неотапливаемую зону или пространство с постоянным воздействием наружной среды, это уже другой режим эксплуатации. Тогда материалы, профиль, стекло, фурнитуру и узлы выбирают под конкретные условия.
Что выбрать в разных ситуациях
Простая стационарная перегородка в готовом проёме
Производителя можно подключить сравнительно поздно, если есть надёжные основания и не требуется ничего скрывать в потолке или полу. Финальный замер всё равно лучше делать по уже сформированной геометрии.
Цельностеклянная перегородка от пола до потолка
Проектируем заранее, окончательно измеряем поздно. Для стекла особенно важны точные размеры и заранее согласованные отверстия под фурнитуру.
Подвесная раздвижная перегородка
Производителя нужно подключать до завершения потолка. Нужно заранее решить, на что опирается направляющая и куда передаётся нагрузка.
В квартире будет натяжной потолок
Сначала согласовываем перегородку и её крепление, затем проектируем примыкание натяжного потолка.
В полу есть тёплый пол
До монтажа нужно знать его трассировку и требования выбранной системы к нижнему креплению.
Ремонт уже полностью закончен
Это не означает, что перегородку поставить невозможно. Но выбор может стать сложнее, крепления — заметнее, а часть решений — дороже из-за дополнительных работ. В такой ситуации сначала нужен осмотр места установки.
Перегородка между кухней и комнатой
Кроме монтажных вопросов нужно отдельно проверить допустимость самой планировки. Технически установить стеклянную конструкцию и получить допустимое юридическое решение — не одно и то же.
Где можно сэкономить, а где не стоит
Можно не переплачивать за сложную скрытую систему, если интерьеру она действительно не нужна. Иногда простая видимая направляющая или стандартная каркасная система решает задачу проще.
Но опасно экономить на:
- необходимых усилениях и основаниях;
- корректном финальном замере;
- согласовании отверстий и фурнитуры до закалки стекла;
- информации о тёплом поле и скрытых коммуникациях;
- проверке реальной возможности заноса крупных полотен.
Самая дешёвая переделка стеклянной перегородки — та, которой удалось избежать до запуска стекла в производство.
Коротко: как правильно
Если ремонт только начинается — определите тип перегородки сейчас.
До закрытия стен, потолков и пола — согласуйте крепления, необходимые основания и скрытые элементы.
Когда сформирована реальная геометрия — сделайте окончательный замер.
После этого — утвердите рабочую схему и запускайте изготовление.
Когда закончены основные грязные работы — устанавливайте стекло, двери и фурнитуру.
Эта последовательность позволяет получить аккуратную конструкцию без попыток приспособить её к уже законченному ремонту.
