Главный принцип: проектировать нужно не первое здание, а весь участок

Представим типичный сценарий:

  1. куплен участок;
  2. первым строится гостевой дом-баня;
  3. семья временно живёт в нём;
  4. через один-два года начинается строительство основного дома;
  5. после переезда первое здание остаётся баней и гостевым домом.

Самая дорогая ошибка в этом сценарии — проектировать первый этап так, будто основного дома никогда не будет.

Тогда появляются:

  • автономная канализация на месте будущей парковки;
  • водопровод под будущим фундаментом;
  • электрический кабель там, где понадобится подпорная стена;
  • канализация, к которой основной дом неудобно подключить самотёком;
  • недостаточная электрическая мощность;
  • повторные траншеи через уже готовые дорожки;
  • необходимость переносить колодцы, оборудование и коммуникации.

Правильная логика другая:

сначала — конечная схема участка, потом — инженерные магистрали и точки подключения, и только затем — коммуникации первого здания.

При этом часть системы можно построить сразу, а часть достаточно только предусмотреть.

Что желательно определить ещё до строительства гостевого дома-бани

Не обязательно иметь полностью рабочий проект основного дома. Но его примерное положение на участке уже должно быть понятно.

Желательно знать:

  • пятно будущего основного дома;
  • предполагаемое место технического помещения или котельной;
  • расположение гостевого дома-бани;
  • источник воды или точку подключения к водопроводу;
  • вариант канализации;
  • точку ввода электричества;
  • будущий въезд и парковку;
  • основные дорожки;
  • возможные подпорные стены;
  • направление отвода поверхностной воды;
  • места будущих террас и других капитальных сооружений.

Особенно полезна топографическая съёмка участка с отметками высот. Для напорного водопровода локальный перепад высоты обычно не определяет судьбу всей системы так жёстко, как для самотечной канализации: у канализационной трассы рельеф и отметки принципиальны.

Какие коммуникации нужно рассматривать как единую систему

Для участка с двумя зданиями полезно разделить инженерные решения на несколько групп.

СистемаЧто решить для всего участкаЧто можно сделать на первом этапе
Водаисточник, производительность, магистраль, точки разветвленияподключить гостевой дом
Канализациянаправление стока, отметки, способ очистки или точка подключенияпостроить ветку первого здания
Электричествонеобходимая мощность участка, ввод, распределениезапитать гостевой дом через отдельный щит
Отоплениеавтономное или общее для двух зданийобеспечить отопление первого здания
Интернет и слаботочкамаршрут между зданиями и наружными устройствамизаложить трассу и резерв
Наружные потребителиворота, освещение, насосы, полив, камерыпредусмотреть закладные и точки подключения

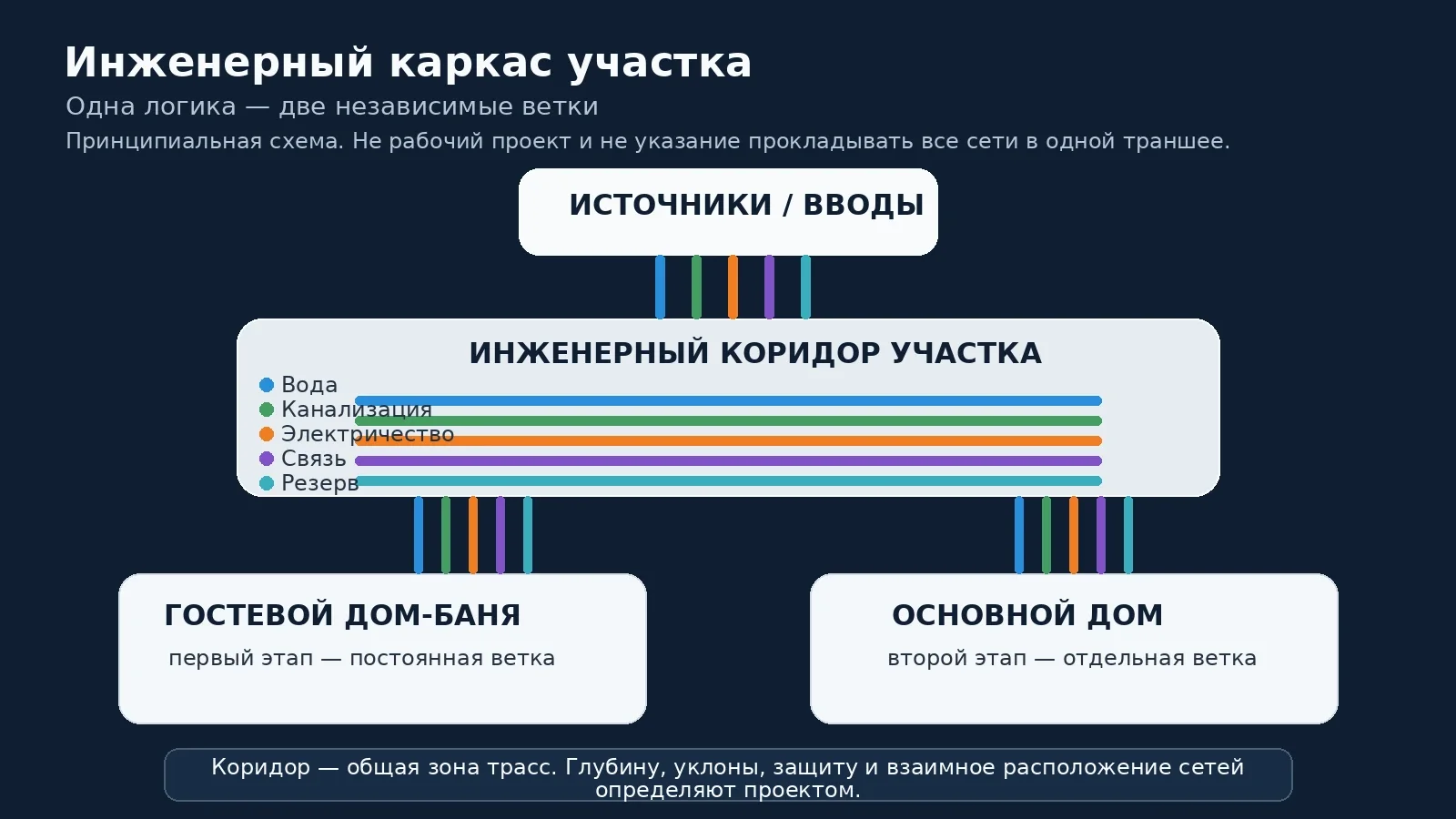

Инженерный коридор участка с отдельными ответвлениями к гостевому дому-бане и будущему основному дому
Принципиальная визуализация: инженерные системы планируются на уровне всего участка, а каждое здание получает собственную ветку. Это не рабочий чертёж и не схема взаимных расстояний сетей.

Ключевое слово здесь — магистраль. Вместо двух случайных независимых наборов коммуникаций желательно получить понятную структуру:

источник или ввод → распределение по участку → отдельная ветка гостевого дома → отдельная ветка основного дома.

Конкретная схема зависит от источников ресурсов, рельефа, технических условий и проектов зданий.

Водоснабжение: сначала определить источник и будущий расход

Первый вопрос не в диаметре трубы, а в том, откуда участок вообще будет получать воду.

Возможны разные сценарии:

  • центральный водопровод;
  • скважина;
  • другой автономный источник;
  • накопительная ёмкость;
  • комбинированная схема.

Если предусмотрено централизованное подключение, сначала нужно выяснить техническую возможность и получить необходимые условия подключения. Наличие трубы рядом с участком само по себе не гарантирует нужные параметры или возможность присоединения.

Если вода автономная, нужно думать уже о конечной системе двух зданий.

Почему нельзя считать только гостевой дом

Сегодня вода нужна для санузла, душа, кухни, стиральной машины и банной зоны. Позже добавятся основной дом, дополнительные санузлы, кухня, бытовая техника, а возможно — наружный полив и другие потребители.

Это не означает, что насос или накопительный бак обязательно нужно сразу покупать с большим запасом. Но место источника, общая логика сети и потенциальная производительность системы должны учитывать второй дом.

Рациональная архитектура часто строится по принципу:

источник воды → основная линия участка → распределительный узел → отдельные отключаемые ветки двух зданий.

Так одно здание можно обслуживать или отключать, не оставляя без воды второе. Точные диаметры труб, насосы, автоматику и давление определяют по расчёту конкретной системы.

Канализация — коммуникация, которую особенно опасно проектировать «потом»

Если вода движется по напорной сети, бытовая самотечная канализация гораздо сильнее зависит от высотных отметок и трассы.

Поэтому ещё до фундамента первого здания желательно понимать:

  • отметку выхода канализации из гостевого дома;
  • примерную отметку выхода будущего основного дома;
  • направление общей трассы;
  • местоположение очистного сооружения или точки подключения;
  • где понадобятся повороты и обслуживаемые участки;
  • какие сооружения появятся над трассой позднее.

Типичная ошибка

Гостевой дом строят первым, выводят канализацию в наиболее удобную сегодня сторону и размещают автономное очистное сооружение рядом. Позднее определяется место основного дома — и выясняется, что подключить его к существующей сети самотёком неудобно либо требуется менять отметки, ставить дополнительное оборудование или прокладывать новую трассу.

Поэтому:

канализацию желательно проектировать от конечной схемы участка назад к первому зданию, а не наоборот.

Если второй дом пока ещё не спроектирован точно, важно хотя бы сохранить инженерный коридор и подходящие высотные возможности.

Нужно ли сразу покупать систему очистки «на два дома»

Не всегда. Выбор зависит от количества пользователей, режима использования гостевого дома, пиковых нагрузок бани, типа очистного сооружения и возможности дальнейшего расширения.

Иногда разумно сразу установить систему, рассчитанную на конечный режим. Иногда рациональнее предусмотреть расширение. Слепое увеличение производительности оборудования «на всякий случай» тоже может быть ошибкой.

Электричество: считать мощность нужно для конечного участка

Гостевой дом-баня кажется небольшим потребителем, пока не появляется полный список оборудования. В нём потенциально могут одновременно присутствовать электрическая банная печь, водонагреватель, варочная поверхность, кондиционер, насос, стиральная машина и бытовые приборы.

Если позже появляется основной дом с электрическим отоплением, кухней, кондиционерами, насосным оборудованием и другими мощными потребителями, исходный электрический ввод может стать ограничением.

Поэтому перед подключением стоит составить перспективный список электрических нагрузок всего участка. Это не простое сложение паспортной мощности всех приборов: расчёт учитывает режимы и одновременность работы. Но будущий дом нельзя просто исключить из рассмотрения.

Удобная логика распределения обычно выглядит так:

ввод на участок → главный распределительный узел → отдельная защищённая линия гостевого дома → в будущем отдельная линия основного дома.

В каждом здании — собственное внутреннее распределение и защита. Конкретную схему, сечения кабелей и защитные аппараты должен определять проект электроснабжения.

Важно: электроснабжение относится к системам, где неправильный выбор кабеля, защиты и способа монтажа может повлиять на электрическую и пожарную безопасность. Не подбирайте параметры «с запасом на глаз» только по сегодняшним потребностям бани.

Нужно ли сразу прокладывать кабель к месту будущего дома

Если положение дома и параметры электроснабжения уже зафиксированы — это может быть рационально.

Если проект ещё меняется, часто полезнее заранее предусмотреть:

  • свободный инженерный коридор;
  • проходы под будущими дорожками;
  • защитные трубы или закладные в заранее определённых местах;
  • место будущего распределительного узла.

Это дешевле, чем через два года вскрывать готовый двор, но не заставляет сегодня покупать кабель, параметры которого ещё неизвестны.

Отопление: одно на два здания или два независимых

Универсального ответа нет.

Вариант 1. Каждое здание отапливается независимо

Для сценария «гостевой дом-баня сначала» это часто удобно. Первое здание сразу получает полноценную самостоятельную систему, а после строительства основного дома гостевой блок можно держать на минимальной температуре или включать только перед приездом гостей.

Недостаток — появляется два комплекта оборудования.

Вариант 2. Общий источник тепла

Можно предусмотреть один источник тепла и наружную тепловую сеть к двум зданиям, если это оправдано расчётом.

Но появляются наружная теплотрасса, теплопотери, насосное оборудование, регулирование и зависимость двух зданий от одного источника. Если котельная будущего основного дома пока даже не спроектирована, тянуть к её предполагаемому месту готовую отопительную сеть обычно преждевременно.

Гораздо важнее не перекрыть возможность её устройства, если позднее расчёт покажет выгоду общей системы.

Горячая вода в гостевом доме-бане

Гостевой дом-баня отличается от обычного гостевого домика повышенными кратковременными расходами горячей воды. Поэтому систему нельзя выбирать только по числу постоянно проживающих людей.

Нужно учитывать сценарий, когда семья живёт здесь каждый день, одновременно используется баня и душевые, а позднее помещение становится гостевым и используется эпизодически.

Иногда независимое приготовление горячей воды в каждом здании оказывается удобнее общего решения на весь участок. Конкретный способ зависит от источника энергии и режима эксплуатации.

Интернет и слаботочные системы лучше вспомнить до благоустройства

На первом этапе интернет может казаться незначительной частью проекта. Через несколько лет на участке появляются точки Wi‑Fi, видеонаблюдение, домофон, управление воротами, датчики, сигнализация и наружное оборудование.

Для них полезно заранее предусмотреть самостоятельный маршрут. Не стоит рассчитывать, что любой слаботочный кабель потом можно просто положить в существующую электрическую трубу.

Правильнее на этапе земляных работ предусмотреть отдельную инфраструктуру для слаботочных сетей, а конкретное наполнение выбрать позднее.

Закладные зачастую ценнее лишних метров кабеля

Есть большая разница между «закопать сейчас всё, что когда-нибудь понадобится» и «сделать так, чтобы потом можно было без разрушений добавить нужное».

Второй подход обычно разумнее.

Особенно полезны заранее предусмотренные проходы:

  • под въездом;
  • под парковкой;
  • под будущими дорожками;
  • через подпорные стены;
  • возле террас;
  • между основными инженерными зонами участка.

Через резервную трубу впоследствии провести нужную линию намного проще, чем вскрывать бетон или плитку. Но количество, размеры и размещение таких закладных должны вытекать из схемы участка.

Нельзя забывать про наружные потребители

Основной дом и гостевой дом-баня — не единственные будущие точки подключения.

Со временем могут понадобиться:

  • автоматика ворот;
  • освещение въезда;
  • наружное освещение;
  • насосы;
  • полив;
  • оборудование террасы;
  • хозяйственная постройка;
  • видеонаблюдение;
  • зарядка автомобиля;
  • технические розетки.

Не обязательно монтировать всё сразу. Но магистральную схему участка желательно делать так, чтобы добавление этих систем не требовало каждый раз новой траншеи от дома до забора.

Инженерные трассы и благоустройство нужно проектировать вместе

Коммуникация заканчивается не в момент, когда труба или кабель зарыты. Нужно понимать, что над ними появится через несколько лет.

Нежелательно без необходимости располагать обслуживаемые инженерные участки под капитальными сооружениями, фундаментами, подпорными стенами, тяжёлыми покрытиями и местами, где будущий ремонт станет практически невозможен.

Расстояния между сетями, зданиями и другими сооружениями определяются действующими требованиями и конкретным проектом. Не следует переносить универсальные цифры из чужой схемы на собственный участок.

Один инженерный коридор — не значит «всё положить в одну траншею»

Иногда выражение «проложим все коммуникации вместе» воспринимают буквально. Это неверный подход.

Вода, канализация, силовые кабели, связь и другие системы имеют разные требования к трассировке, глубине, уклонам, защите, обслуживанию и взаимному расположению.

Поэтому инженерный коридор — это выделенная зона участка для прохождения сетей, а не обязательно одна узкая траншея со всем сразу.

Конкретное взаимное расположение определяют проектом.

Что имеет смысл сделать уже на первом этапе

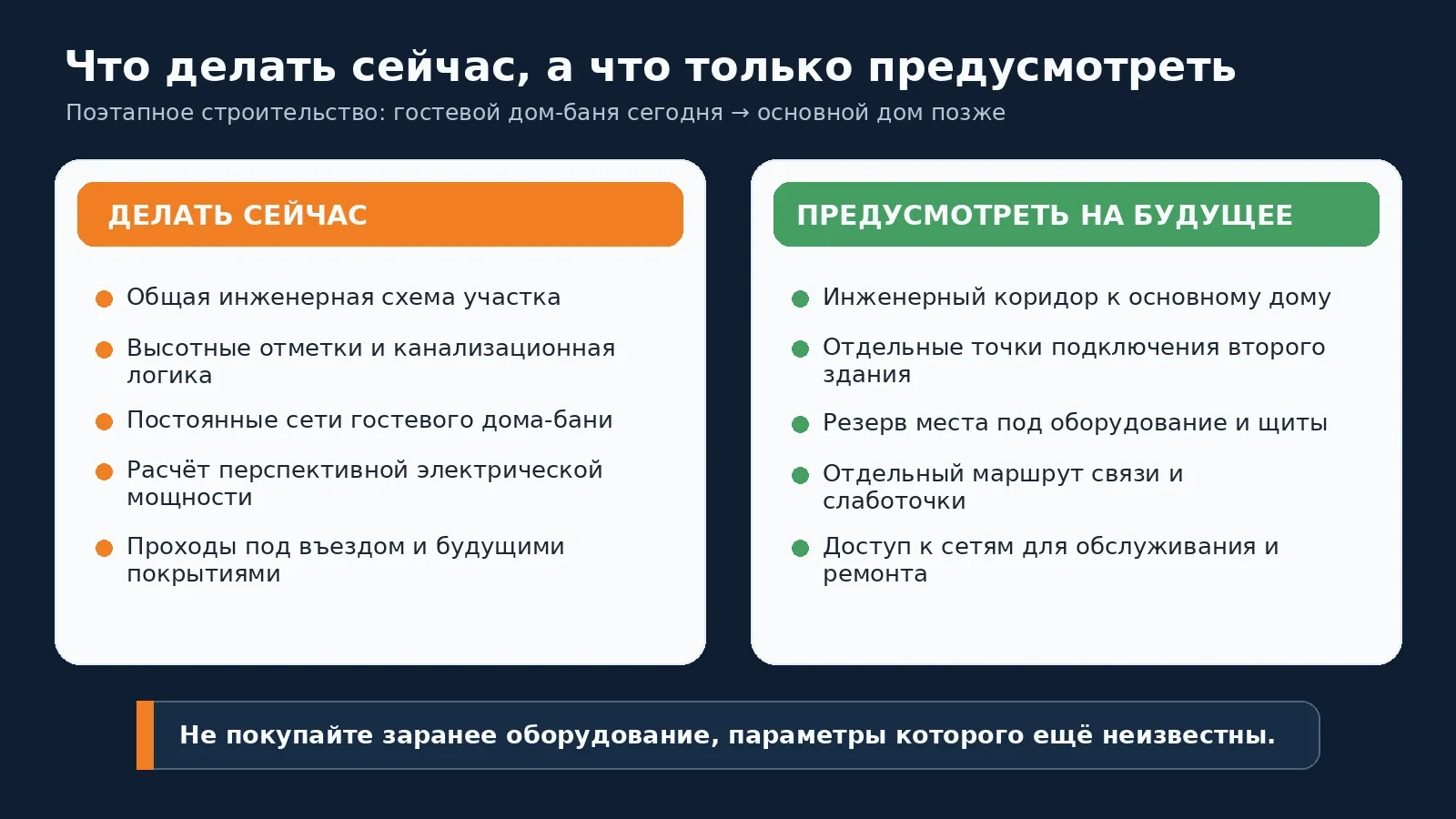

Что делать сейчас и что предусмотреть на будущее при поэтапном строительстве двух зданий
Полезно заранее создать возможность для второго этапа, но не покупать оборудование с неизвестными параметрами.

1. Сделать общий инженерный план участка

Показать существующие и будущие здания, точки внешних подключений, источник воды, канализацию, ввод электричества, инженерные коридоры, будущие дороги и покрытия.

2. Зафиксировать высотные отметки

Особенно для канализации, рельефа, подпорных стен и будущего основного дома.

3. Сделать постоянные коммуникации первого здания

Гостевой дом-баня, который позже останется на участке, лучше сразу воспринимать как постоянное здание. Временные трубы и проводка, которые предполагается «потом нормально переделать», нередко остаются надолго.

4. Предусмотреть возможность подключения второго здания

Это могут быть точки разветвления, резервные выводы, инженерные коридоры, проходы под покрытиями, место оборудования и резерв в общей инфраструктуре.

5. Зафиксировать фактическое положение сетей

До обратной засыпки полезно сохранить исполнительную схему, размеры и привязки, глубины, фотографии открытых траншей, расположение соединений и колодцев.

Через несколько лет память о том, «где примерно лежит труба», оказывается плохим инженерным документом.

Что не нужно делать заранее

Поэтапное строительство не означает, что весь будущий дом нужно инженерно построить до появления самого дома.

Не стоит без достаточного проекта:

  • покупать оборудование будущей котельной;
  • тянуть трубы к неизвестному месту ввода;
  • выбирать сечения кабелей по предположению;
  • строить окончательные распределительные узлы под ещё не определённую нагрузку;
  • покупать избыточно мощное оборудование просто «с запасом»;
  • прокладывать сложную сеть ради гипотетических будущих объектов.

Полезный принцип:

сегодня строим то, параметры чего уже известны; для остального сохраняем место, маршрут и возможность подключения.

Что обычно приходится переделывать при неправильном планировании

Автономная канализация

Оказывается на пути автомобиля, мешает будущему благоустройству, неудобна для обслуживания или расположена так, что второй дом сложно подключить.

Электричество

Ввод и распределение рассчитаны только на первую маленькую постройку. После появления основного дома приходится пересматривать мощность и схему.

Канализация

Основной дом оказывается на неудобной отметке относительно уже построенной трассы.

Водопровод

Новая ветка требует пересечь благоустроенную часть участка.

Слаботочка

После укладки дорожек выясняется, что кабель к воротам, камерам и второму зданию просто негде провести без вскрытия покрытия.

Инженерные колодцы

Их размещают там, где позднее появляется въезд, парковка или терраса.

Что учитывать в Крыму

Для Крыма нельзя дать одну инженерную схему: участки слишком различаются. Но есть факторы, которые действительно могут изменить решение.

Рельеф

На участке со значительным перепадом высот канализация и размещение инженерных сооружений должны рассматриваться одновременно с вертикальной планировкой. Особенно опасно сначала построить первое здание, а высоты будущего дома решить позднее.

Сложные земляные работы

На рельефном или сложном участке повторная прокладка сетей может оказаться существенно дороже и сложнее, чем на ровной свободной площадке. Поэтому инженерные коридоры и закладные особенно ценны.

Водоснабжение и водоотведение

Возможность централизованного подключения и параметры сети нужно выяснять для конкретного участка и конкретной организации водопроводно-канализационного хозяйства. Для централизованных систем действуют процедуры получения условий и заключения договора подключения.

Если рассматривается автономное или резервное водоснабжение, его лучше увязать сразу с конечным потреблением двух зданий и участка.

Летние электрические нагрузки

Если в обоих зданиях предполагается кондиционирование, это тоже часть перспективной электрической нагрузки. Электроснабжение нельзя считать только по зимнему отоплению или только по банной печи.

Что выбрать в разных ситуациях

Основной дом начнут строить через несколько месяцев

Если проект уже почти готов, имеет смысл подробно спроектировать общие сети и часть магистралей выполнить одновременно с первым этапом.

Основной дом появится через два-три года, но место известно

Стоит сделать постоянную инфраструктуру гостевого дома и сохранить полноценные маршруты для второго здания. Часть магистралей можно проложить сразу там, где их параметры уже определены.

Даже проект основного дома пока неизвестен

Не стоит тянуть трубы к воображаемой котельной. Сначала зафиксируйте пятно возможной застройки, инженерные коридоры, основные точки источников, будущие пересечения дорог и канализационные отметки.

Участок на склоне

Начинать нужно с высот и водоотведения. Здесь случайное расположение первой канализационной трассы может сильно ограничить второй этап.

Гостевой дом позднее будет использоваться редко

Независимые системы отопления и управления зданием могут оказаться практичнее общей системы. Это нужно учитывать ещё до решения объединять ли отопление двух построек.

Где можно сэкономить, а где не стоит

Разумная экономия — использовать первый этап для работ, которые потом пришлось бы повторять:

  • совместить необходимые земляные работы;
  • заранее оставить проходы под будущими покрытиями;
  • продумать общий инженерный коридор;
  • зафиксировать расположение сетей;
  • оставить возможность удобного подключения второго дома.

Можно не покупать заранее оборудование, которое устареет или параметры которого ещё неизвестны.

Не стоит экономить на:

  • общей инженерной схеме участка;
  • высотных отметках;
  • расчёте электрических нагрузок;
  • корректной канализационной схеме;
  • доступности сетей для обслуживания;
  • безопасности электромонтажа;
  • качестве подземных соединений;
  • фиксации фактического положения коммуникаций.

Самая дорогая ошибка здесь — не слишком дорогая труба. Самая дорогая ошибка — правильная труба, положенная не туда.

Коротко: что заложить заранее

Если гостевой дом-баня строится первым, до начала работ желательно иметь ответы на девять вопросов:

  1. Где будет основной дом?
  2. Где проходят основные инженерные коридоры?
  3. Откуда берётся вода?
  4. Куда уходят бытовые стоки?
  5. Позволяют ли отметки подключить оба здания?
  6. Какая электрическая мощность понадобится всему участку?
  7. Будет ли отопление зданий общим или независимым?
  8. Где пройдёт слаботочная инфраструктура?
  9. Что окажется над этими трассами после благоустройства?

Если ответы есть, первое здание становится частью будущего участка. Если их нет, гостевой дом-баня рискует превратиться в инженерное препятствие для основного дома.
